Morgenstrasse 11, 11a-11g, 13 | 3018 Bern-Bümpliz
Juni 2021

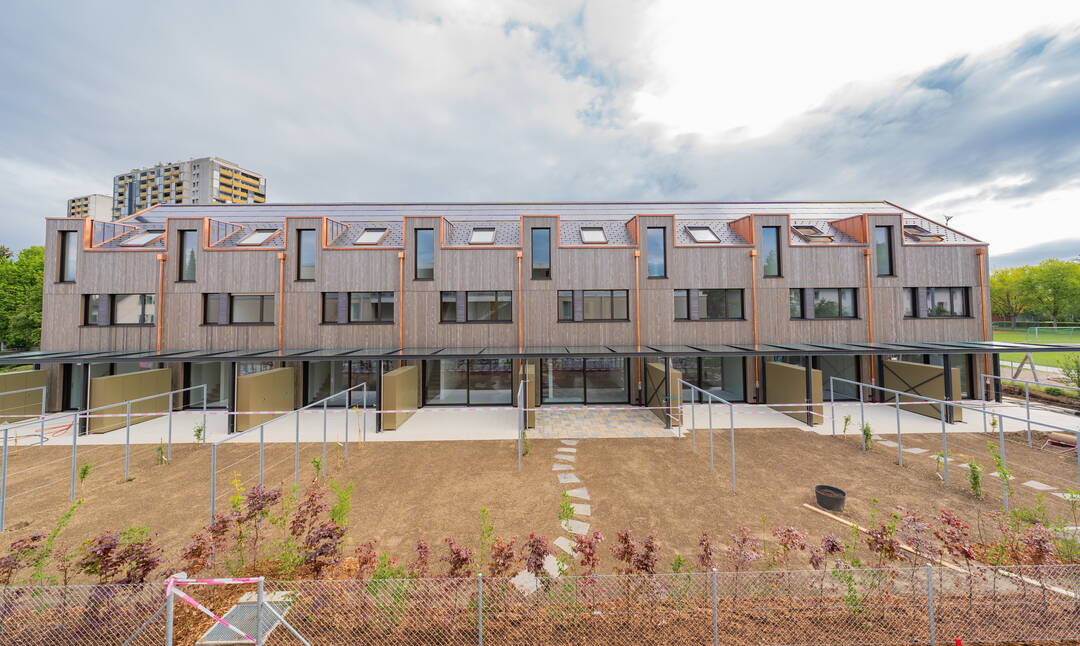

Kurz vor dem Einzug durch die Käufer
Herzlichen Dank an alle Beteiligten. ma
März 2021

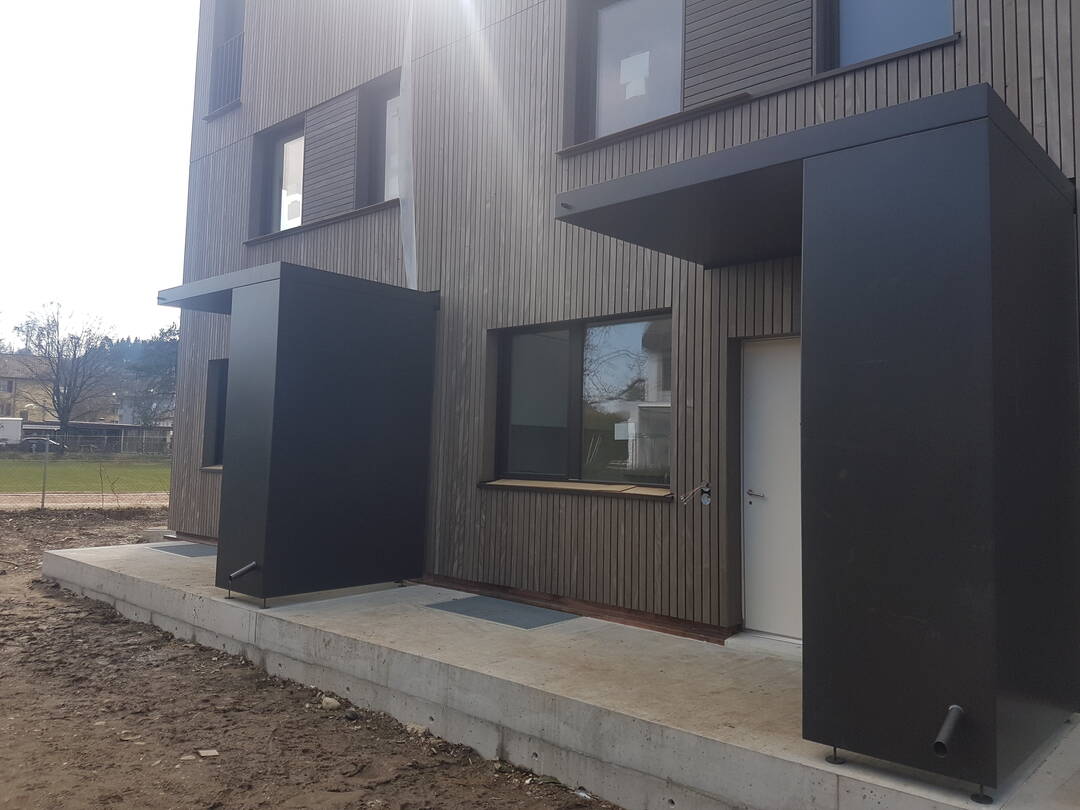

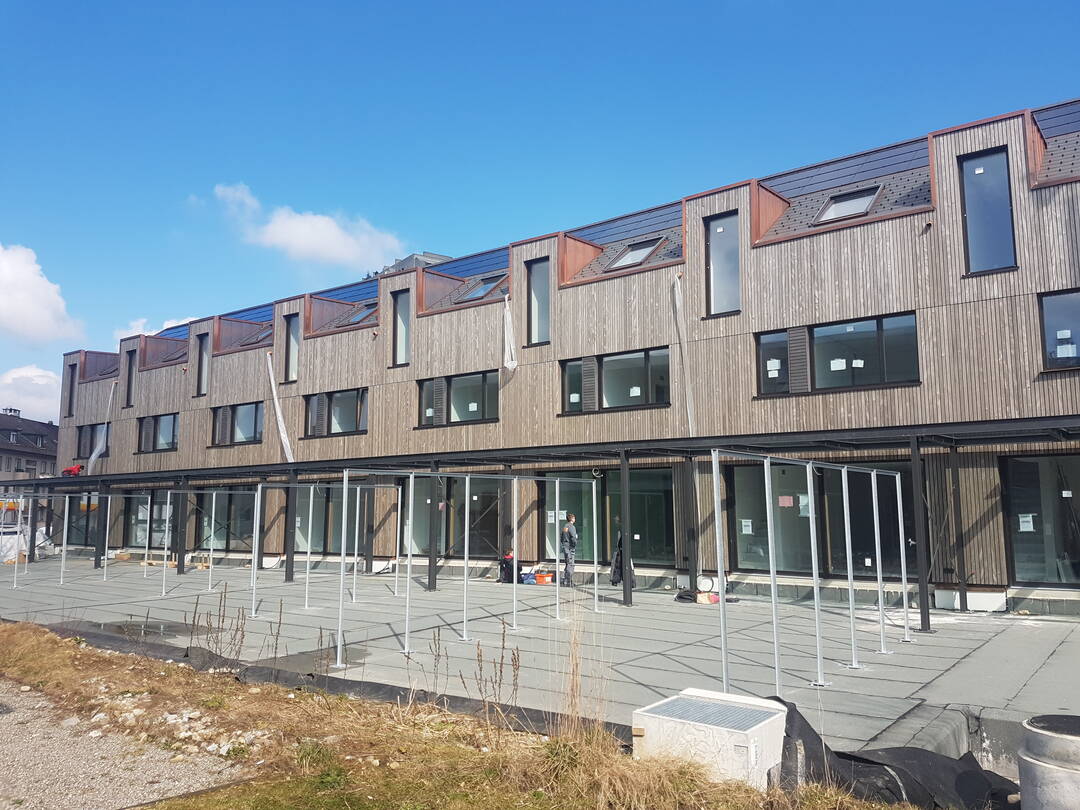

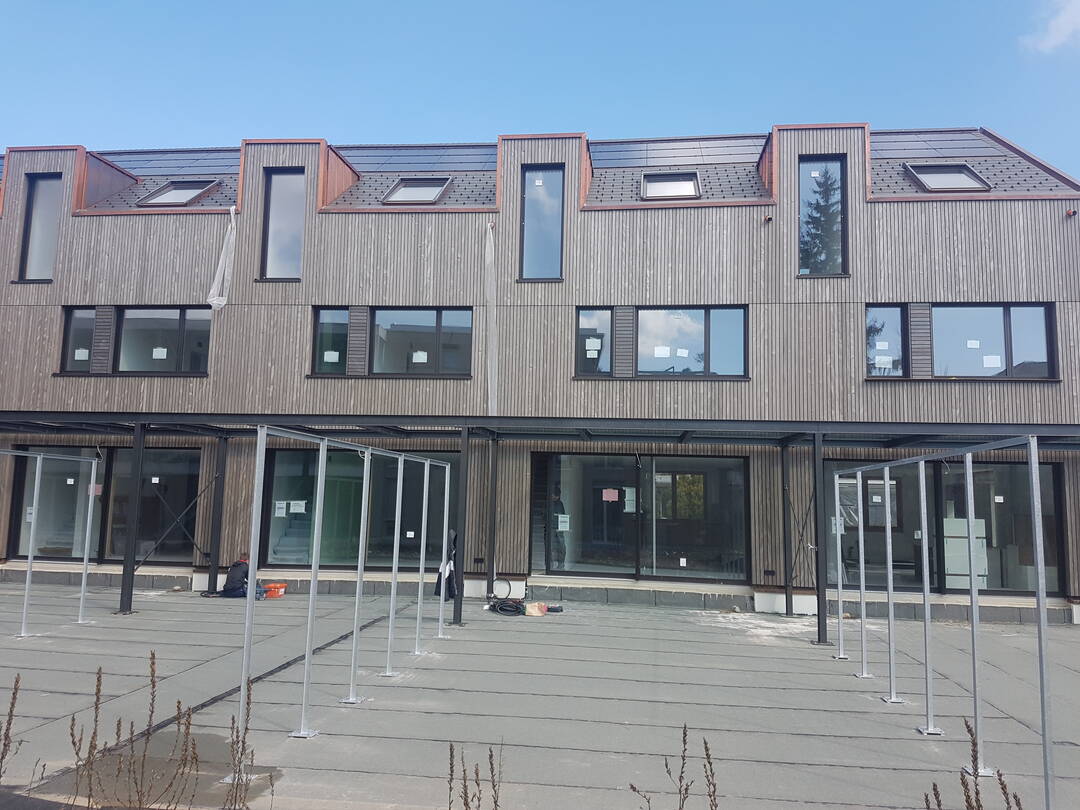

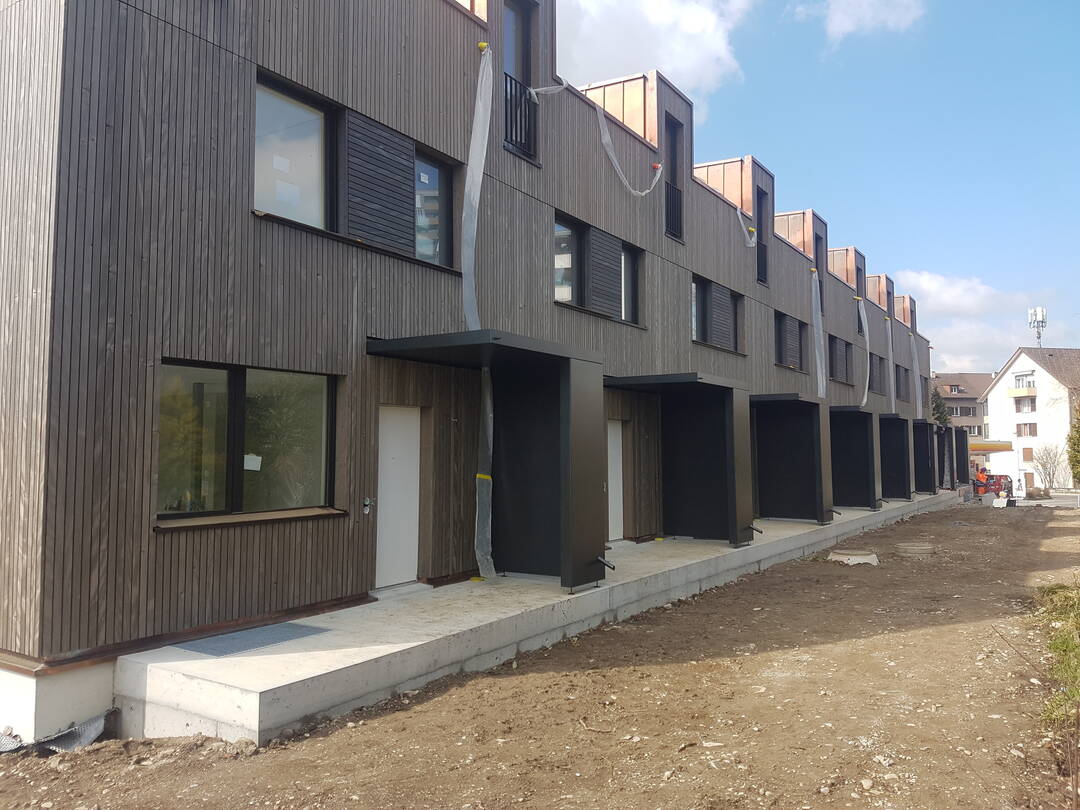

Die Fassade erhält Ihr definitives "Kleid"

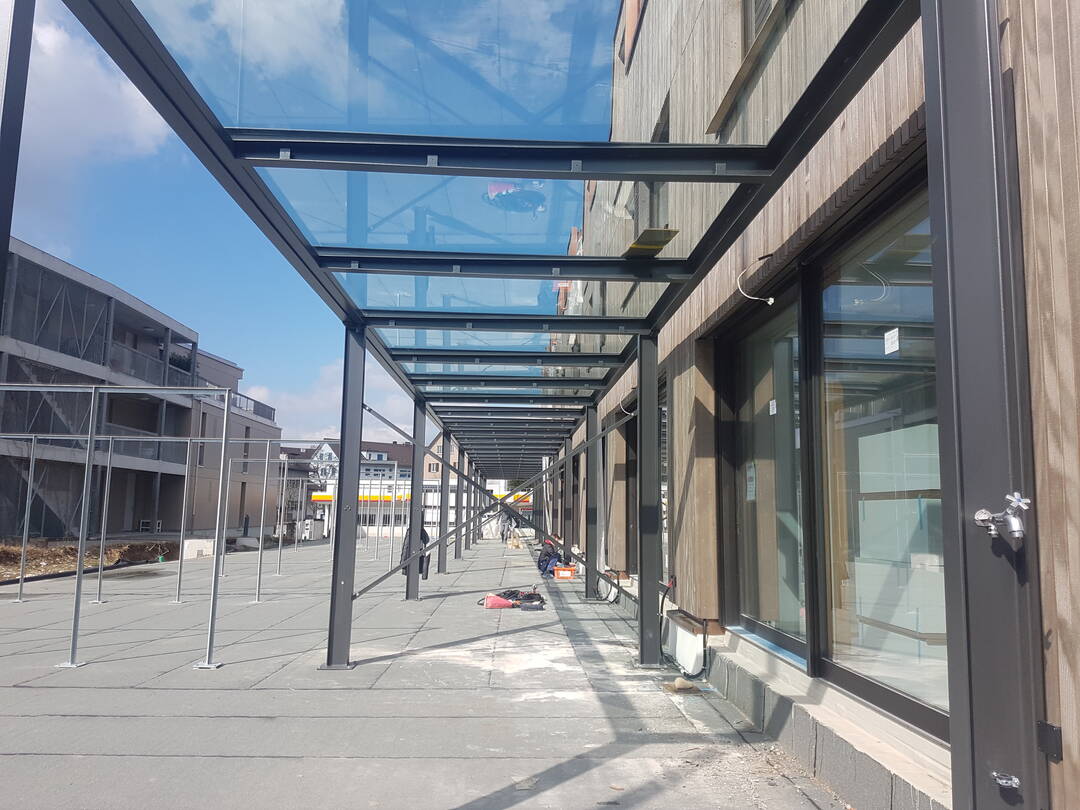

Die Firma Galli Metallbau Steffisburg geben durch Ihre Konstruktionen dem Äusseren der Häuser die definitive Gestallt. . ma
Februar 2021

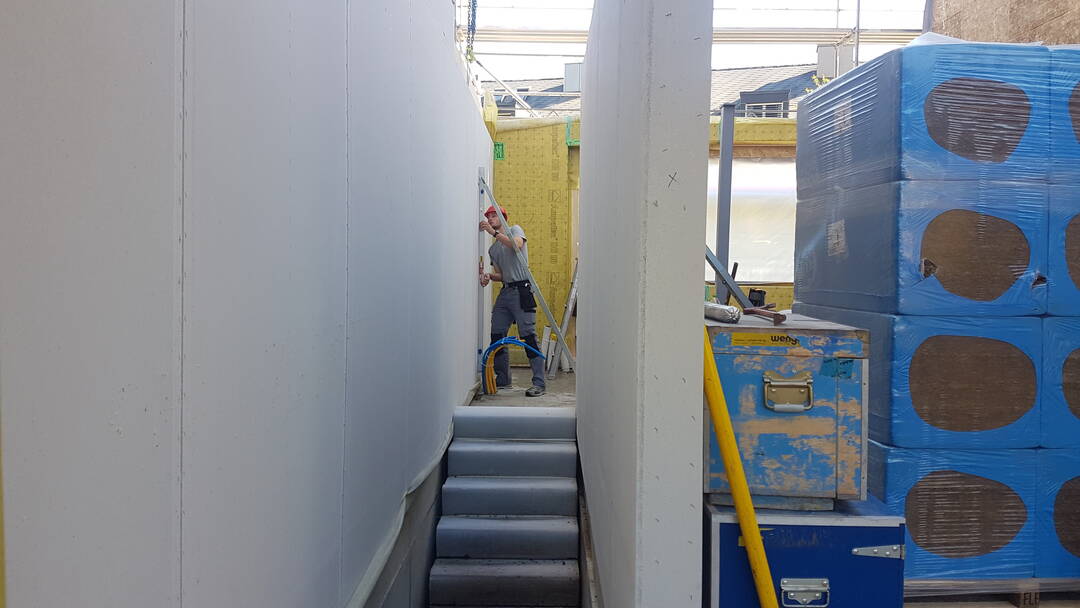

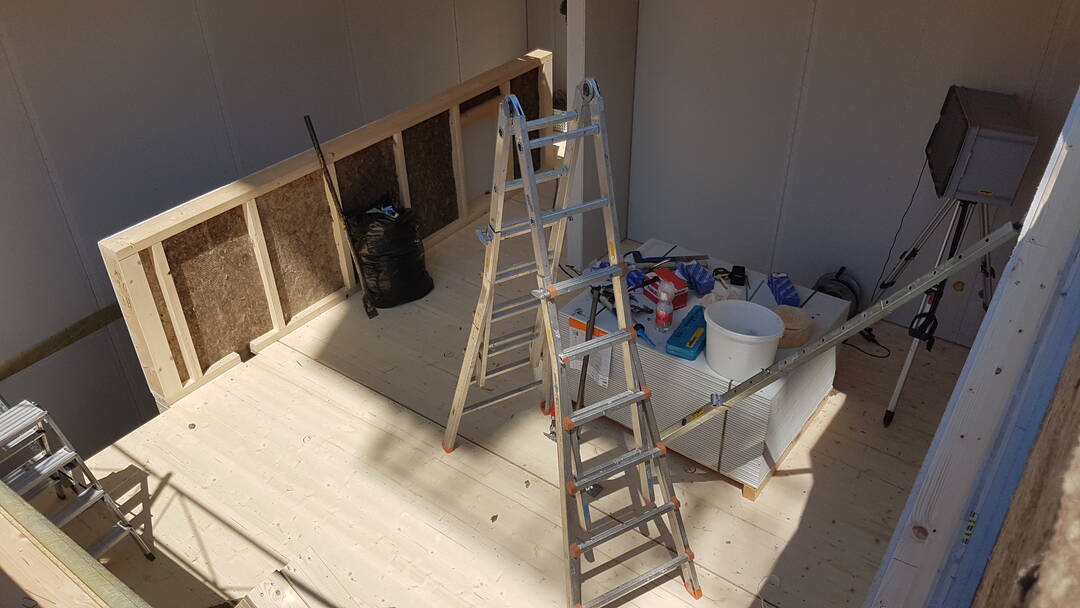

Jetzt gehts mit Elan an den Innenausbau

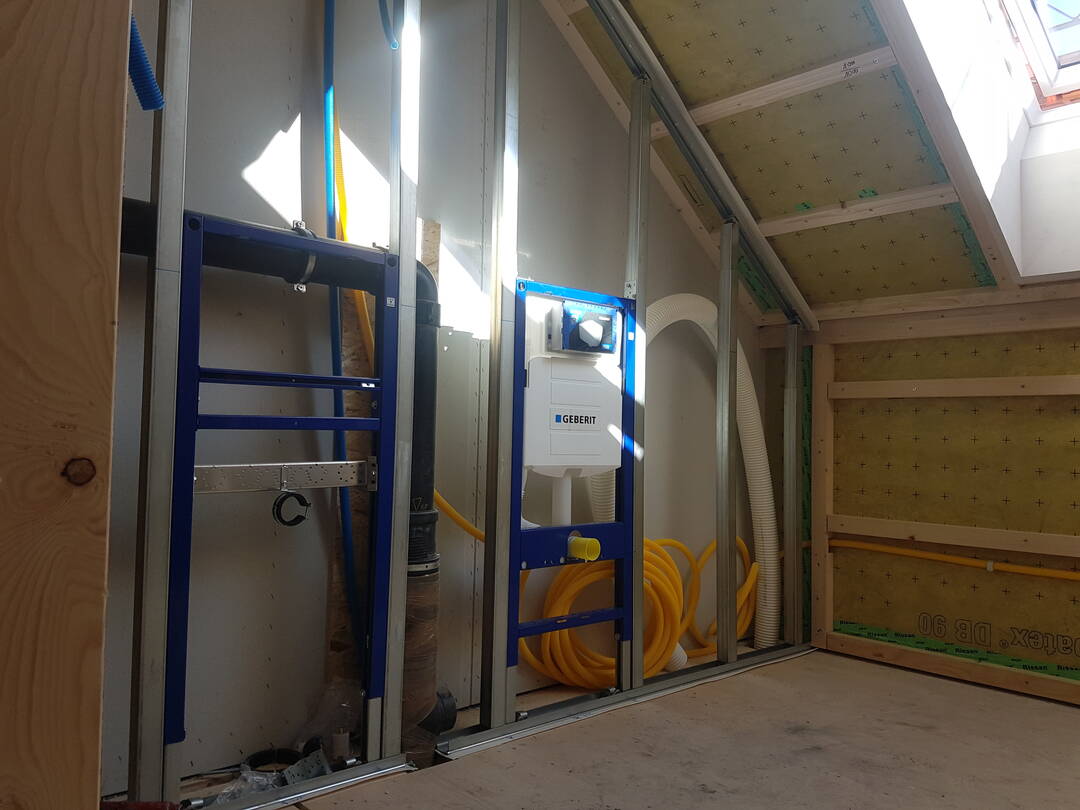

Die ersten Küchen sowie Treppen sind montiert. Mehr Bilder folgen. ma

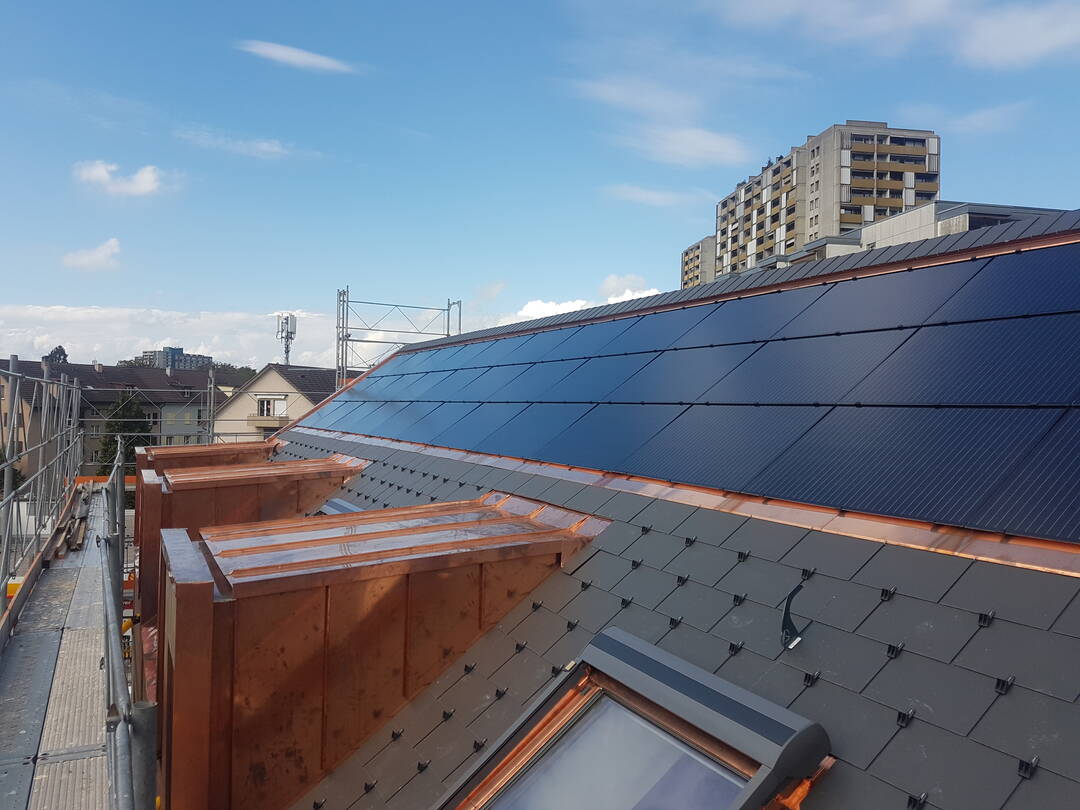

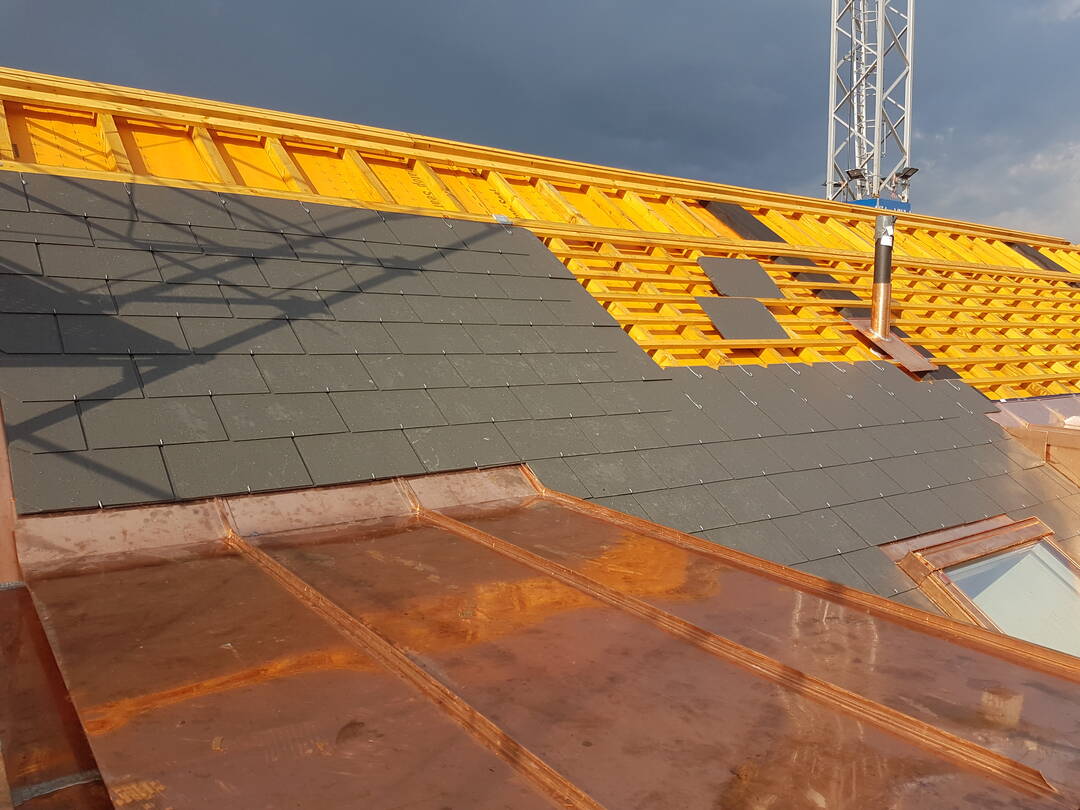

August - September 2020

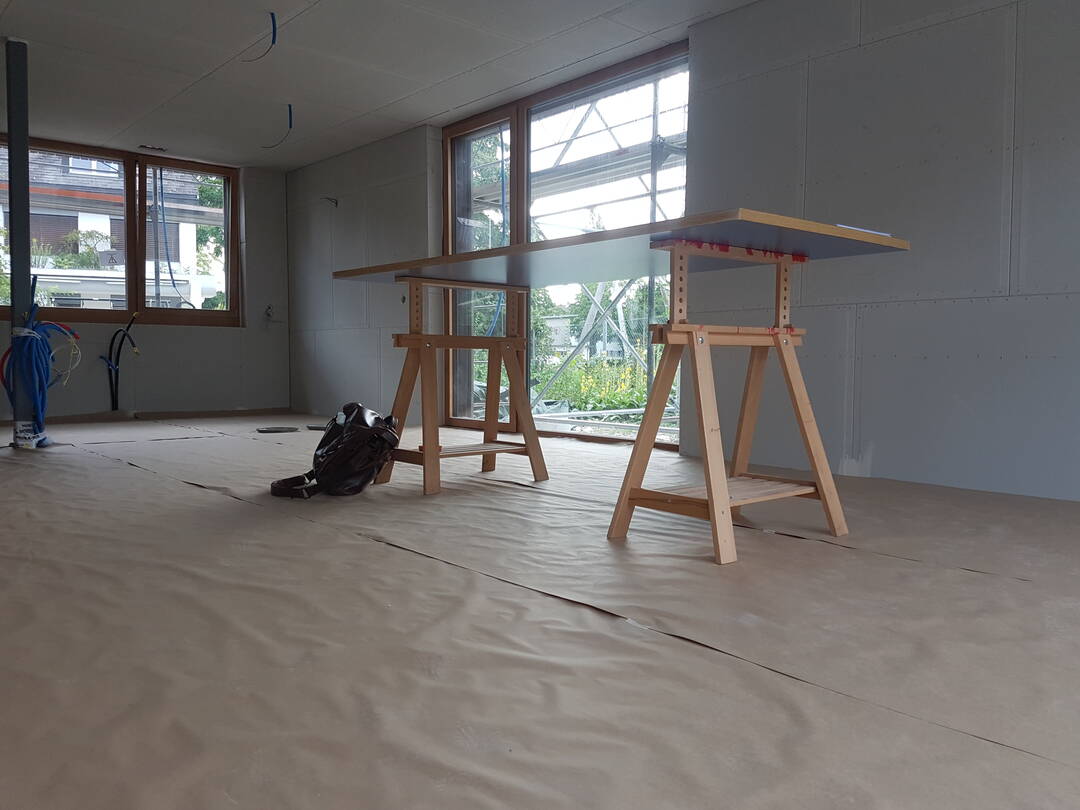

An allen Orten wird gearbeitet ohne dass man viel sieht

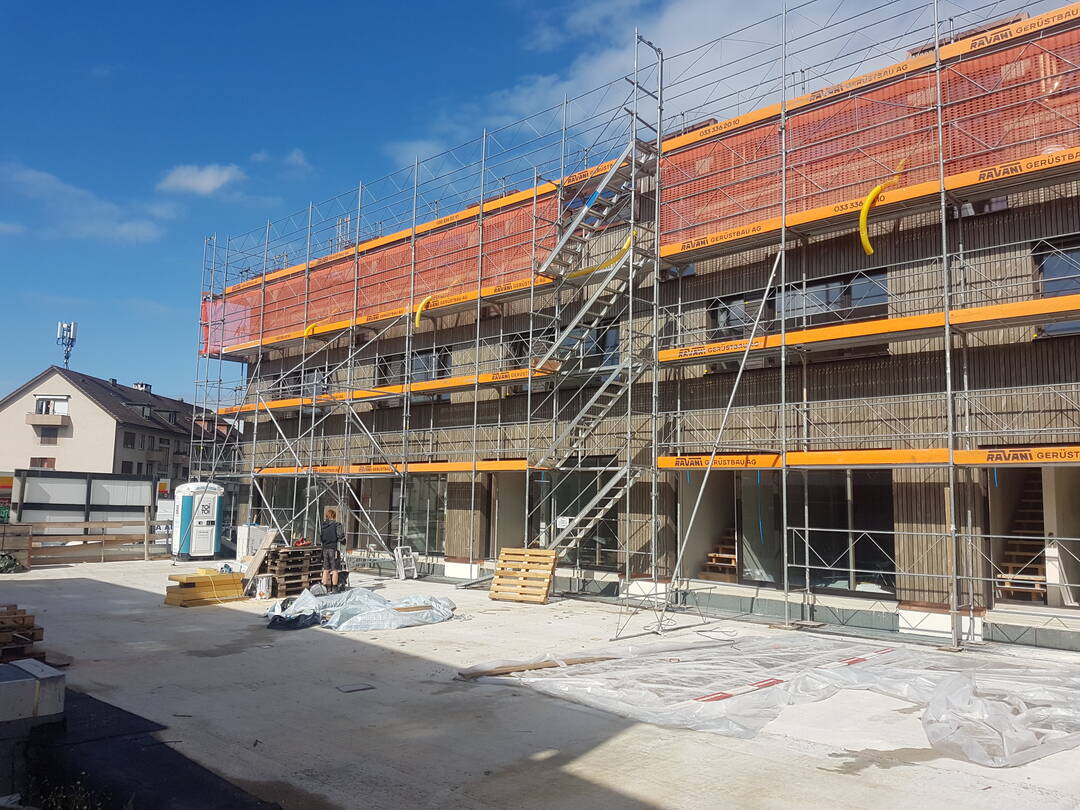

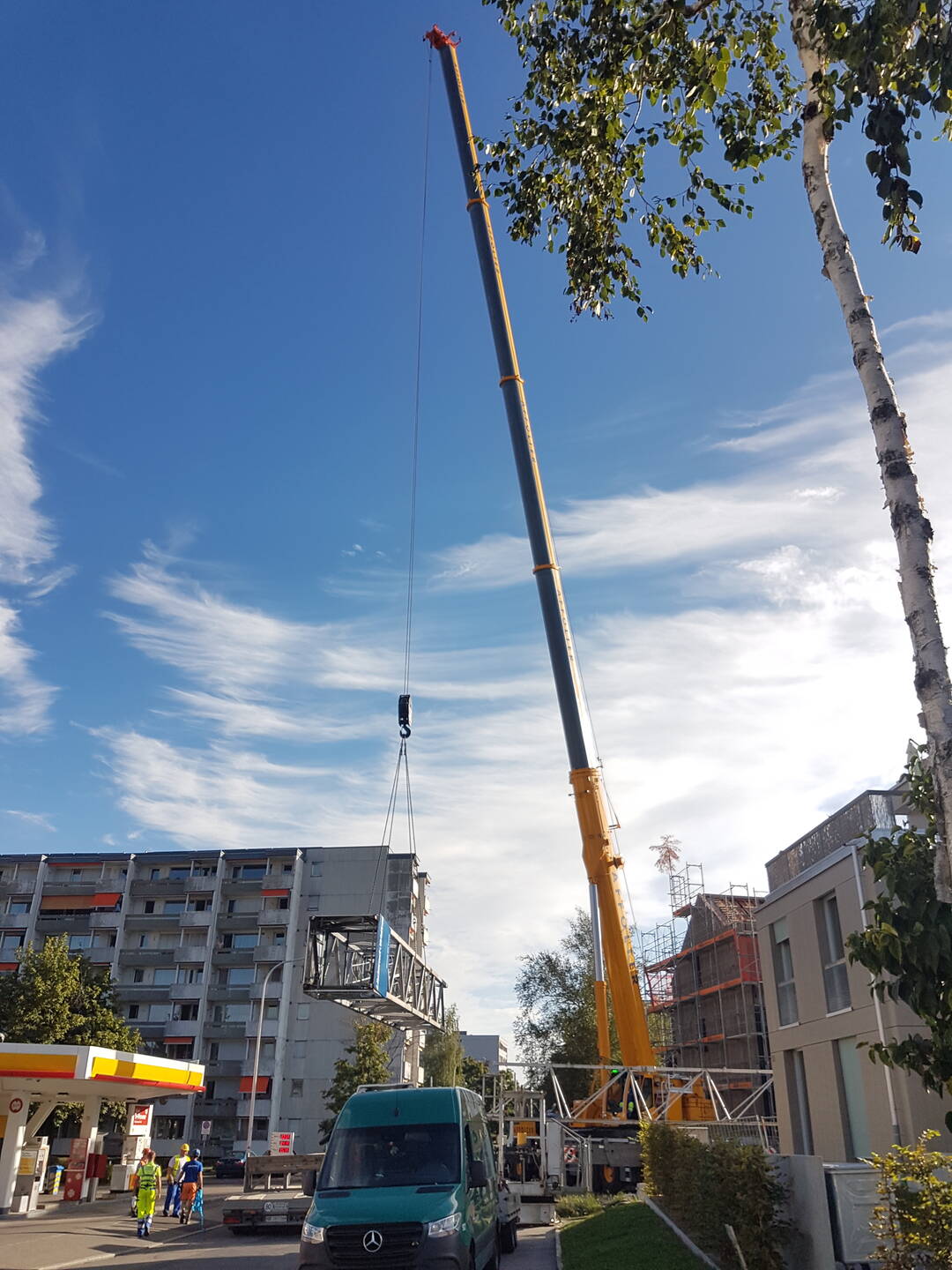

Der Kran wurde durch LäderachWeibel AG abgebaut und die Aussparung armiert und geschlossen. Letzte Arbeiten am Dach und der Photovoltaikanlage sind durch die Firma Bauimpuls AG im Gange. Die Firma Pagram AG Oey macht die wichtigen Grundputz- Spachtel- und Schallschutzarbeiten, die Elektro- Sanitär- und Heizungsinstallateure der Firmen Gasser Bertschy und Pulver AG ihre Verteilungen und Zuleitungen im Gebäude. Vom Baubüro werden die Arbeiten durch den Projektleiter Branko und Bauleitung ma überwacht und koordiniert. ma

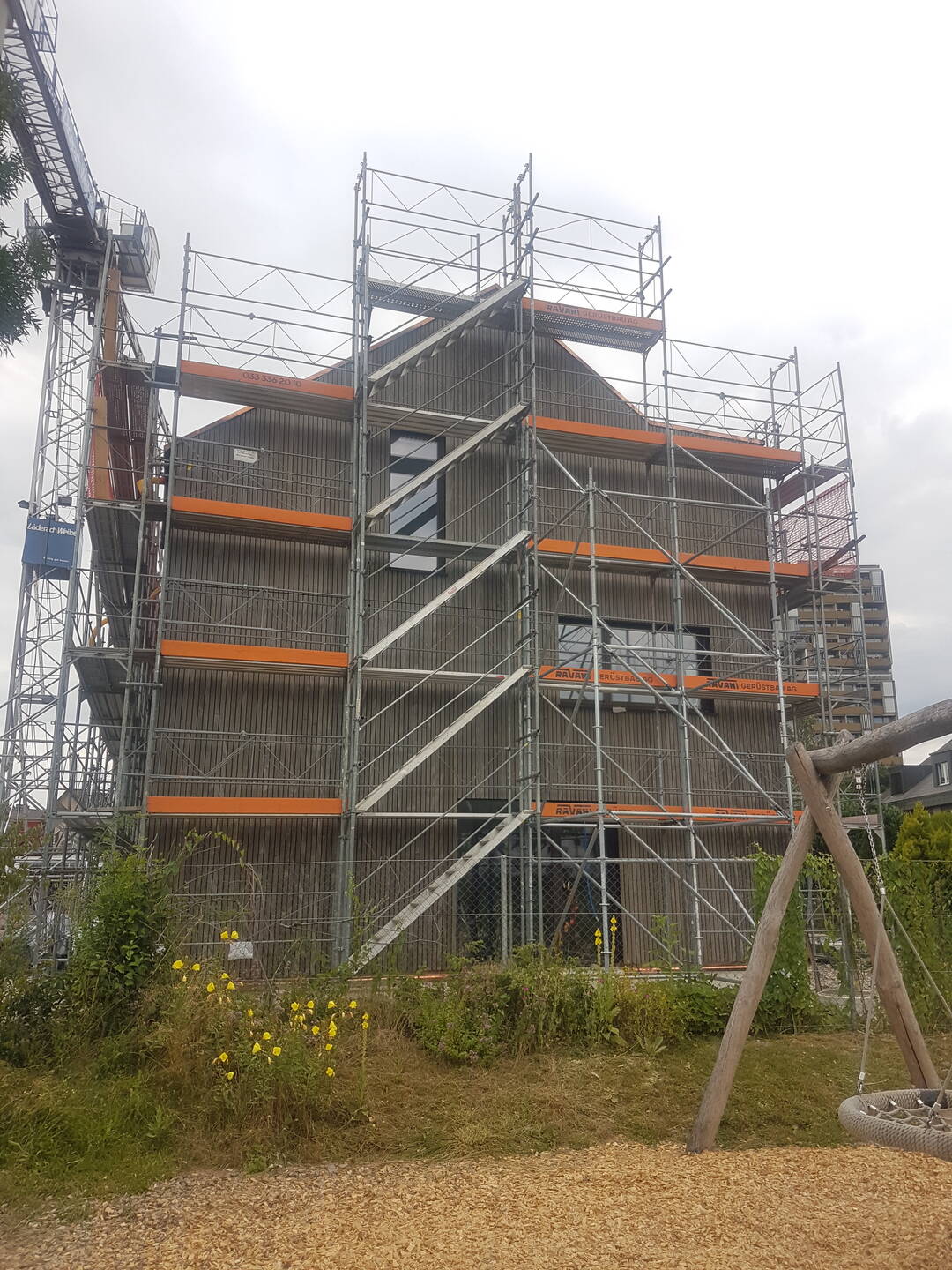

31. Juli 2020

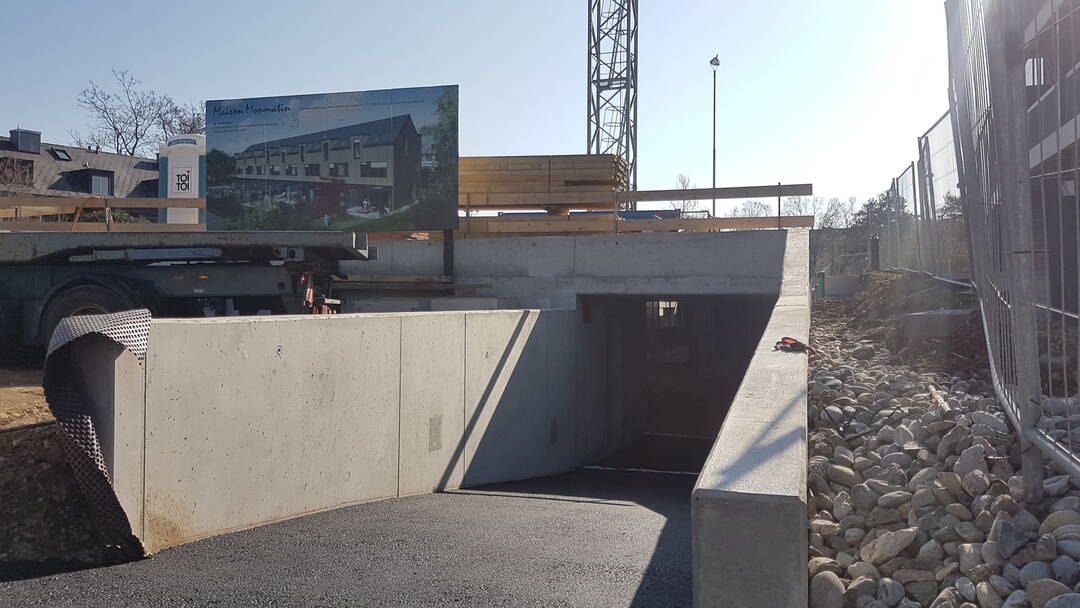

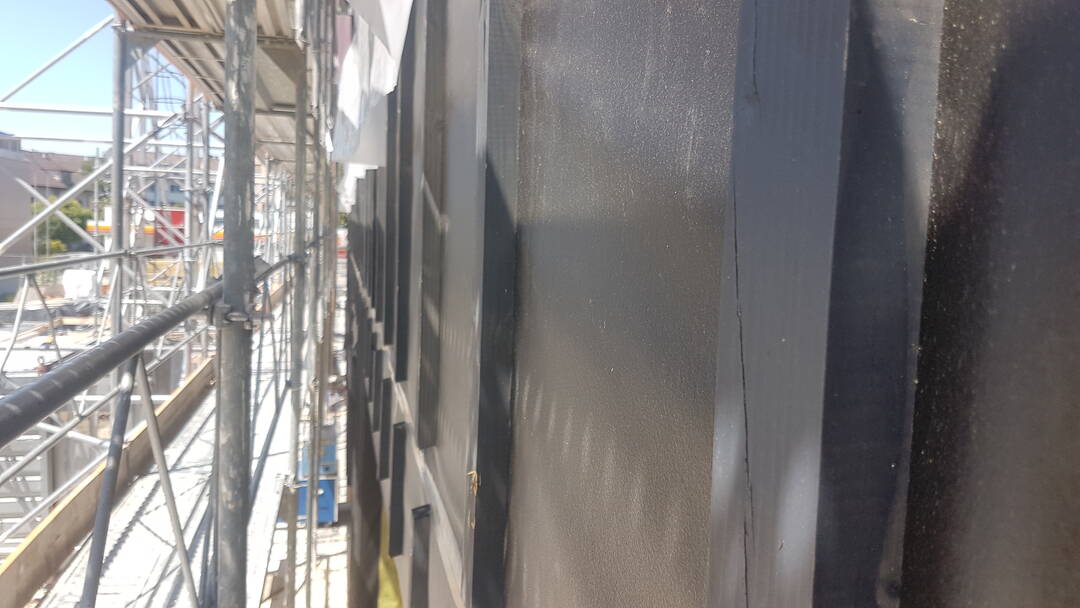

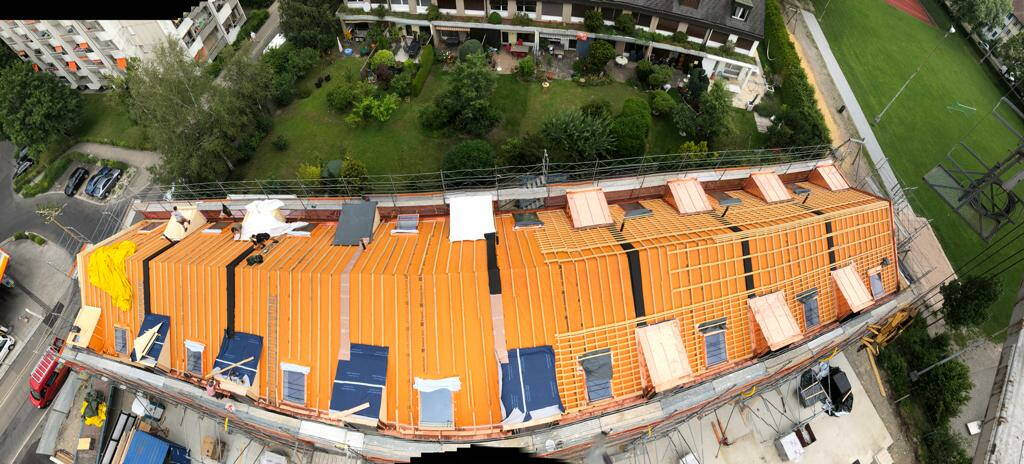

Fassadengestaltung

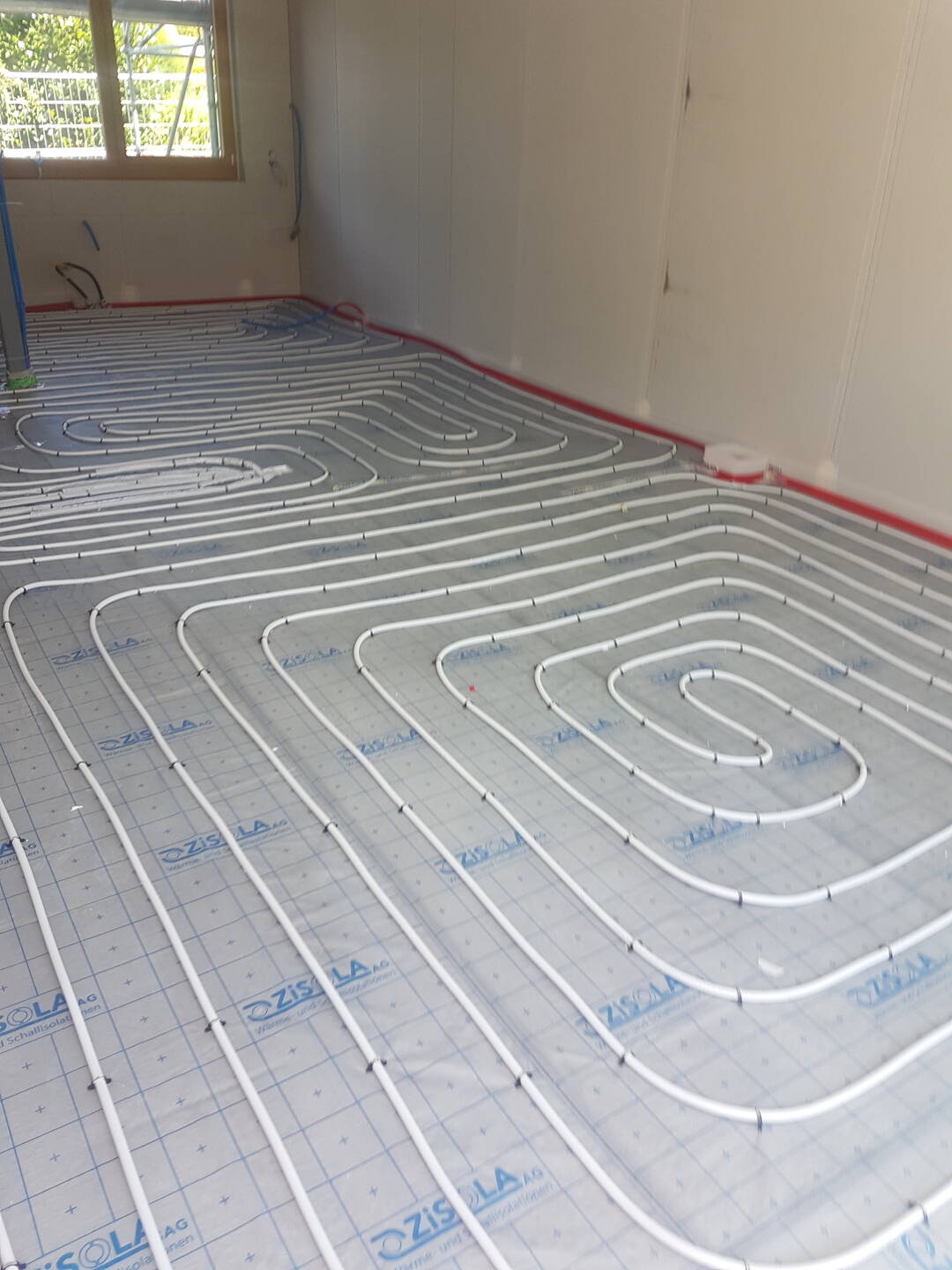

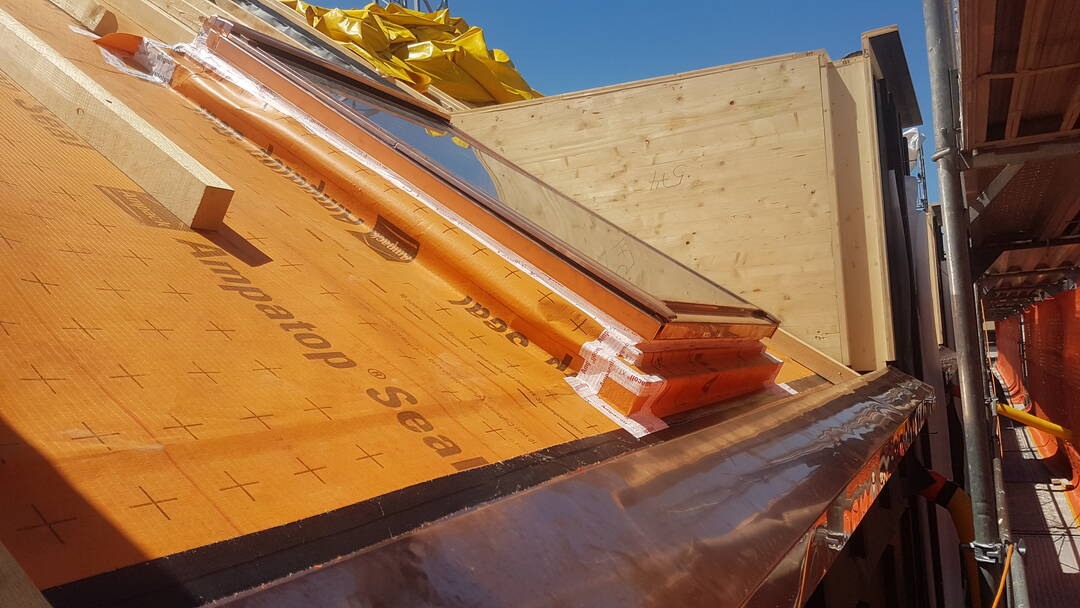

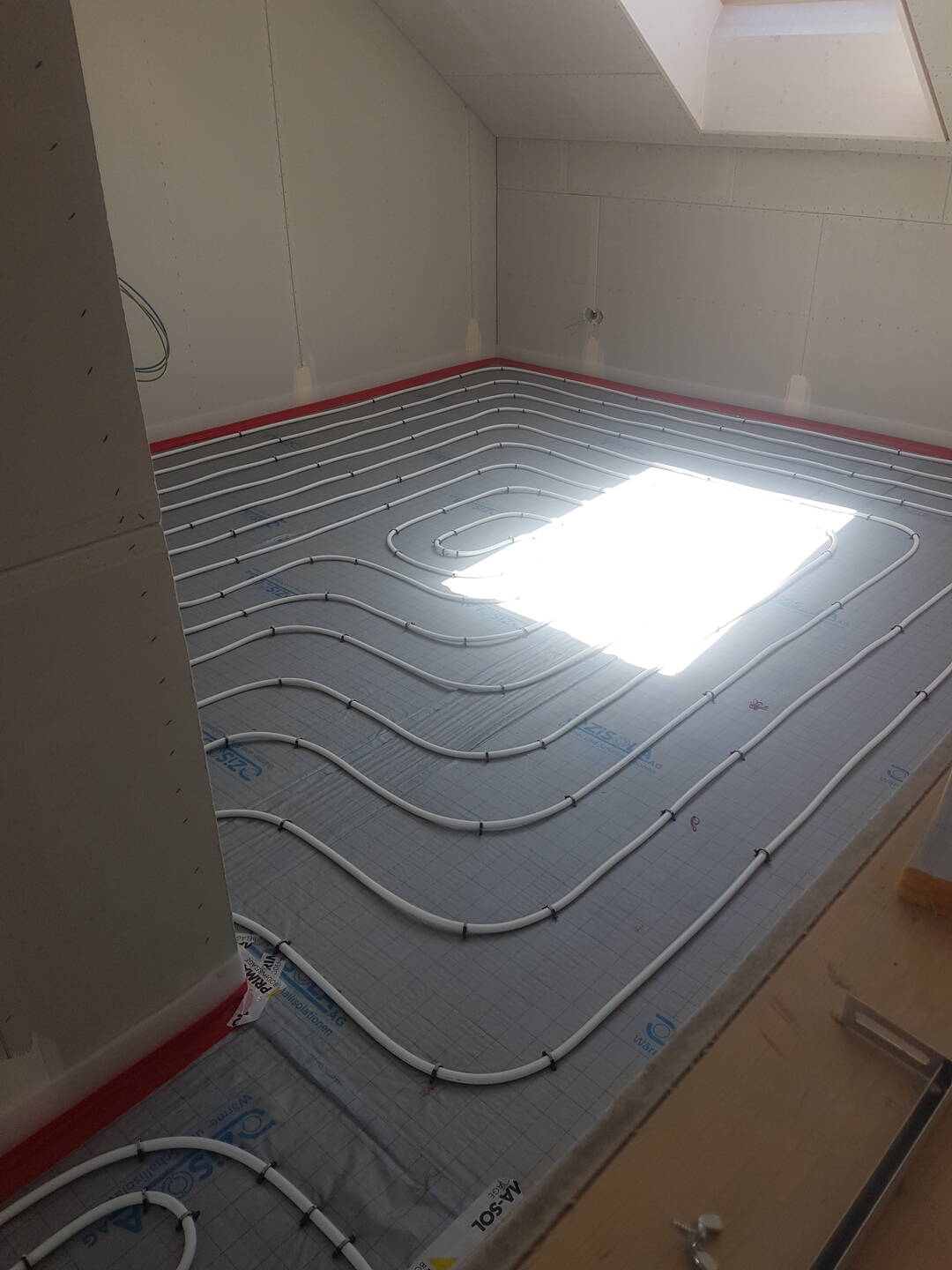

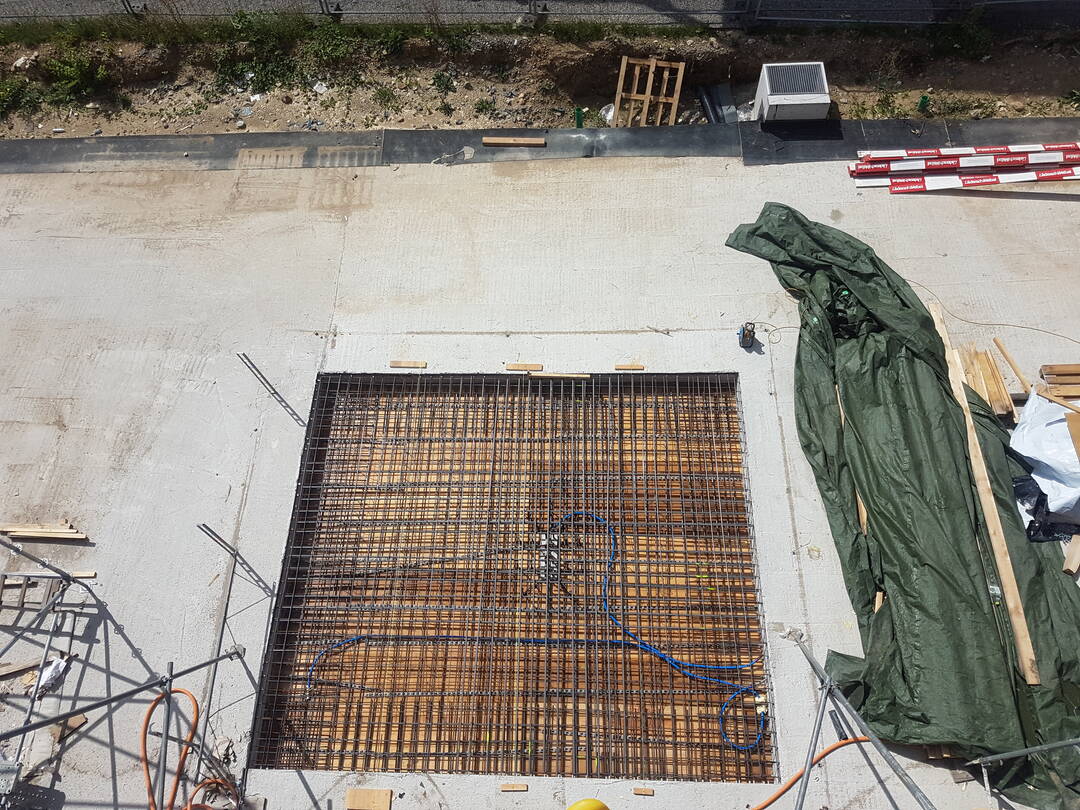

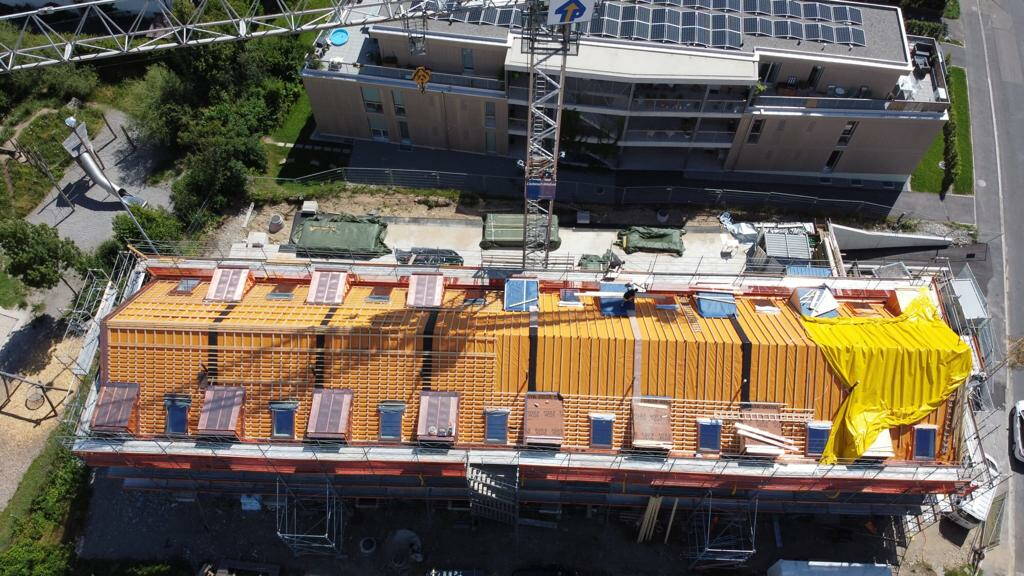

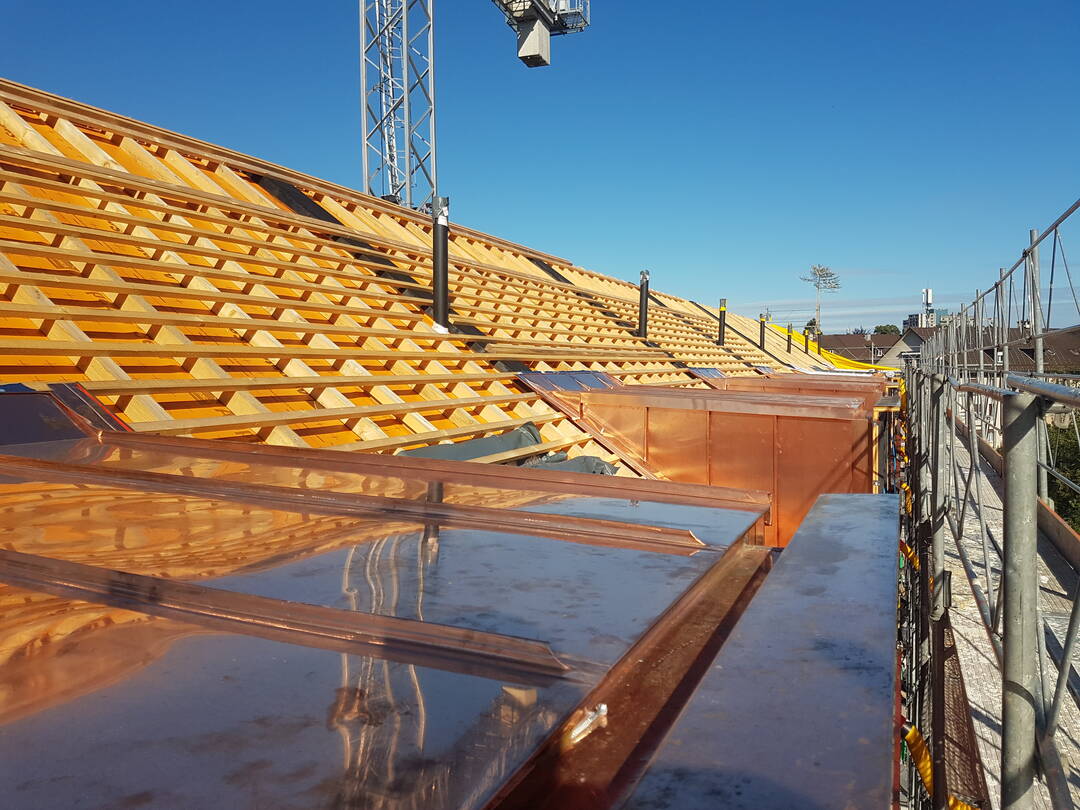

Die Wirkung der Fassade kommt immer mehr zur Geltung und auch auf dem Dach Im Innenbereich wird die Bodenheizung der 1. Etappe erstellt. ma

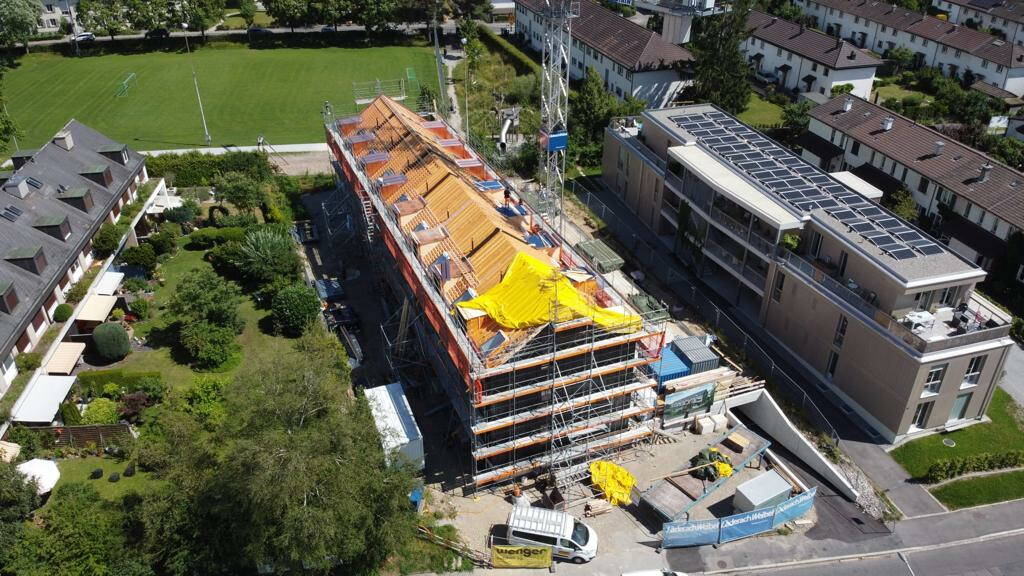

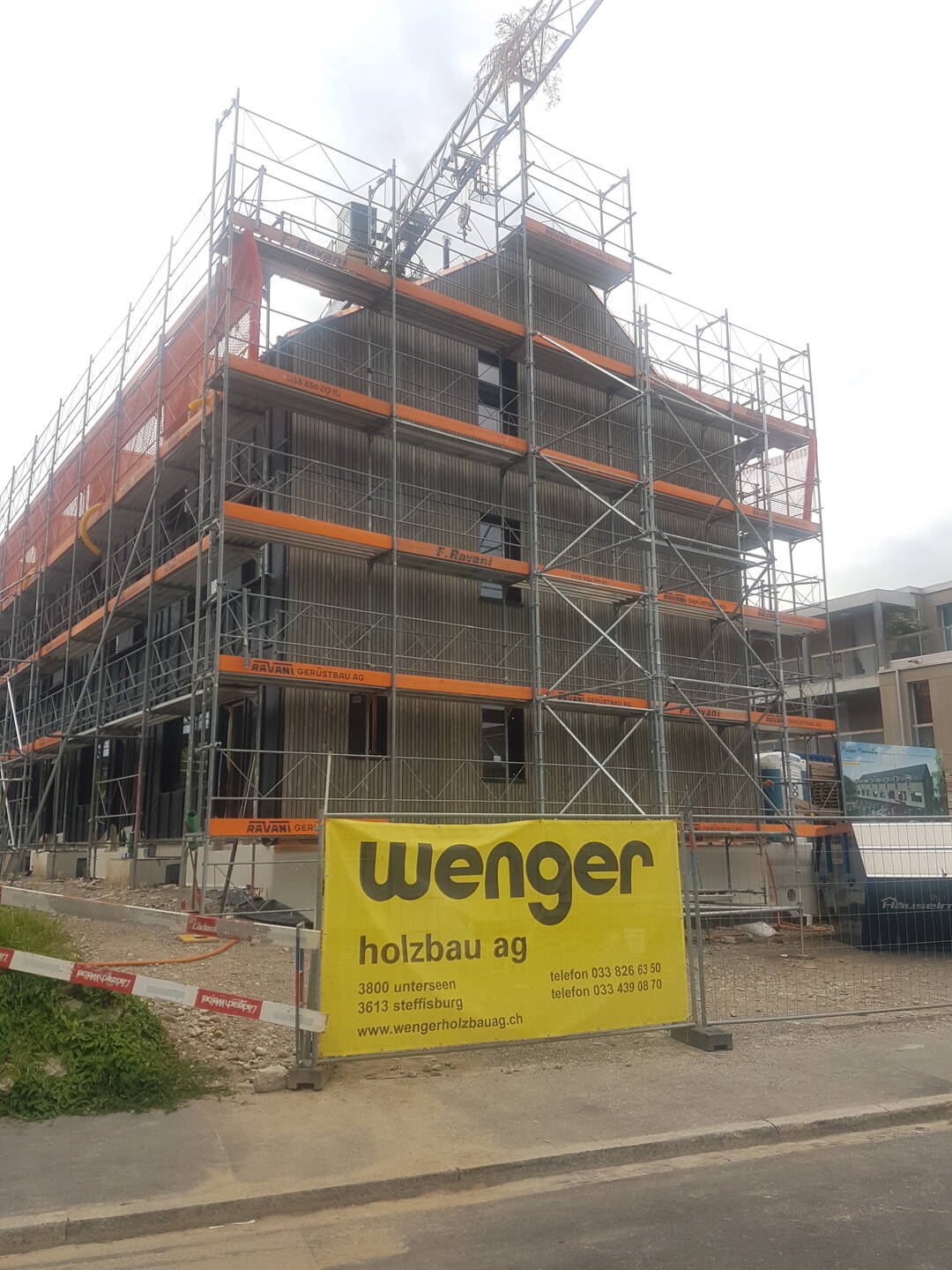

1. Juli 2020
10 Monaten

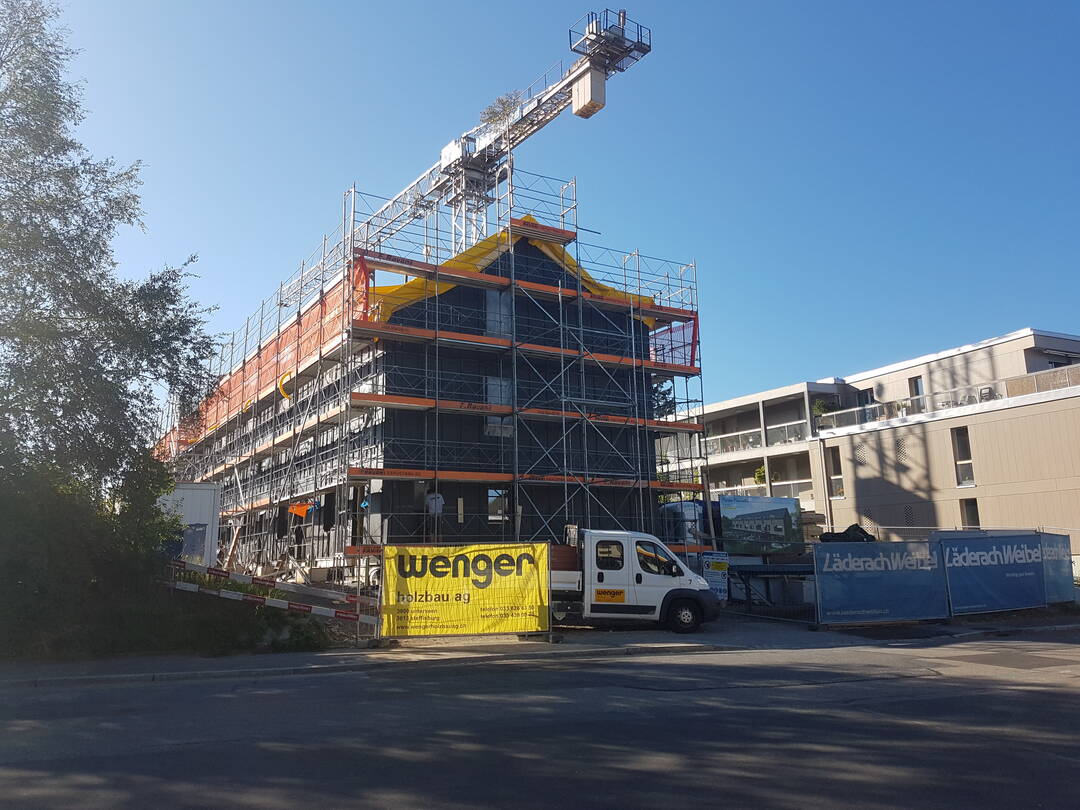

Was dank der guten Zusammenarbeit mit den Handwerkern in 10 Monaten erreicht wurde. MERCI für den Einsatz. ma

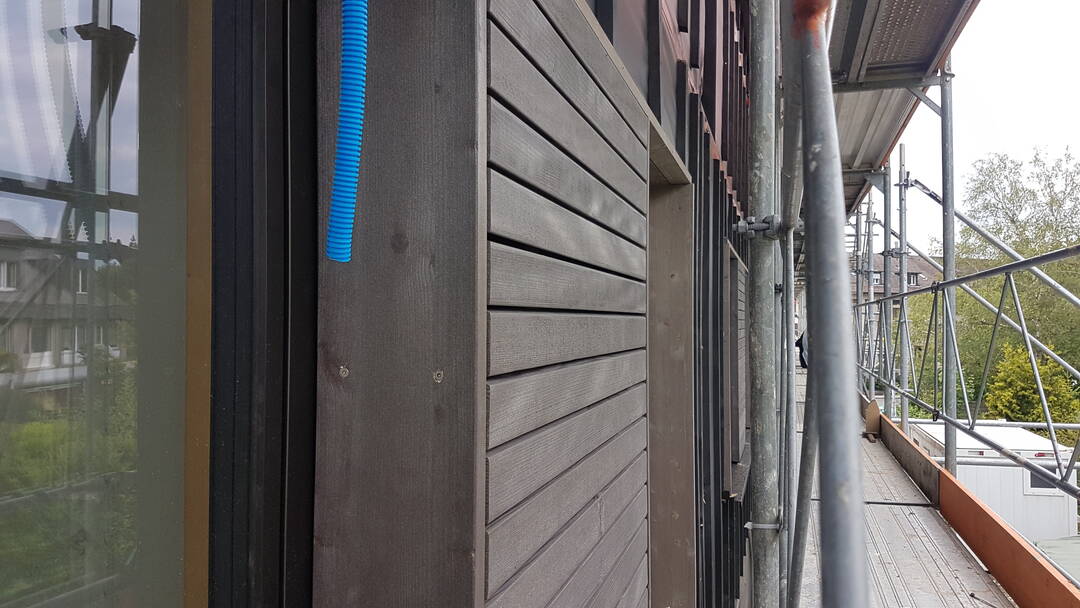

Wochen 8. Juni bis 26. Juni 2020
weiter und weiter

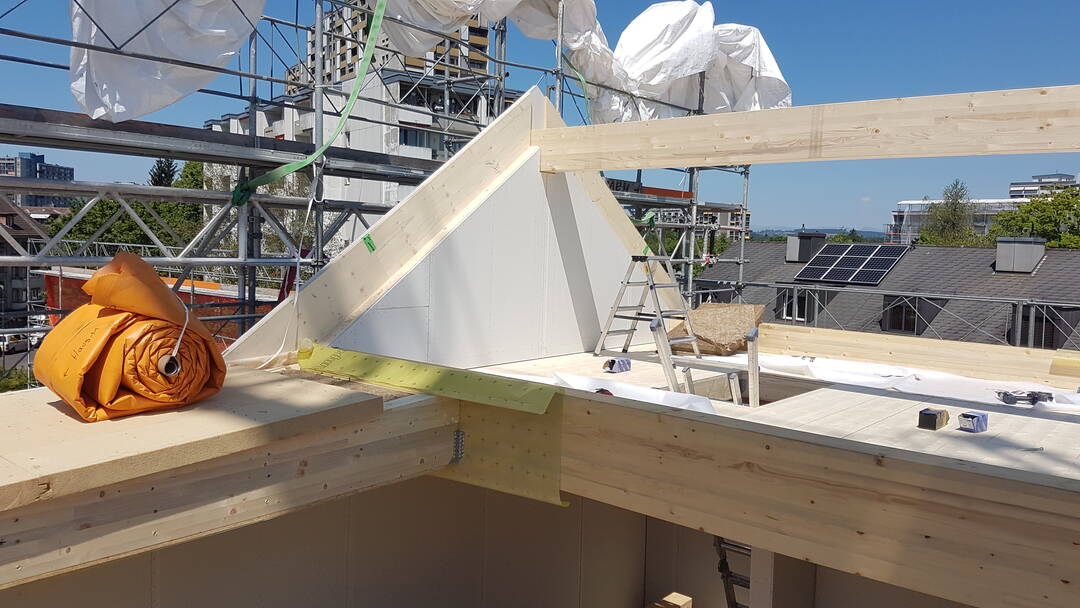

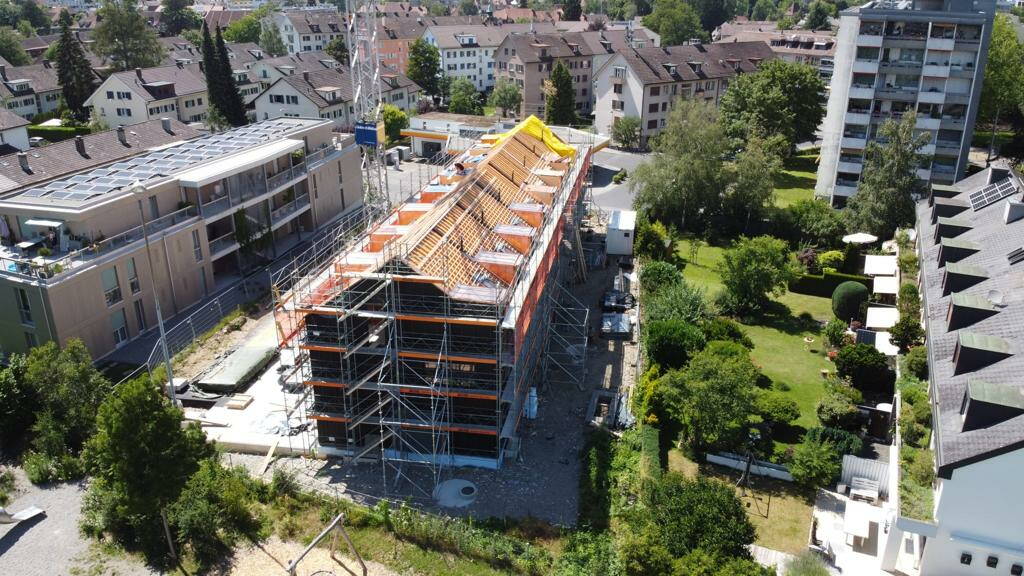

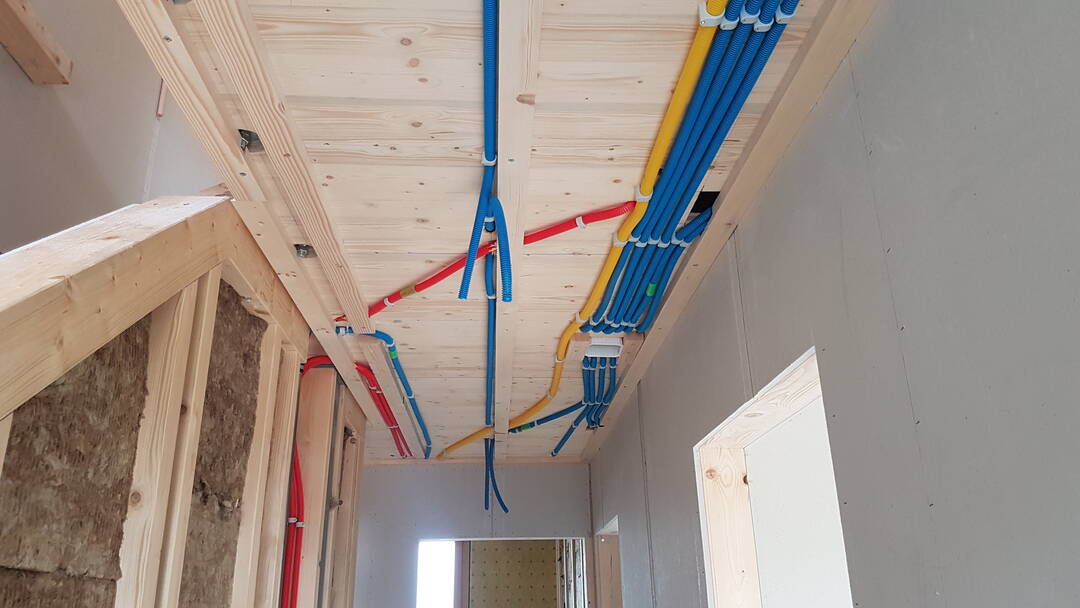

Erste Fassadenelemente werden sichtbar und zugleich ist auch das Haus 11 durch die Firma Wenger Holzbau aufgerichtet worden. Die Spengler der Bauimpuls AG sind auf dem Dach fleissig am Werk und Innen machen sich die Unternehmen Pulver und Gasser+Bertschy die Plätze "streitig" :-) Toller Einsatz der Beteiligten. ma

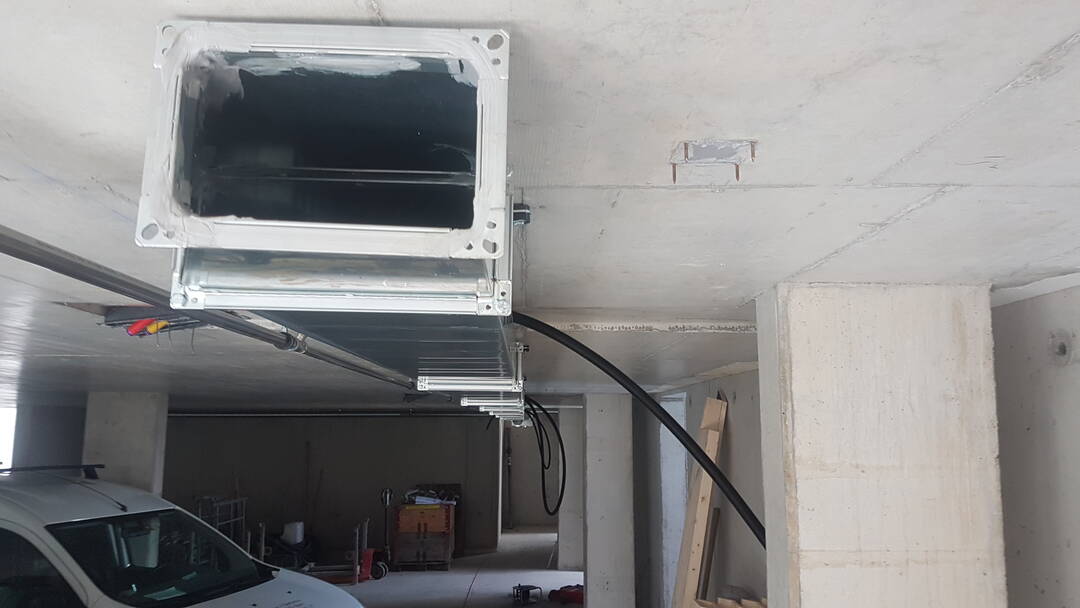

Wochen 25. Mai bis 5. Juni 2020
Das schöne Wetter wird geschätzt

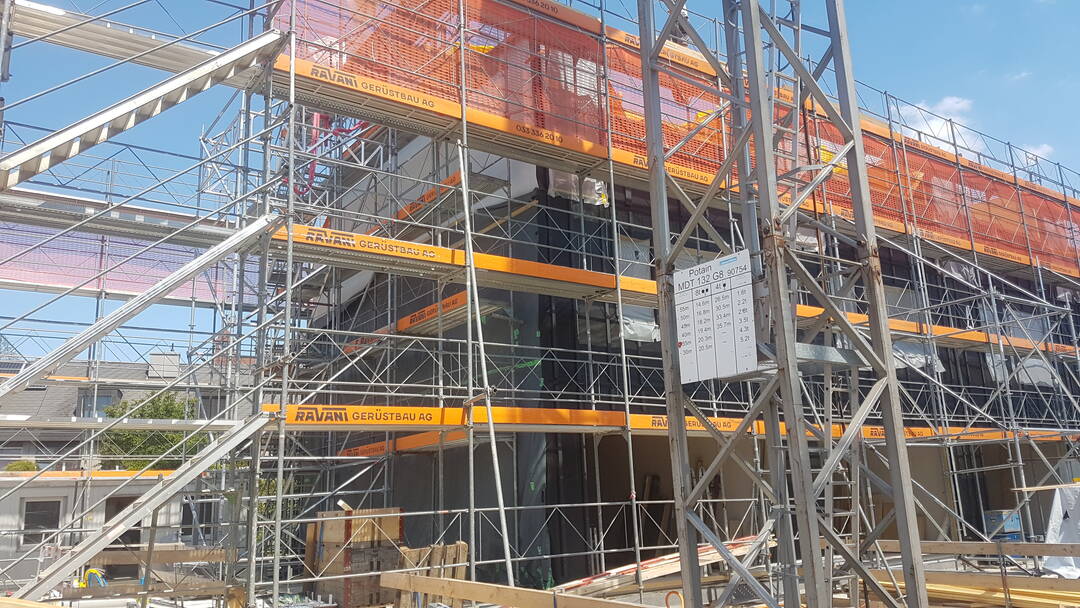

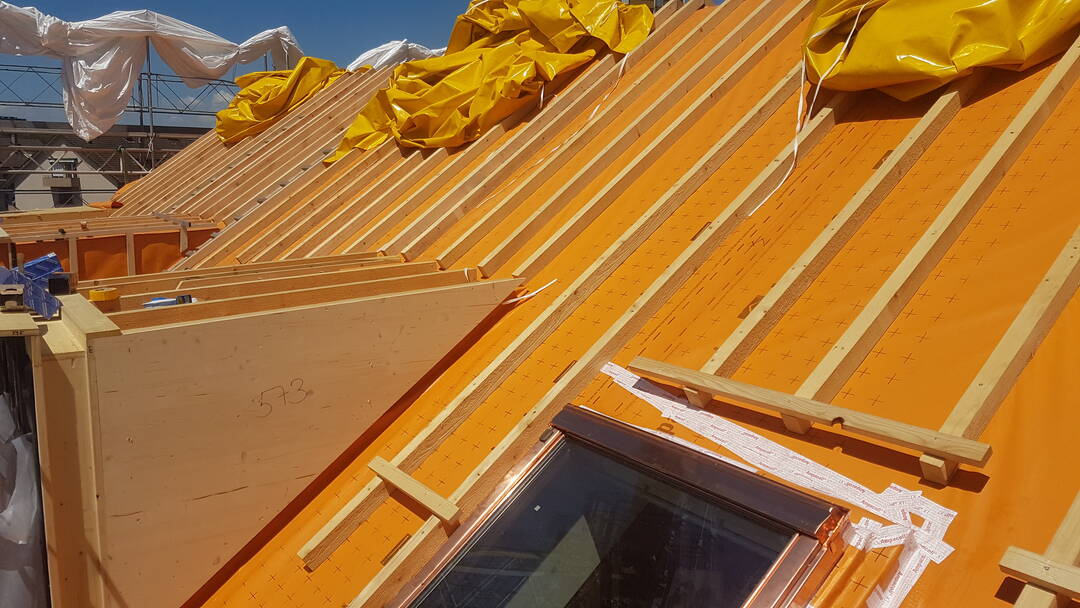

Die Arbeiten gehen Innen und Aussen zügig voran. Je nach Wetterlage wird in den nächsten Wochen hauptsächlich im Innenbereich forciert ma

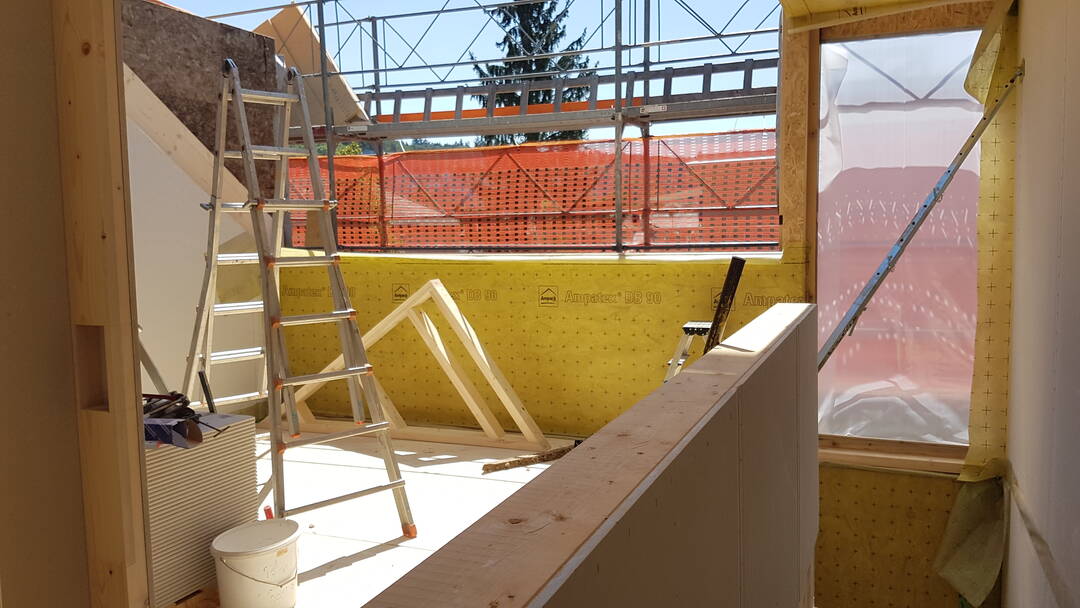

Wochen 11. bis 22. Mai 2020

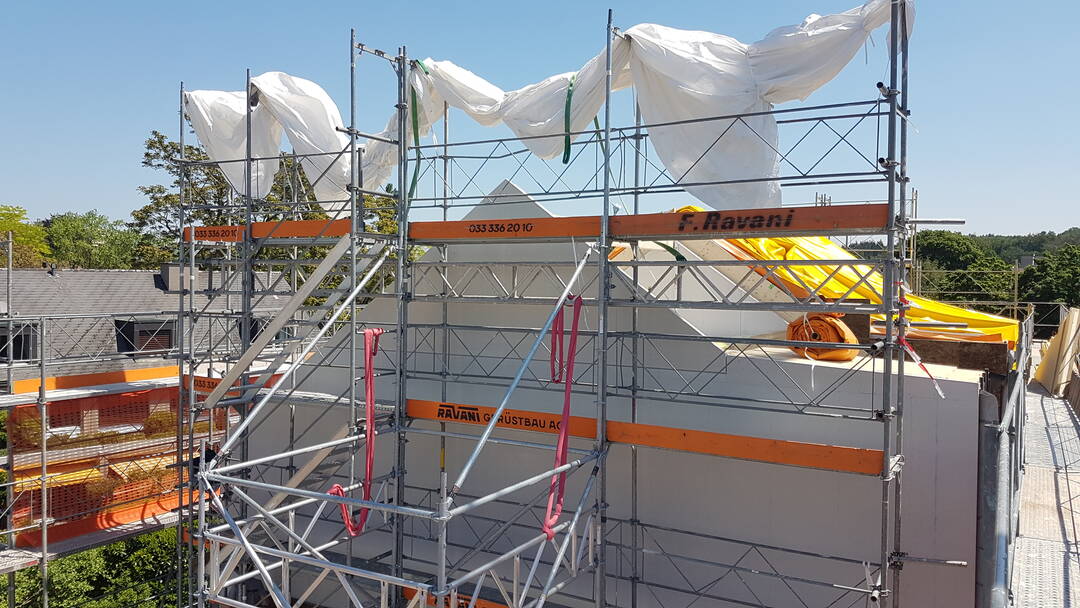

Weiter nach Plan

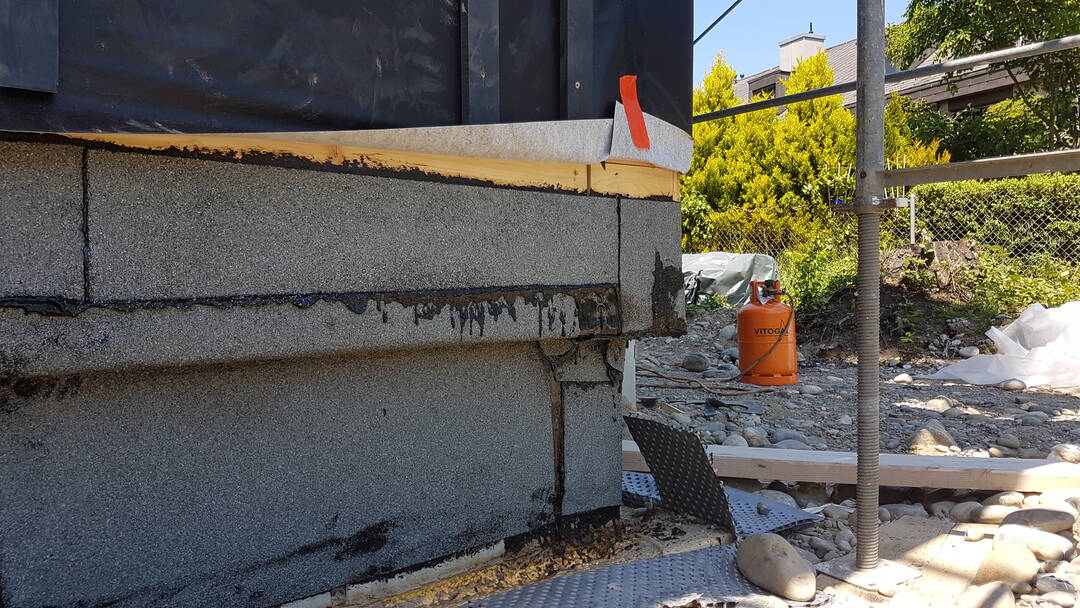

Bauimpuls AG Heimberg hat mit dem Abdichten der Übergänge Beton/Holz begonnen. Die Firma Fuhrer Schreinerei montiert bereits die ersten Fenster und Wenger's sind weiterhin mit dem Aufrichten der ersten Etappe im Plan. Die nächsten Tage sind vor allem am Dach und "in house" Arbeiten geplant. ma

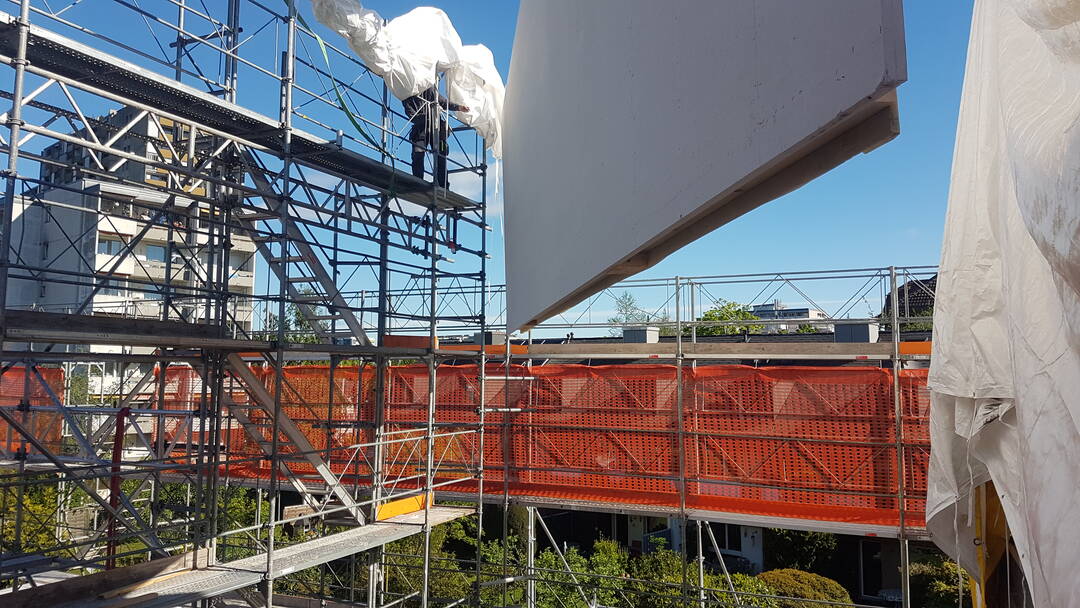

Woche 27. April 1. Mai 2020

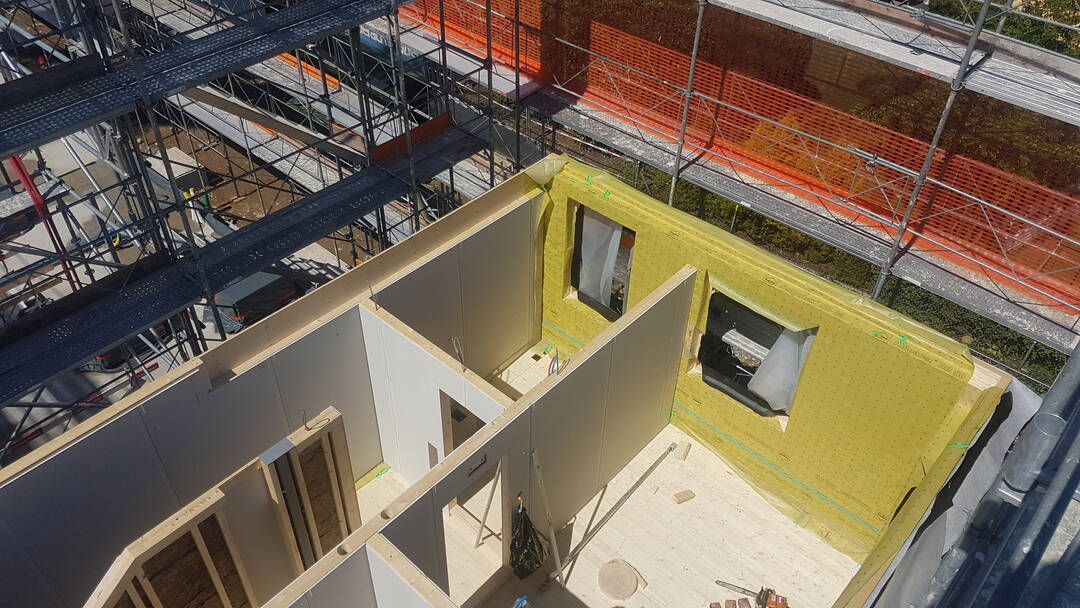

Start mit dem Aufrichten der Häuser

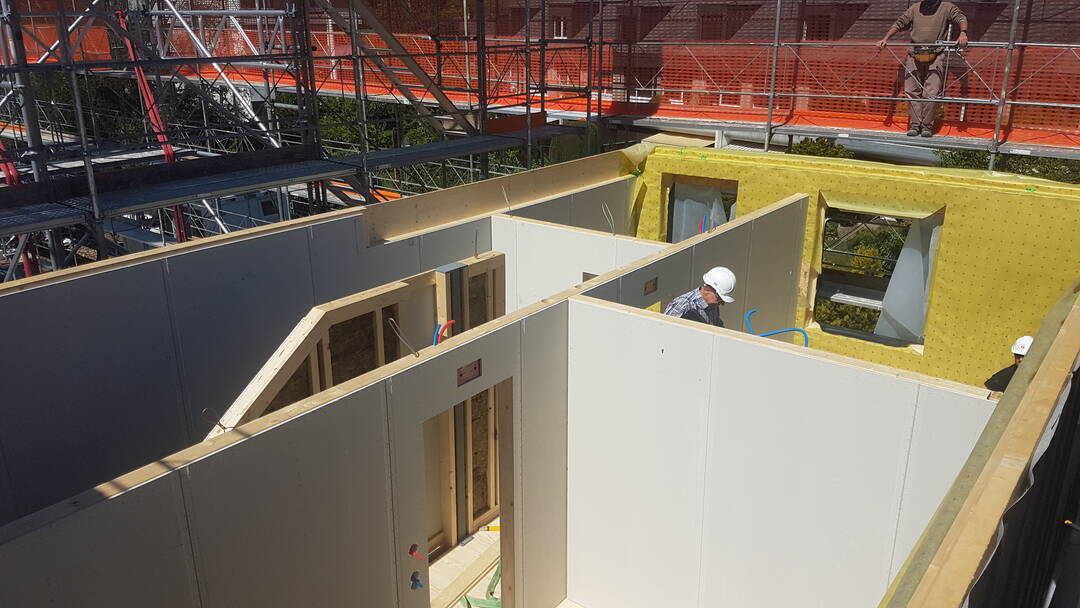

Es ist soweit Wenger Holzbau kann mit dem Aufrichten der Häuser beginnen. Die Elemente werden unter Leitung von Christoph Baumann passgenau platziert. Dies können die jungen Kontrolleure sicher bestätigen. ma

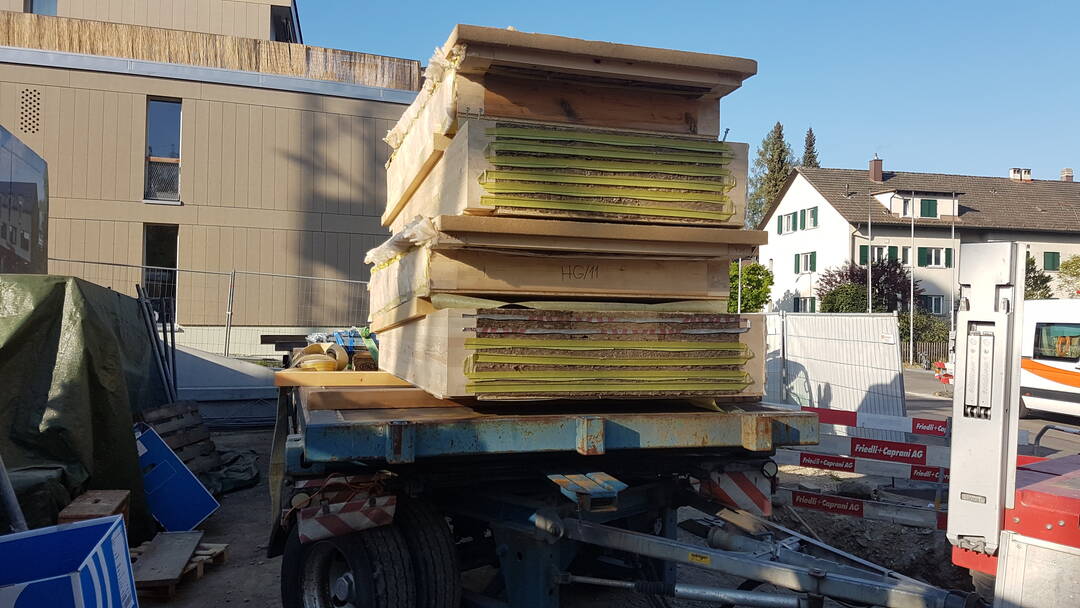

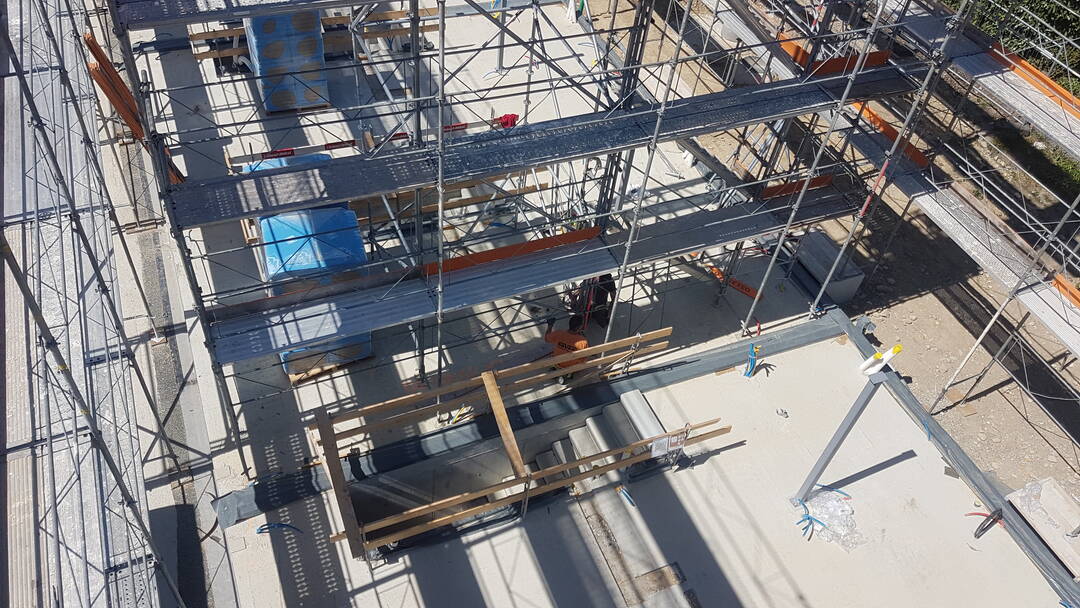

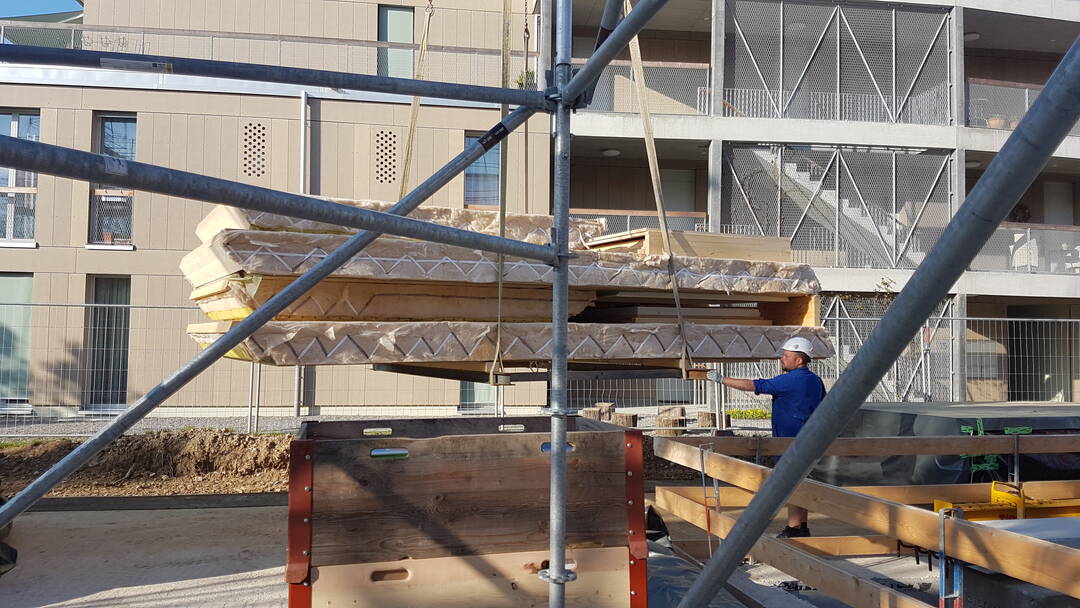

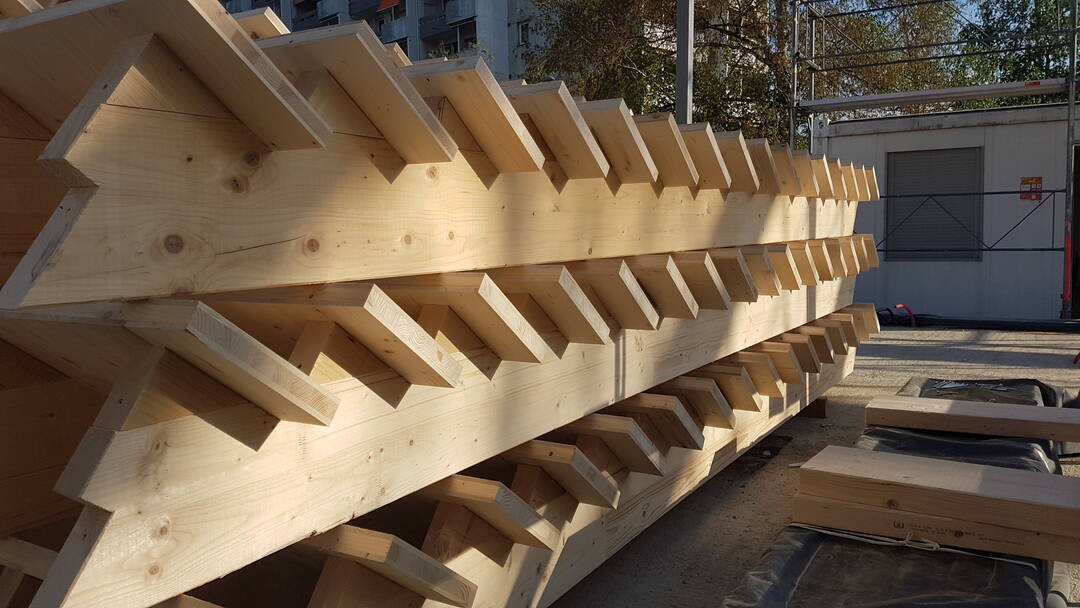

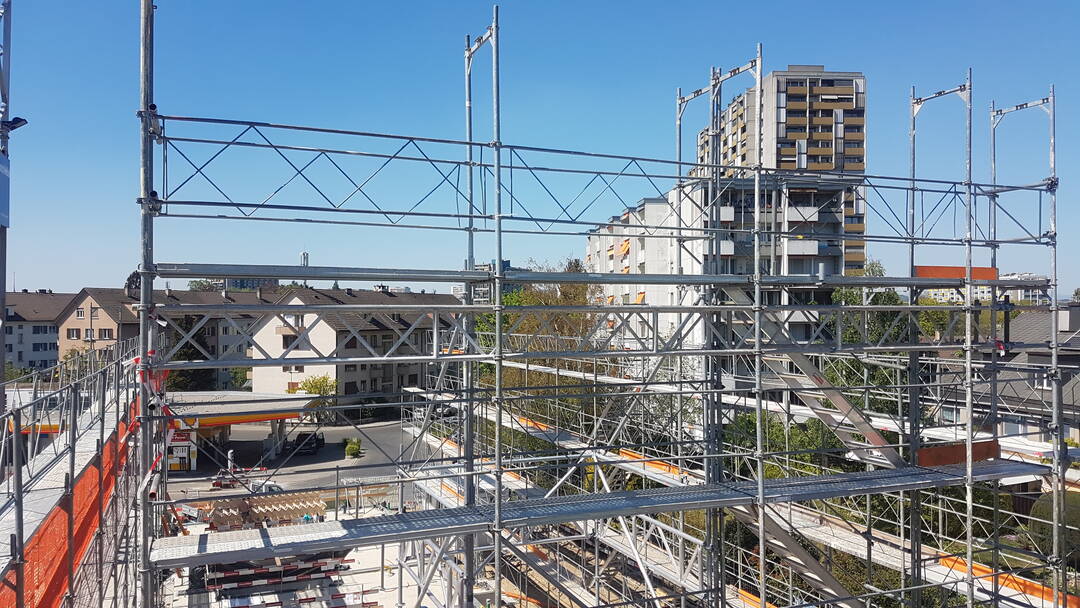

Woche 20. bis 24. April 2020
Gerüst und Anlieferung
Die Männer der Ravani Gerüstbau AG sind im Schlussspurt: Ihr Gerüst wird professionell bis in die Höhe Aufgebaut. Damit die angelieferten Elemente der Wenger Holzbau AG präzises eingebaut werden können. Die Bautreppen für den Innenbereich werden vor Ort zusammengebaut. Auch im "Untergrund" werden Arbeiten ausgeführt. Die Pagram Oey AG hat mit Isolationsarbeiten begonnen und garantiert so einen weiteren reibungslosen Bauverlauf.
Merci an alle "Chrampfer" am Projekt Morgenstrasse. ma
Laufend

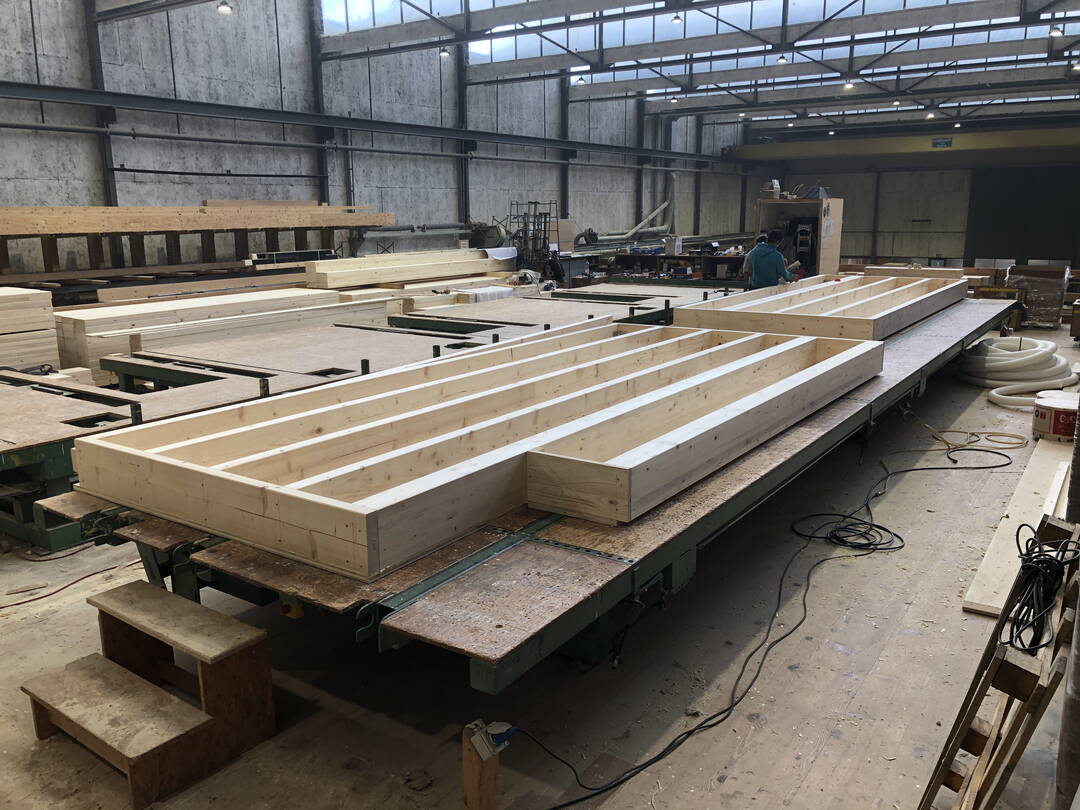

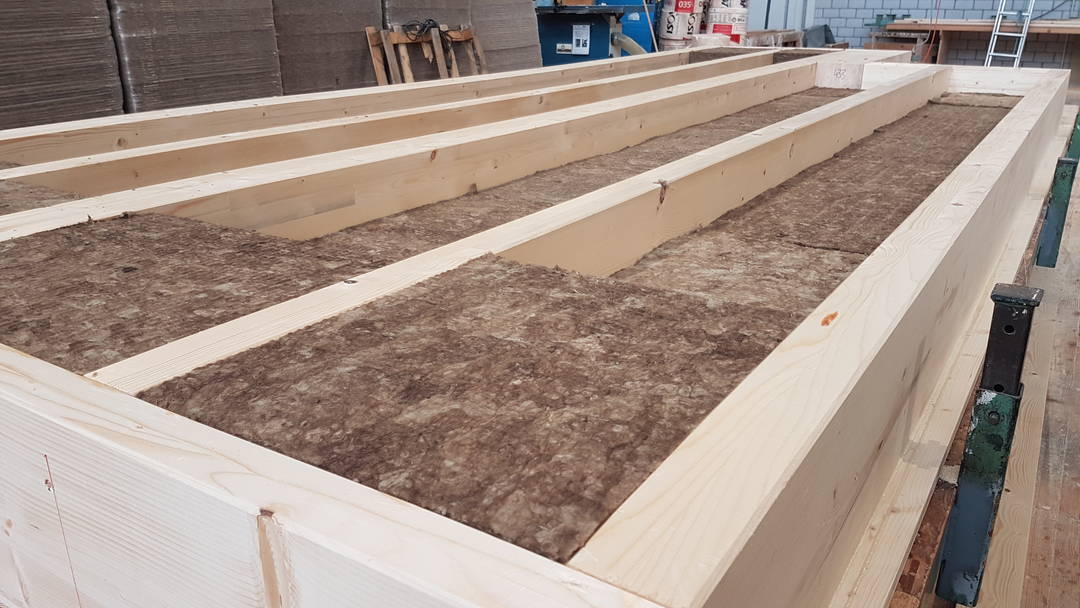

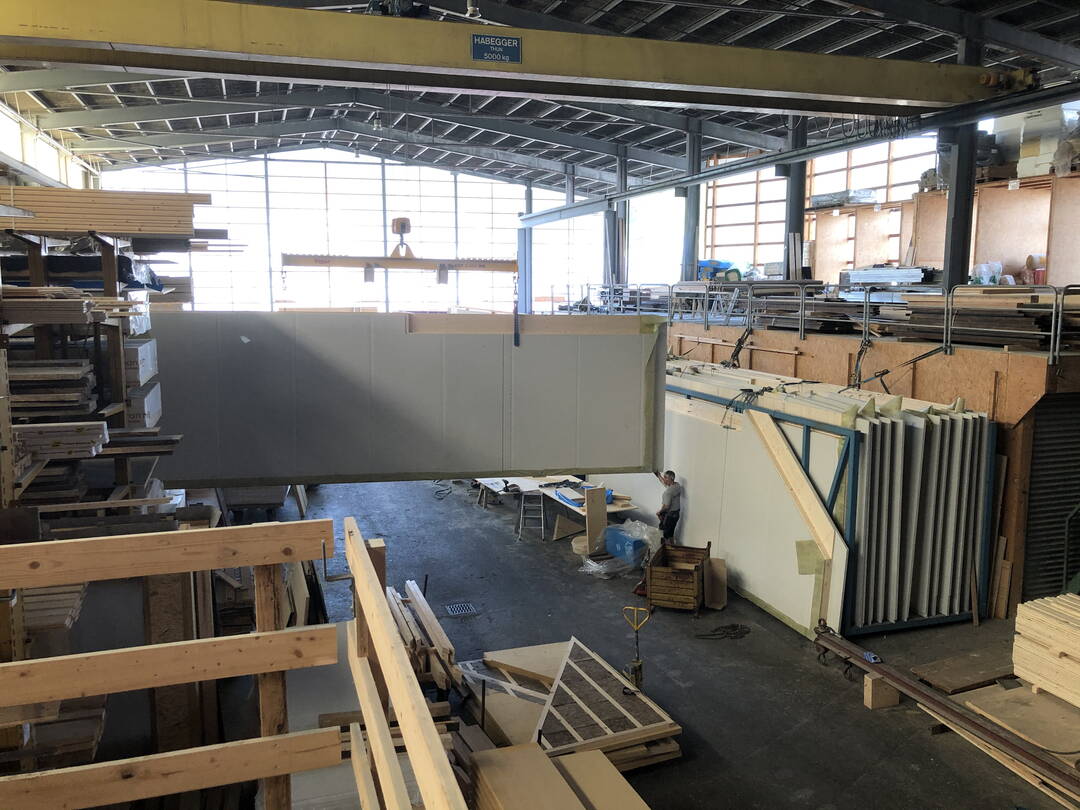

Produktion im Werk

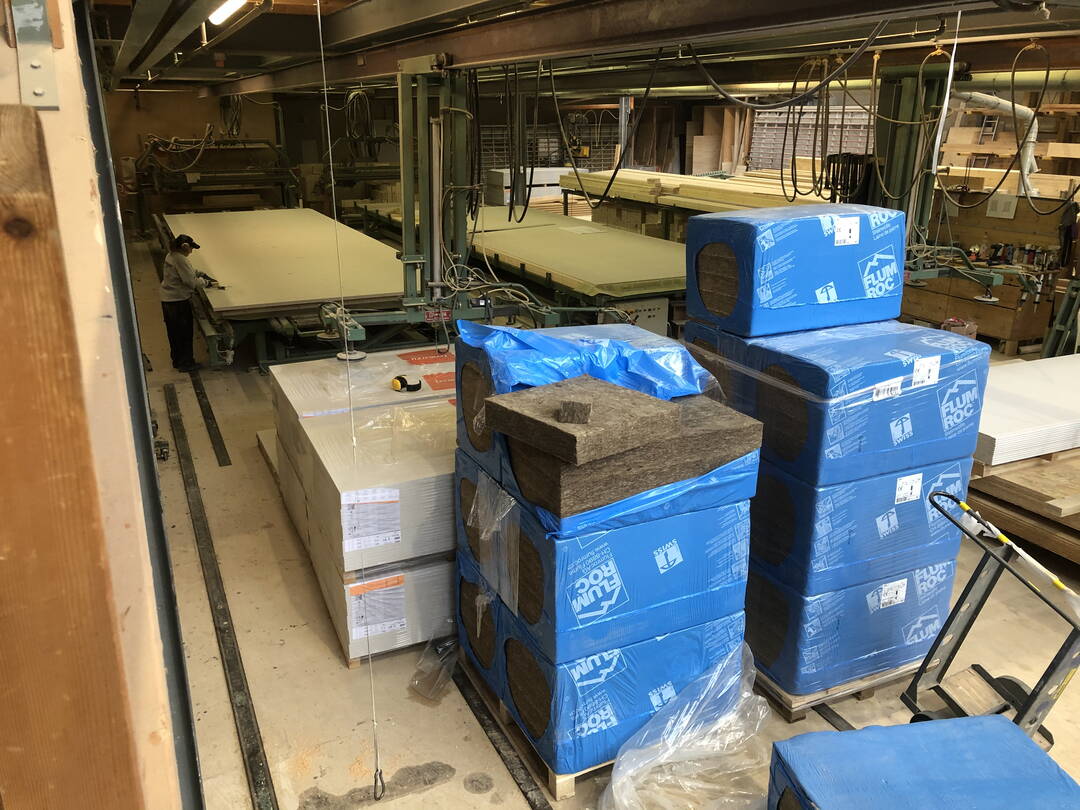

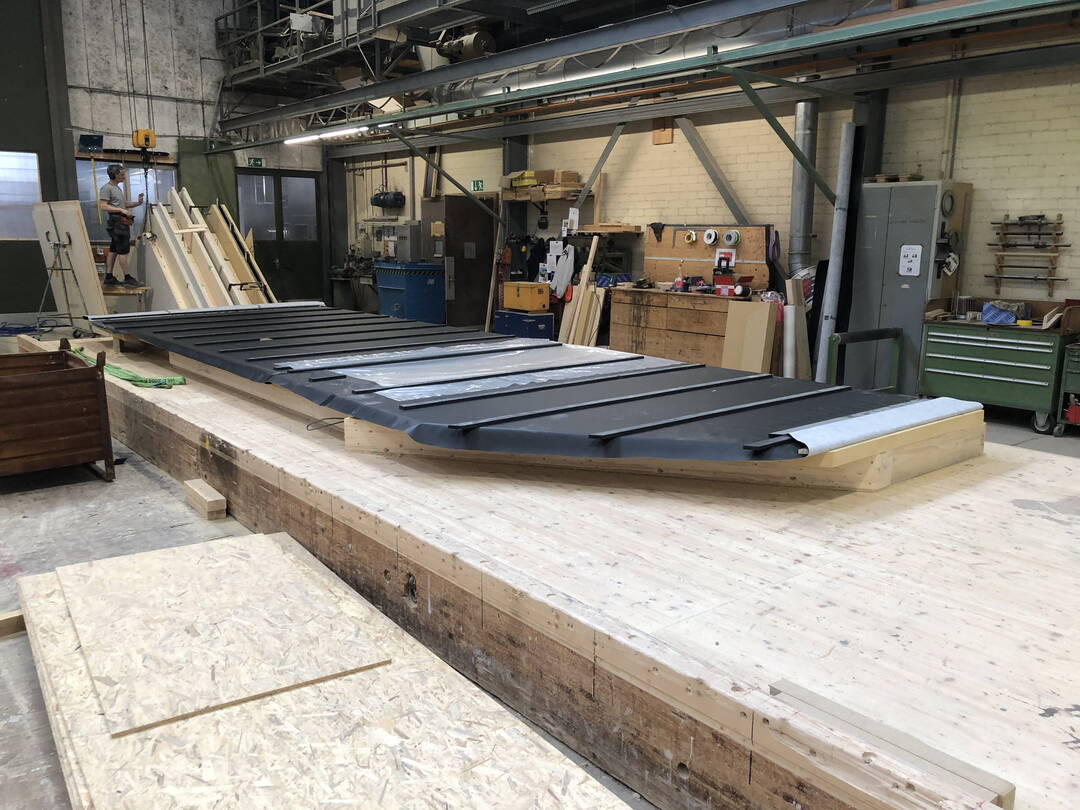

Bei der Wenger Holzbau AG lauft die Produktion Morgenstrasse auf Hochtouren. ma

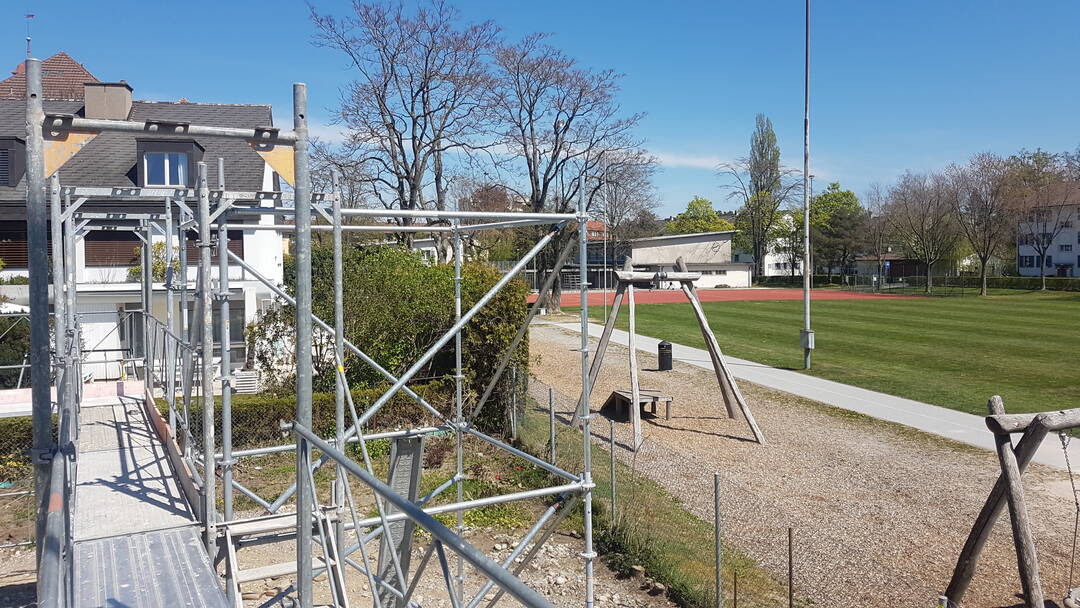

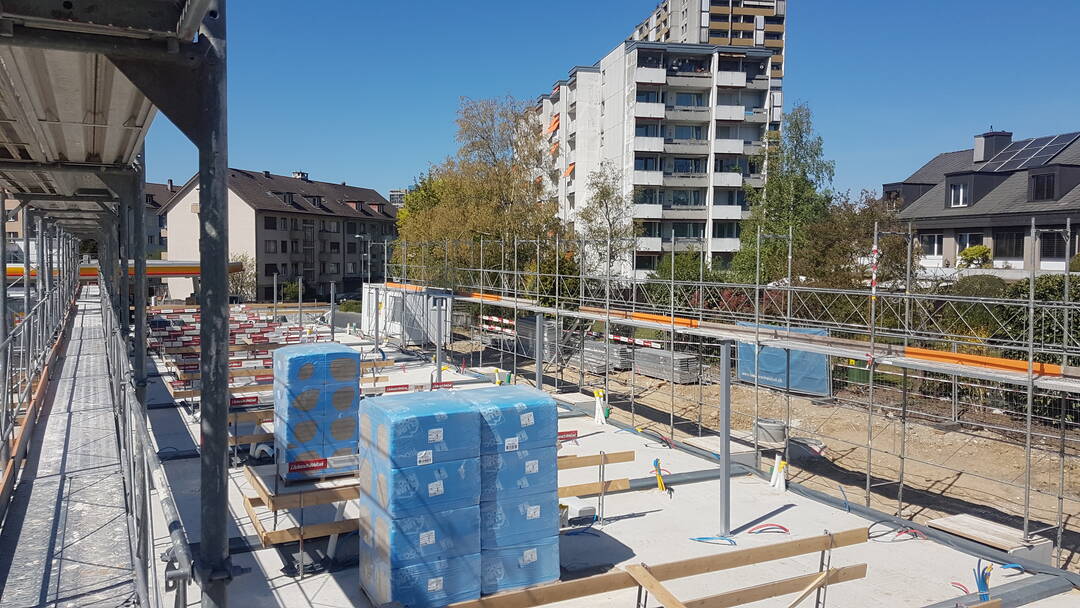

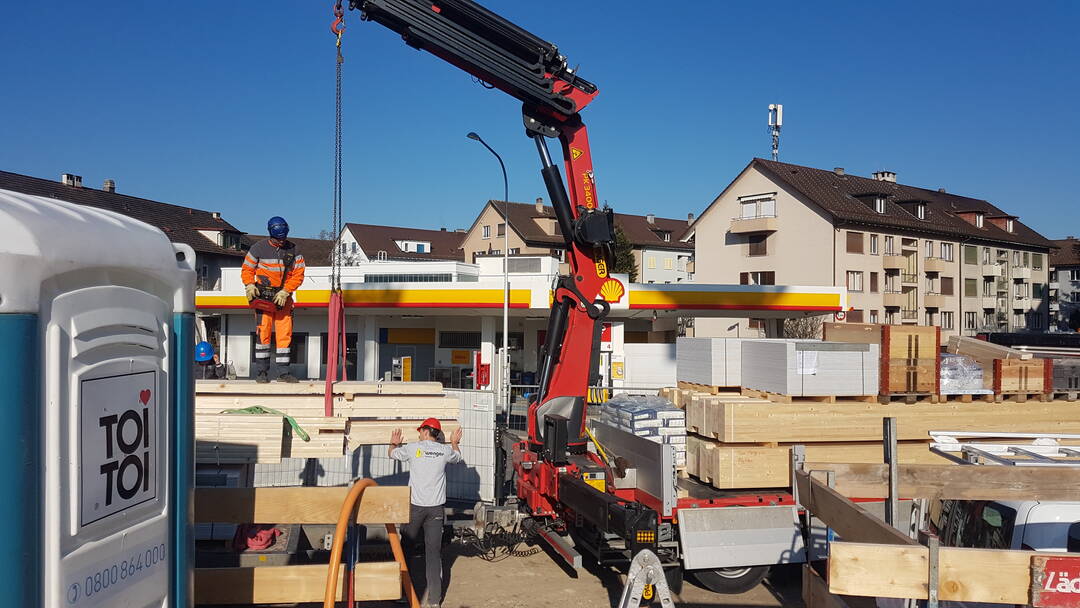

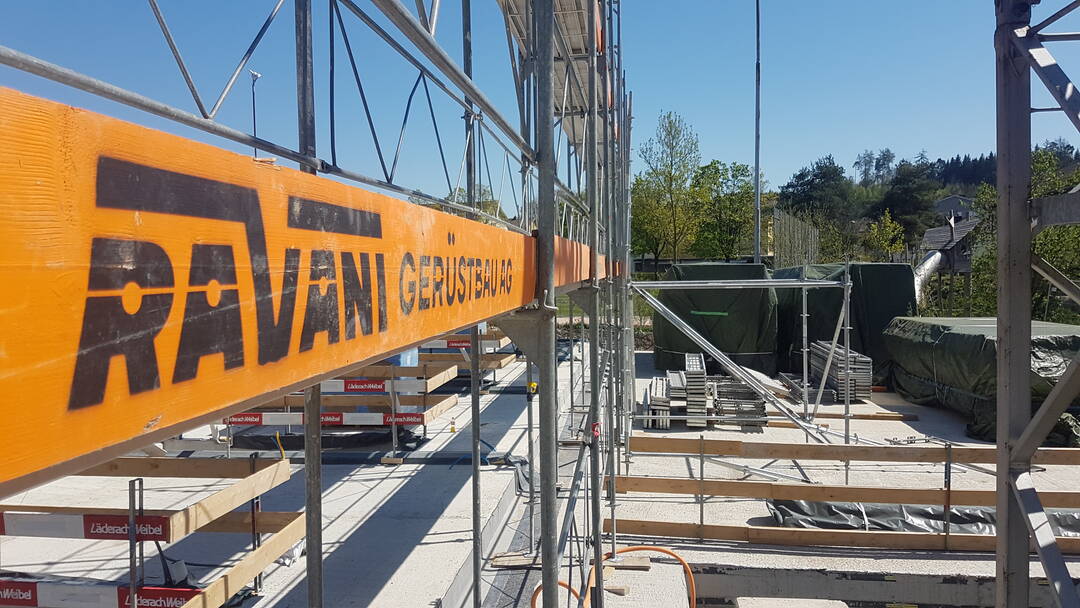

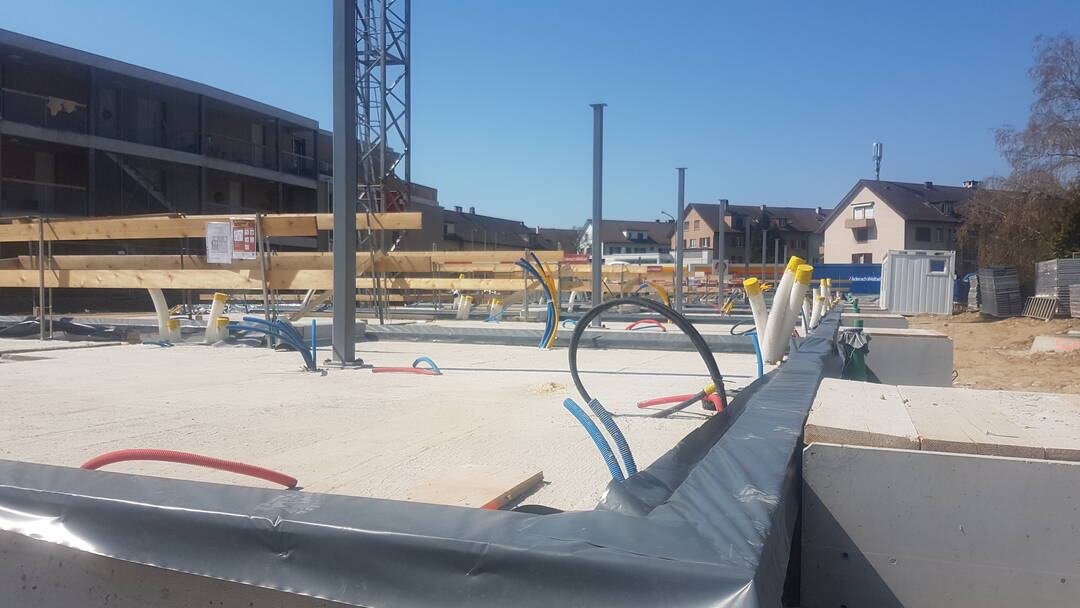

Woche 14.-17 April 2020
Erste Dimensionen lassen sich erahnen

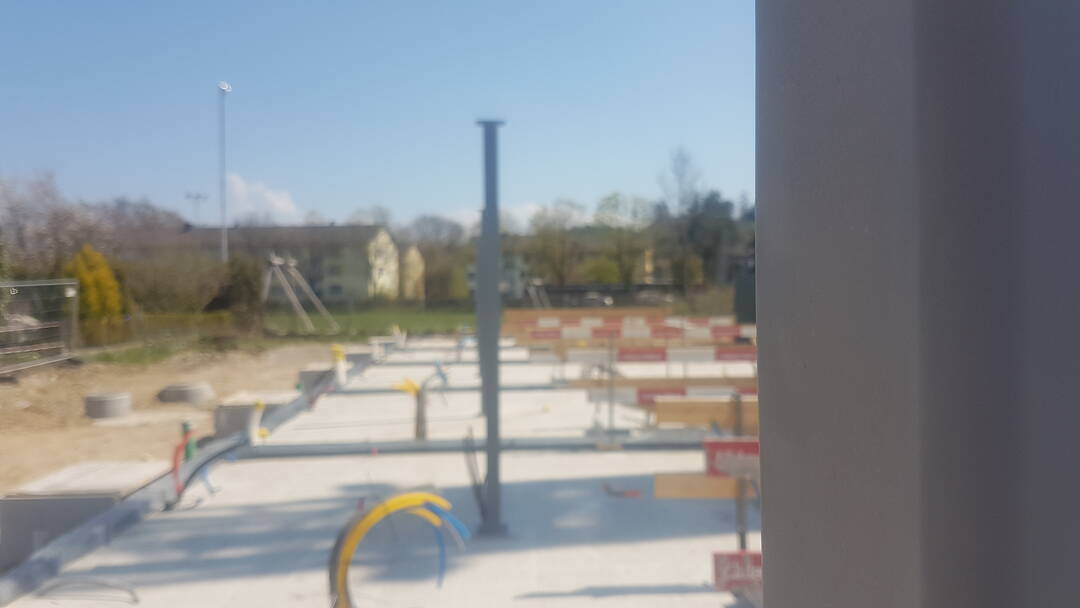

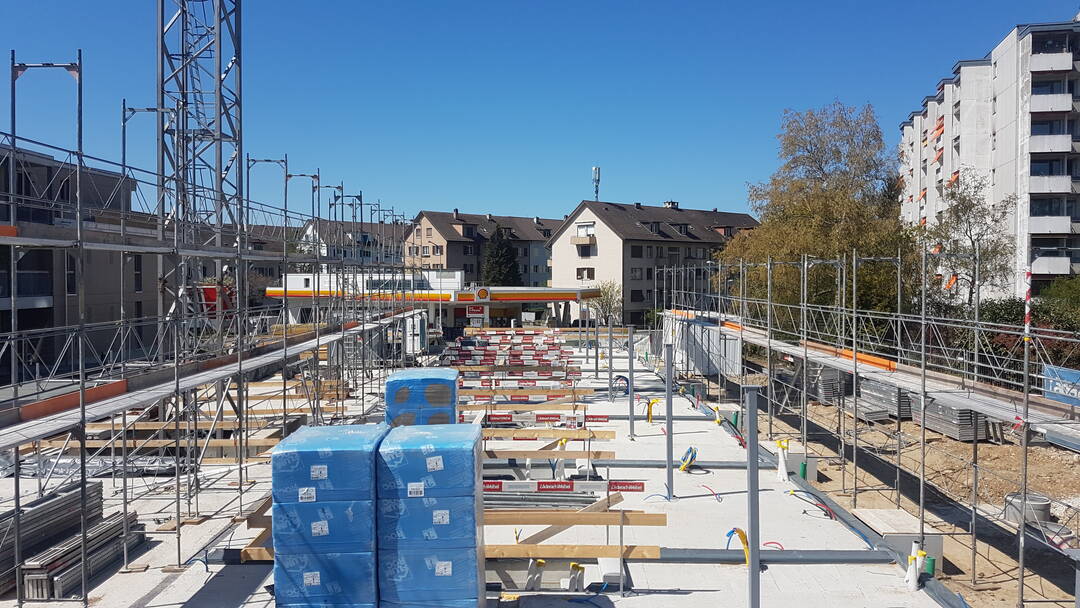

Die Ravani Gerüstbau AG lässt die ersten Dimensionen der Häuser erahnen. Im Untergeschoss ist die Firma Pulver mit den Vorbereitungen der Installationen auf Kurs. ma

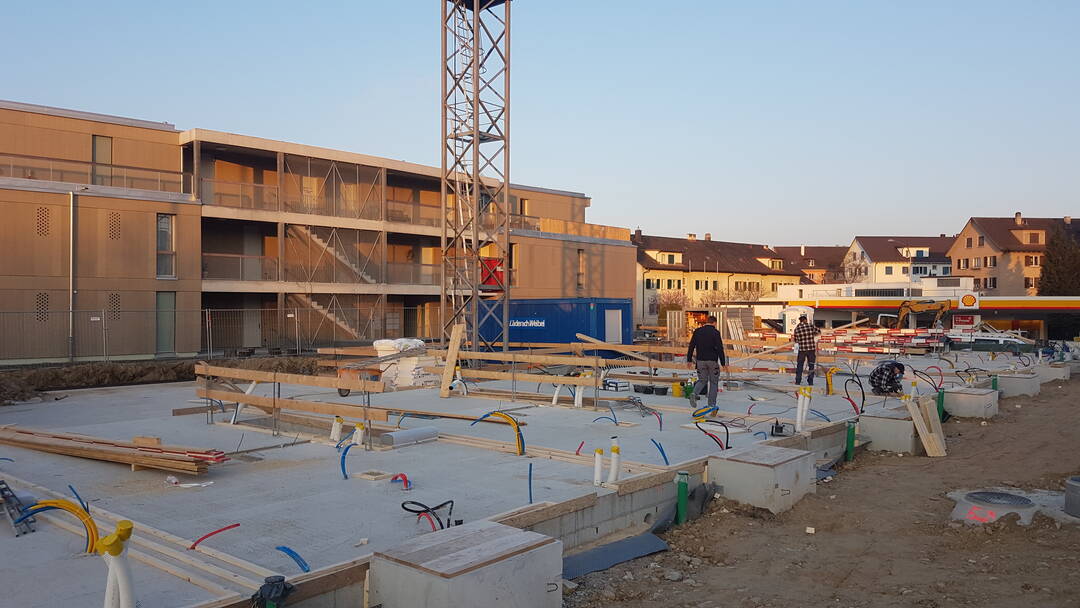

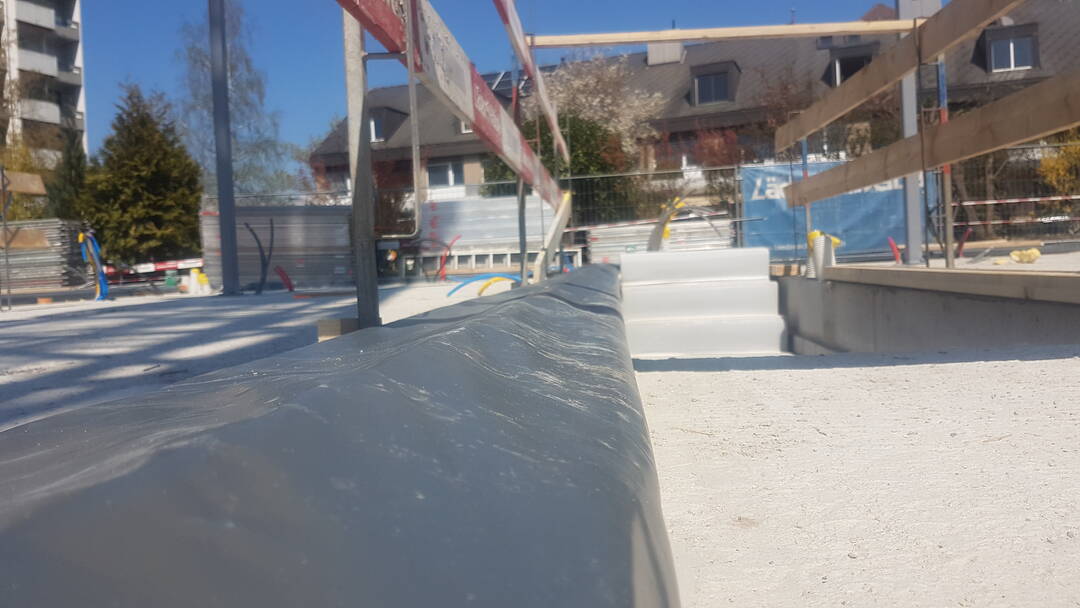

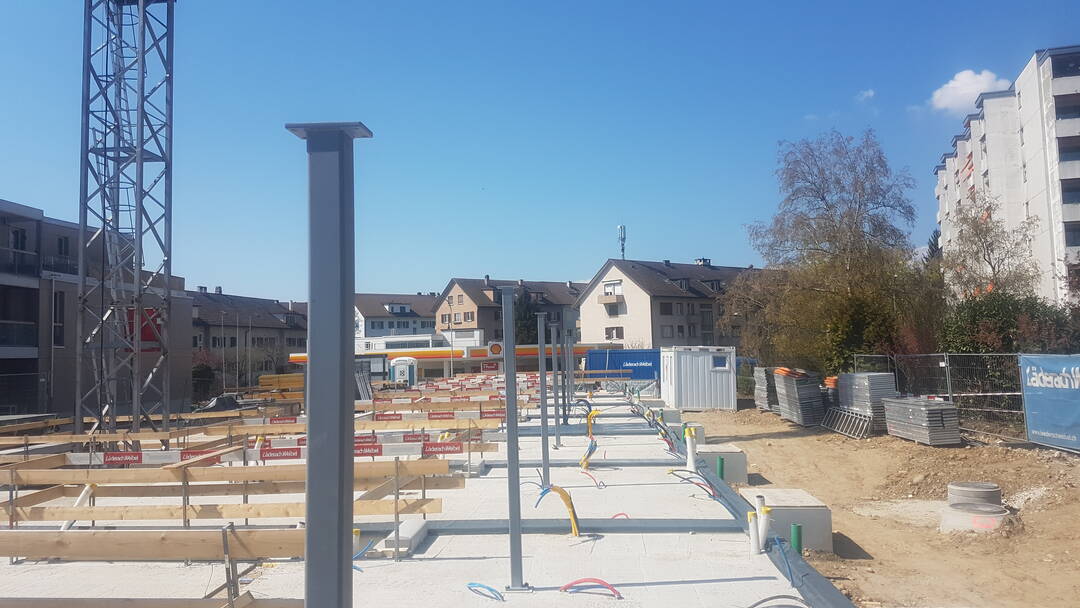

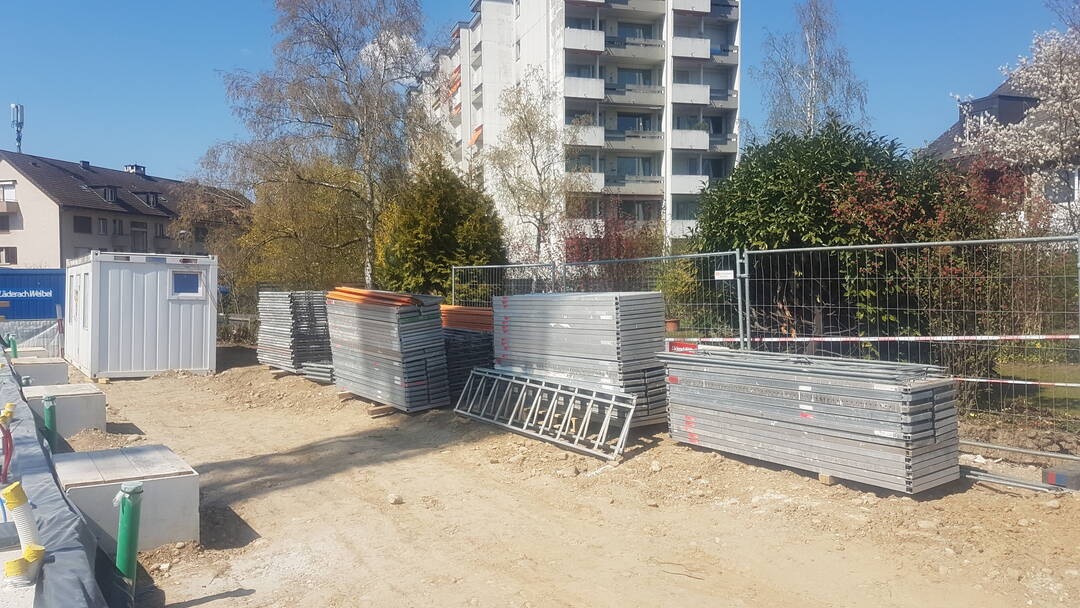

Wochen 6. bis 9. April 2020

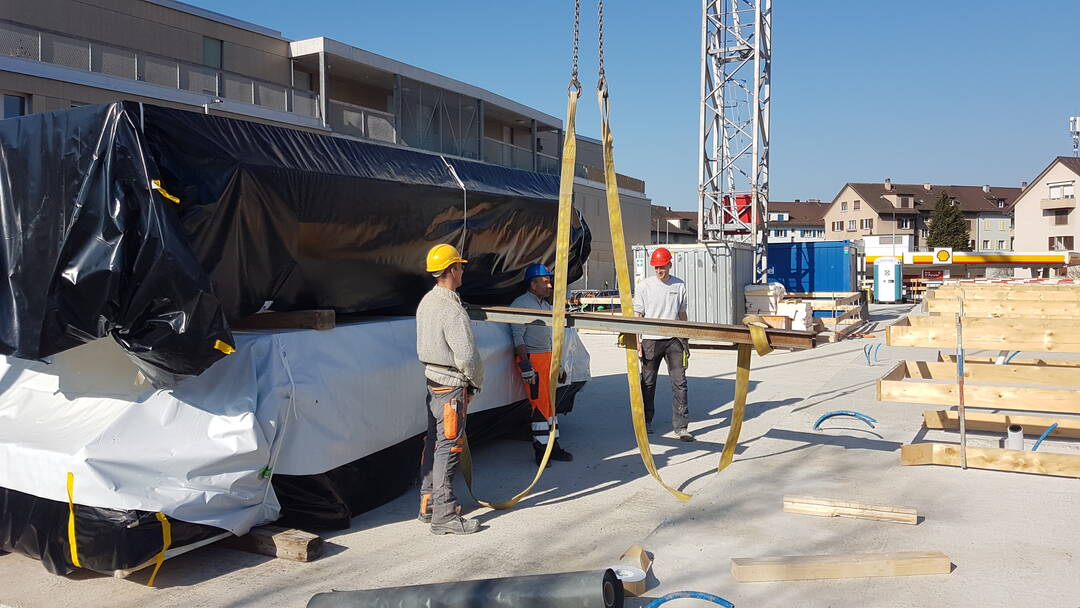

Schwellen und erste Stützen

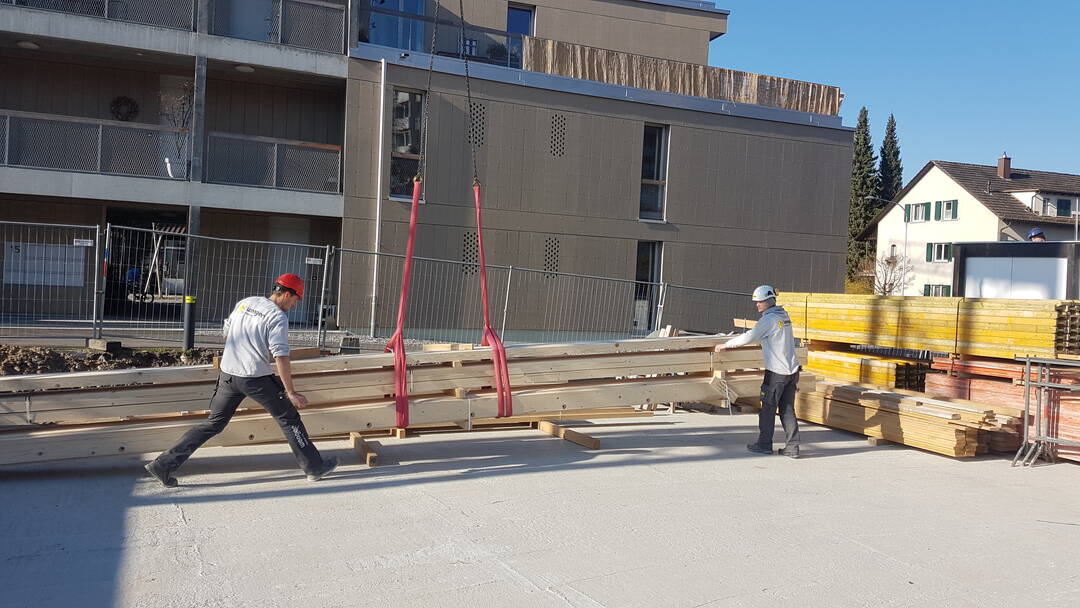

Die Firma Wenger Holzbau AG hat die Grundlage für die Schwellen gelegt. Passgenau wurden die Mörtelbette gegossen nach der Austrocknung steht dem Einbau der Schwellen nichts mehr im Weg. Bereits sind statische Elemente sichtbar. Durch die Firma Ravani Gerüstbau AG werden die ersten Gerüstelemente angeliefert. ma

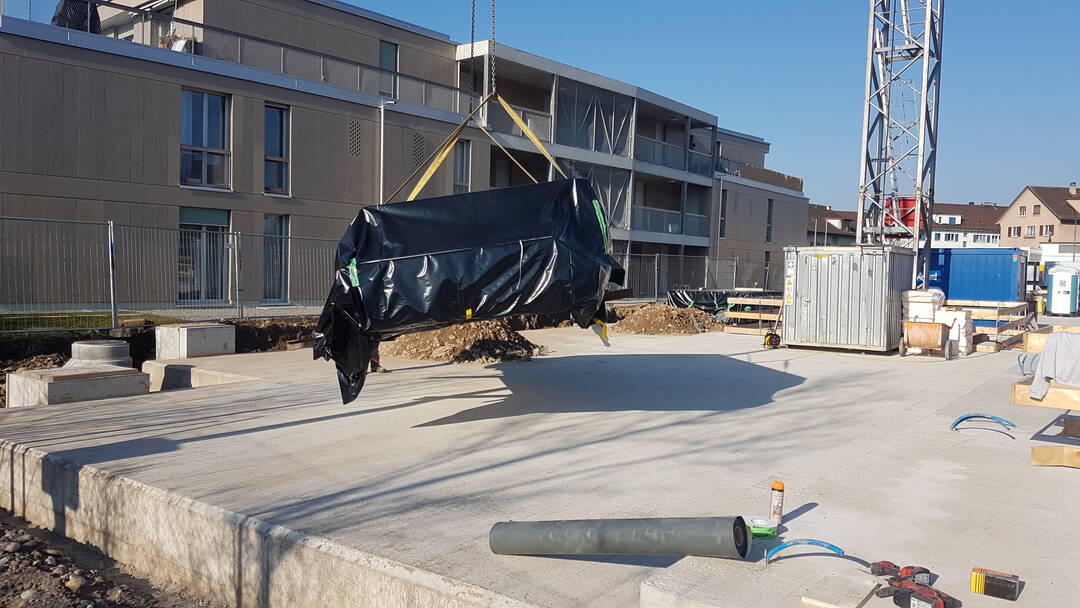

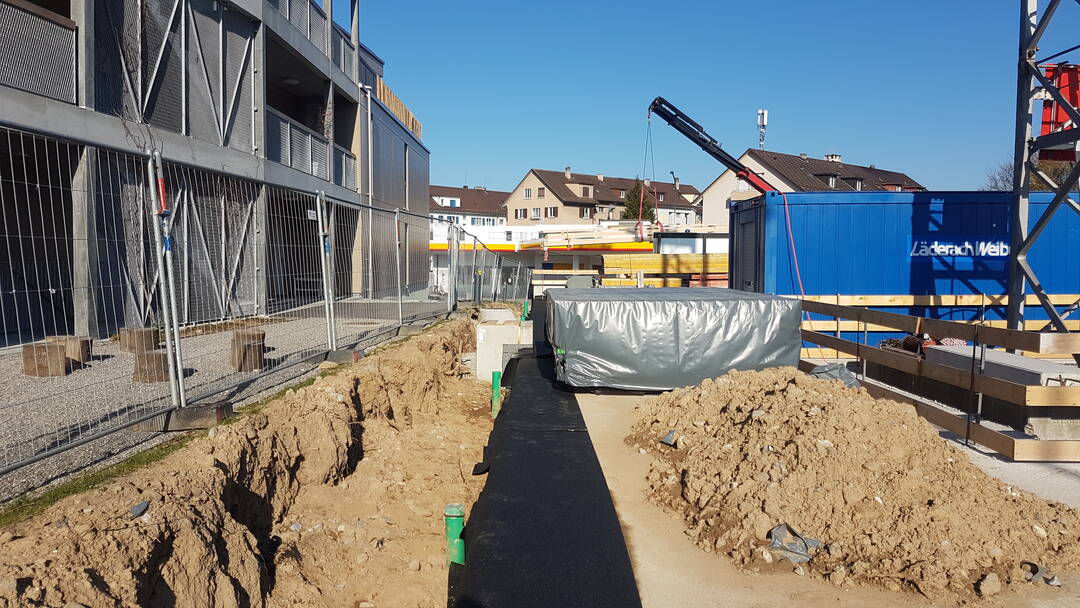

Wochen 23. März bis 3. April 2020

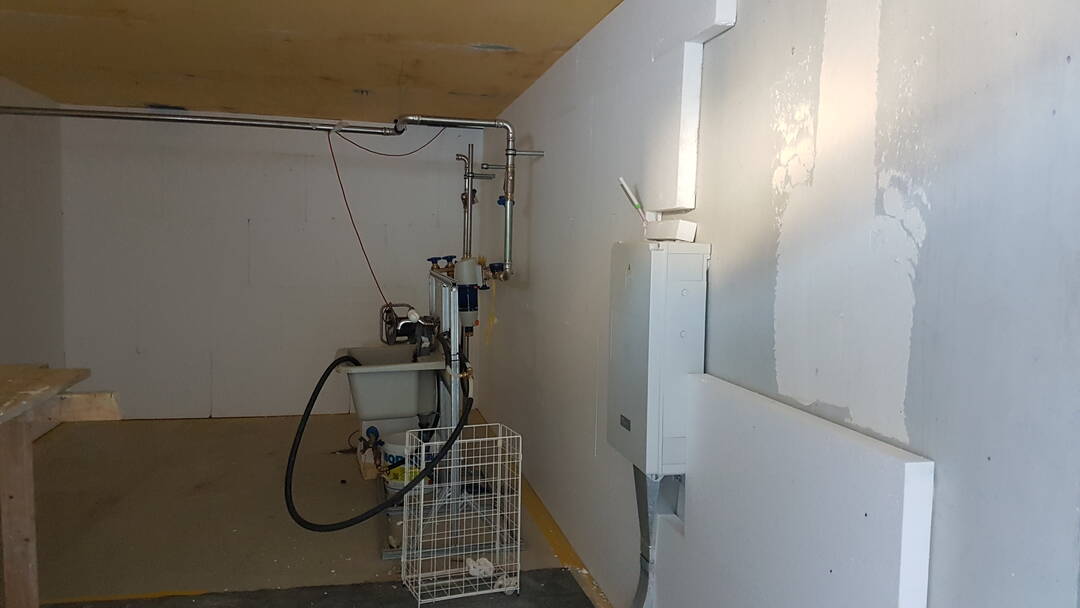

Weiter gehts

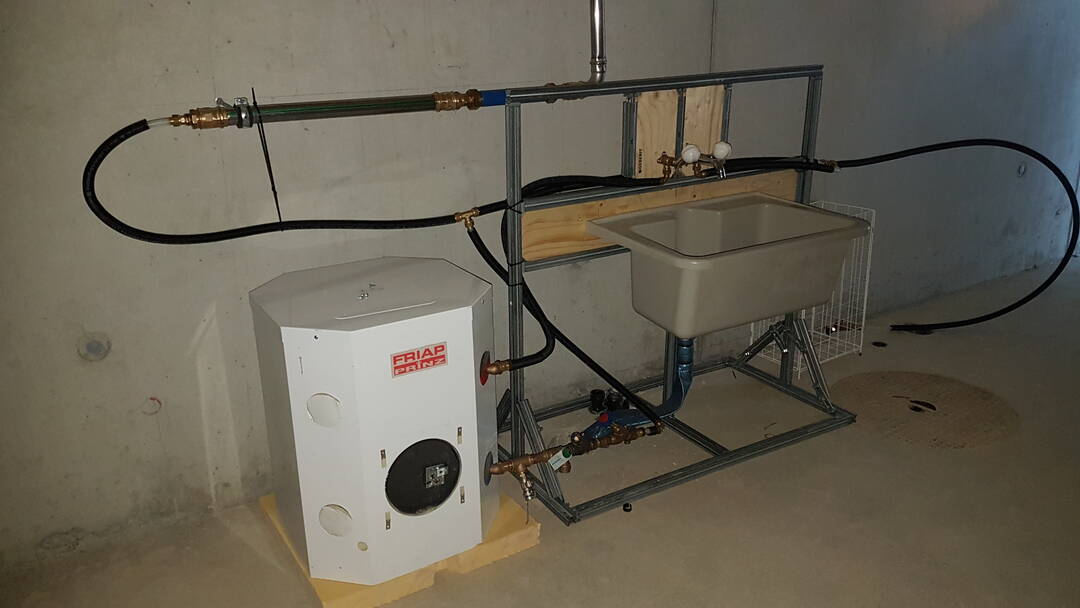

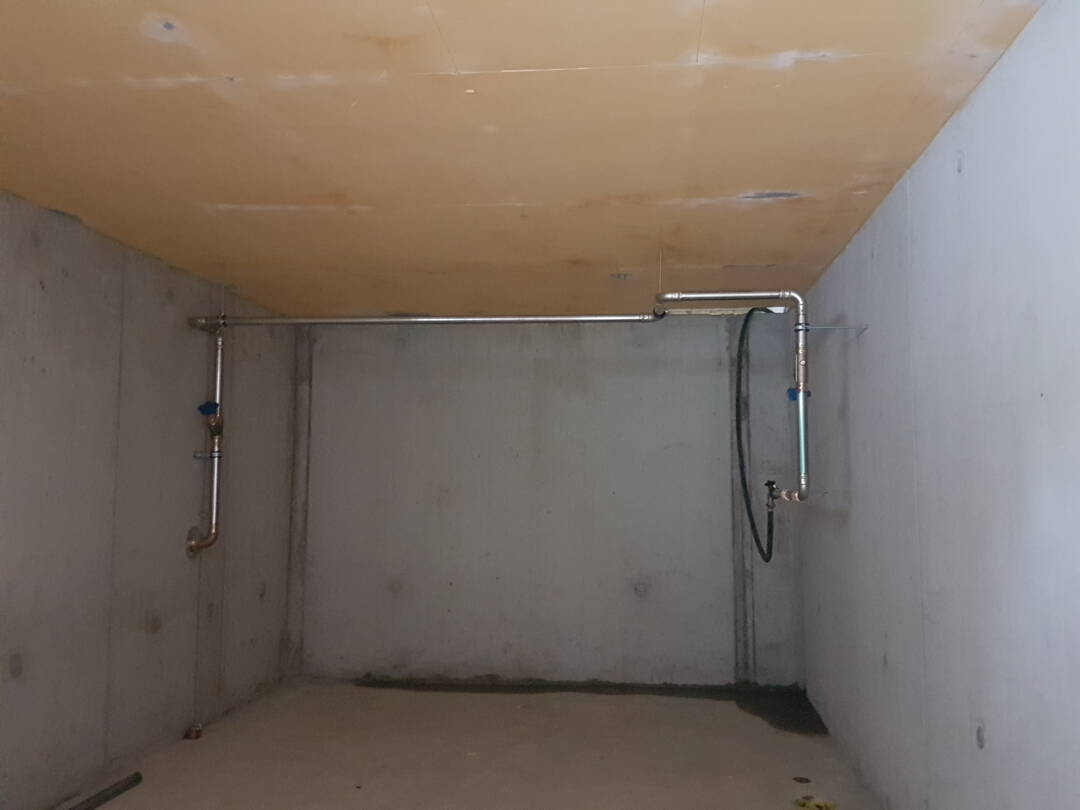

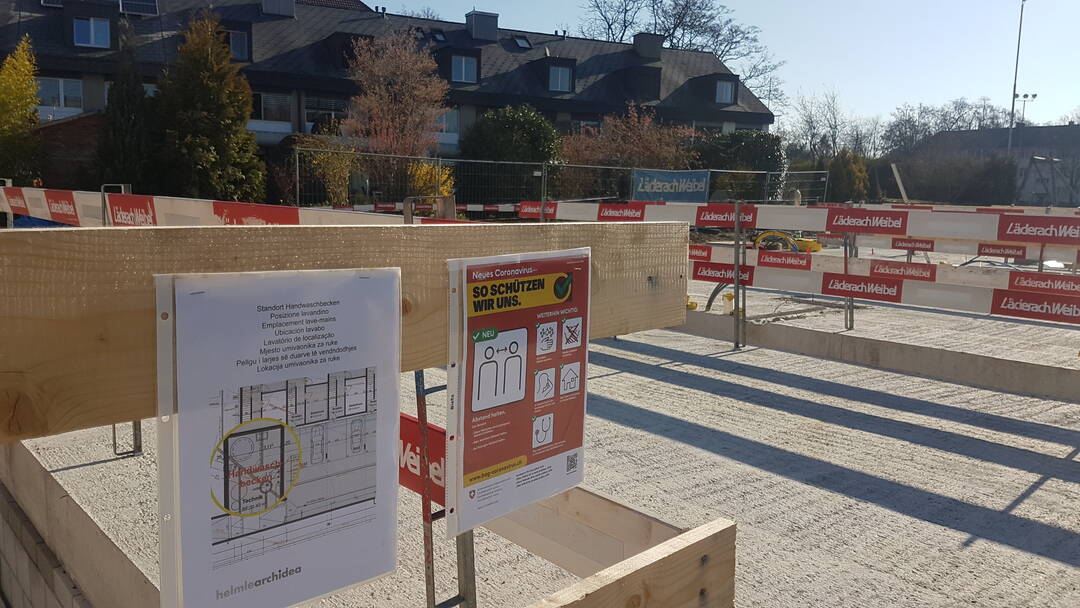

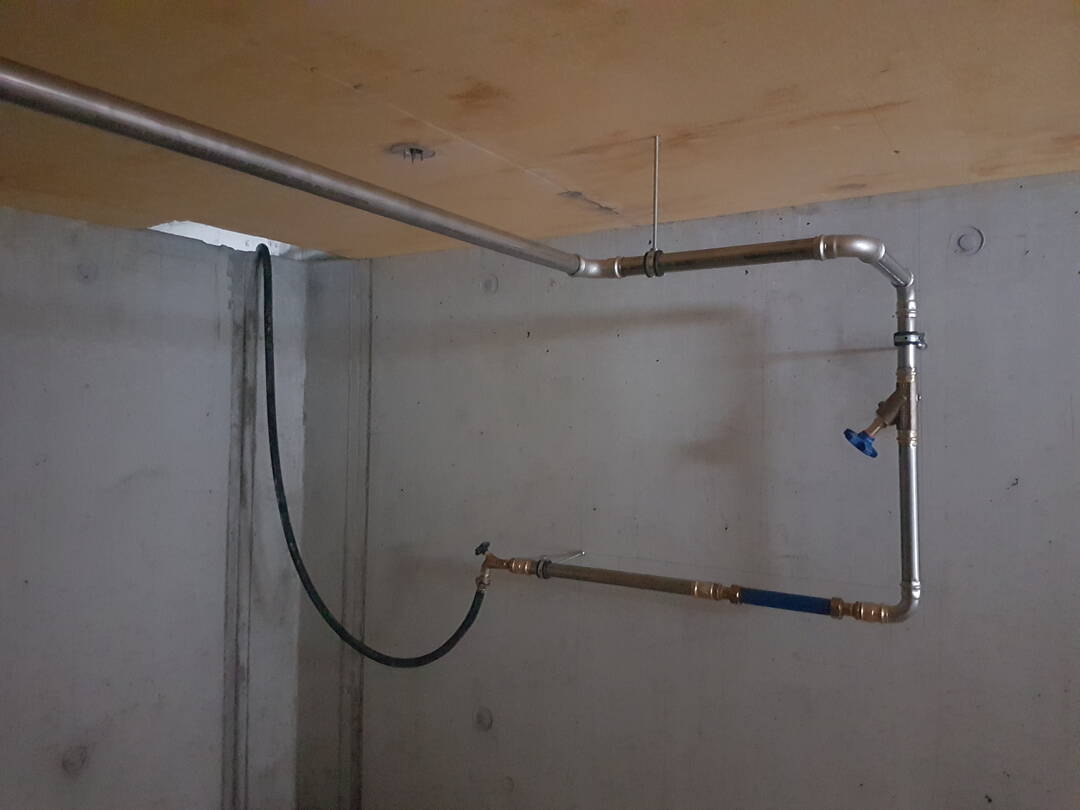

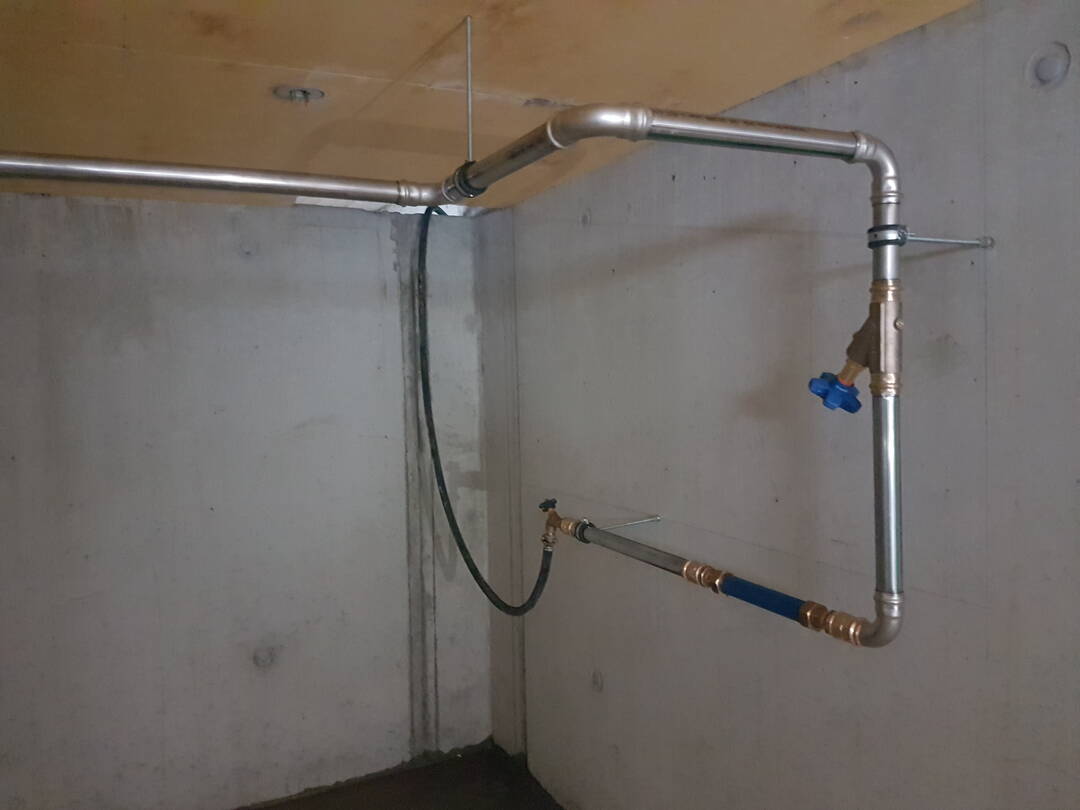

Erste Abdichtungen im Bereich der Einstellhalle werden durch die Firma Bauimpuls ausgeführt. Die Firma Wenger Holzbau AG liefert Material und beginnt mit dem giessen des Mörtelbetts für das genaue Setzten der Schwellen. Die ausserordentliche Situation erfordert unkomplizierte Massnahmen. Mit Hilfe Edmond Hamza (Fa. Pulver Haustechnik) und Philippe Balz (Gasser+Bertschy Elektro AG) konnte eine provisorische Handwaschstation mit Warm- und Kaltwasser erstellt werden. Merci für die rasche Ausführung. Wir werden die nötigen Vorkehrungen laufend umsetzten um den bestmöglichen Schutz der am Projekt beteiligten Personen zu gewährleisten. Merci an Alle die jeden Morgen aufstehen und mithelfen das Projekt Morgenstrasse so super vorwärts zu bringen. Blibet Gsund. ma

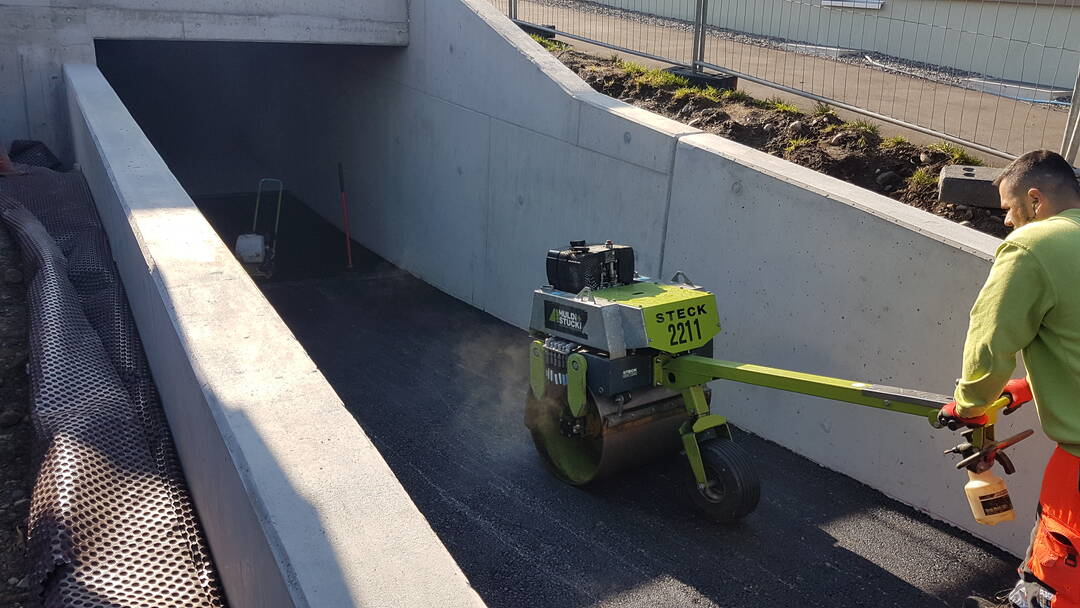

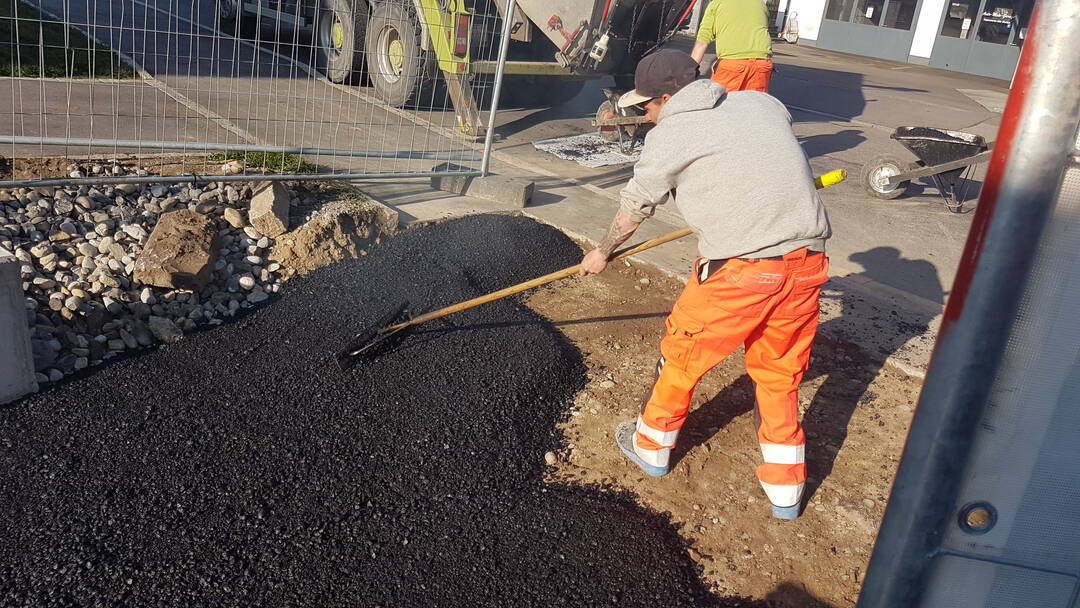

Wochen 16.-20. März 2020
Es geht weiter
Im Bereich der Einstellhalle wird durch die Speziallisten die Tragschicht eingebracht. Gleichzeitig werden bereits die ersten Holz-Elemente auf die Baustelle geliefert. Durch den Geometer werden die Gebäudeachsen mittels GPS angezeichnet. Der Holzbauer wird mit diesen Angaben das nötige Mörtelbett zum setzten der Schwellen erstellen. ma
Wochen 2.-13. März 2020
Vorbereiten für Holzbauer erste Installationen
Letzte Hinterfüllarbeiten und vorbereiten für den Holzbauer. Schon sind die ersten Installationen im Technikraum vorhanden 😊 ma

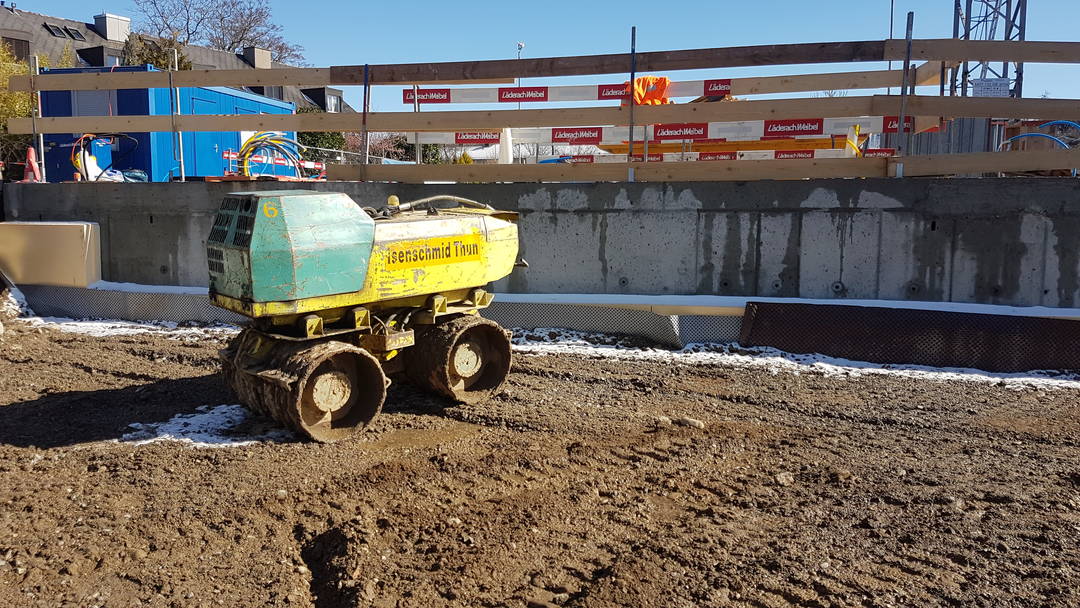

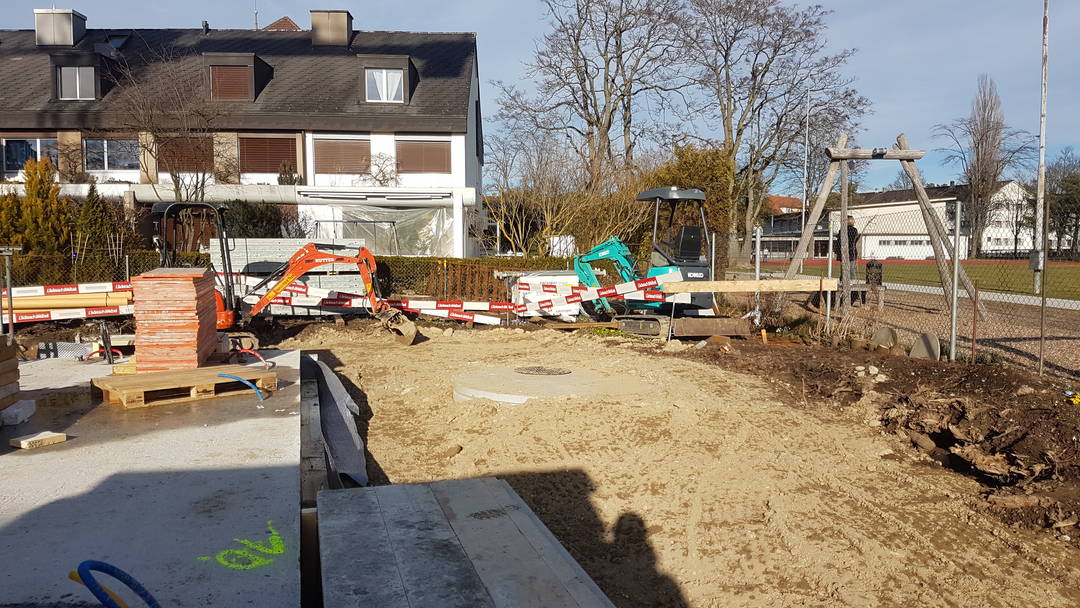

Woche 24.-28. Februar 2020

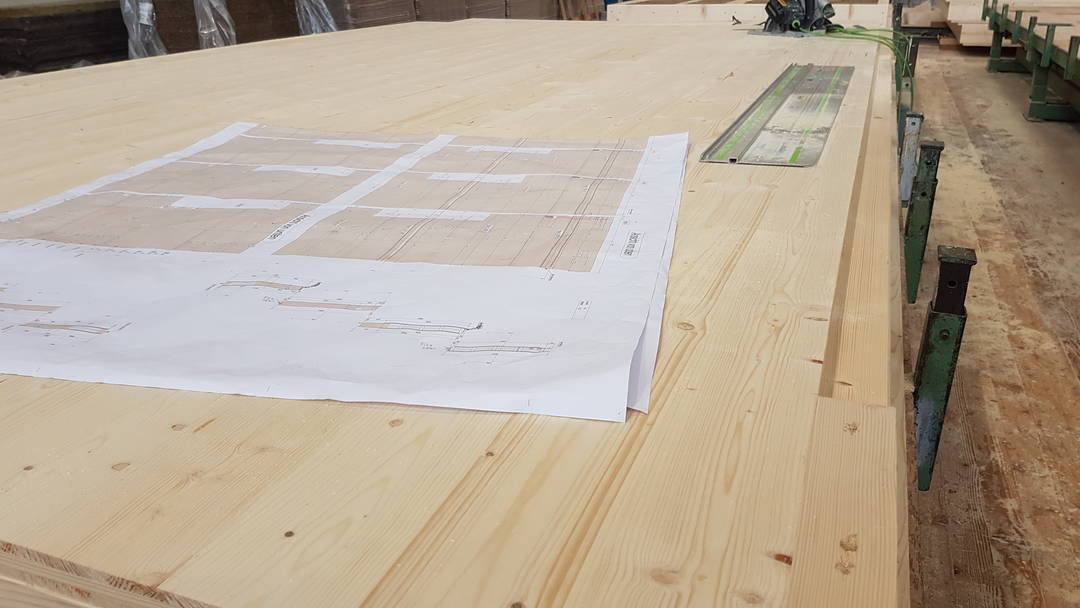

Betonieren_Hinterfüllen_Produktion_Holzelemente

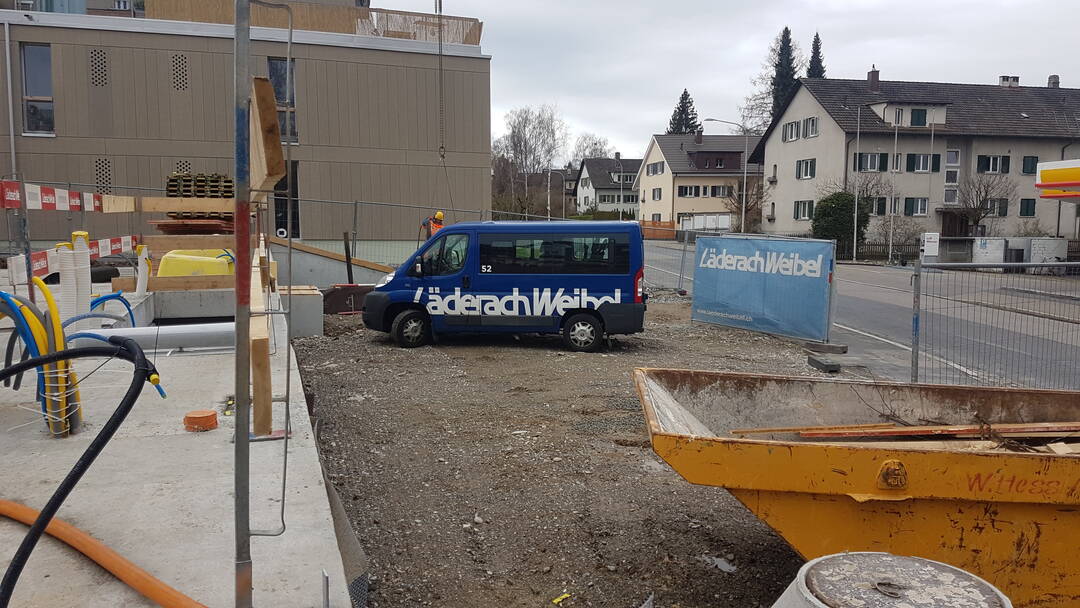

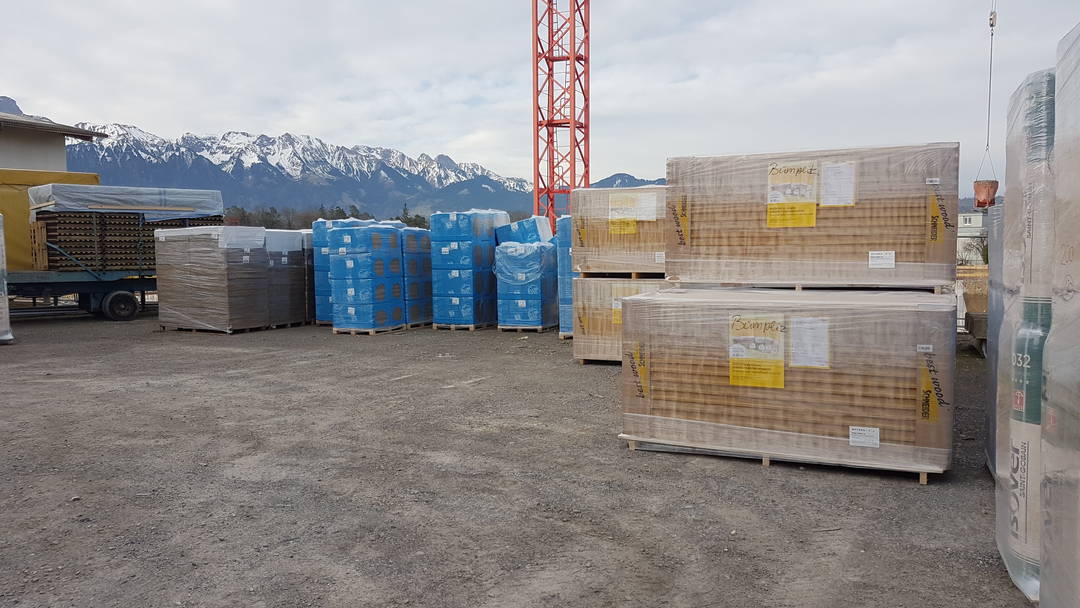

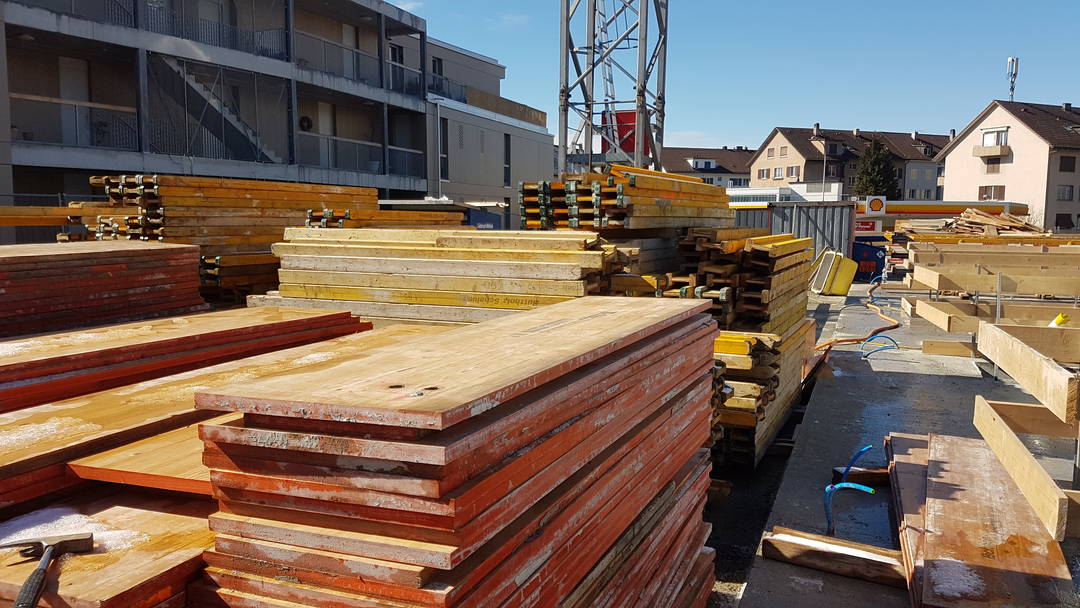

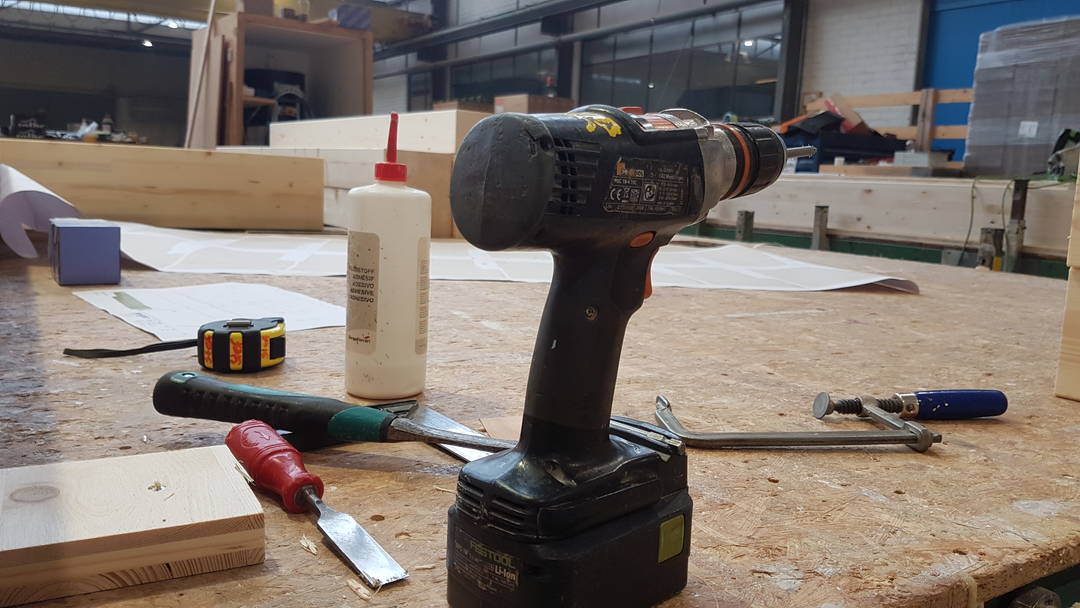

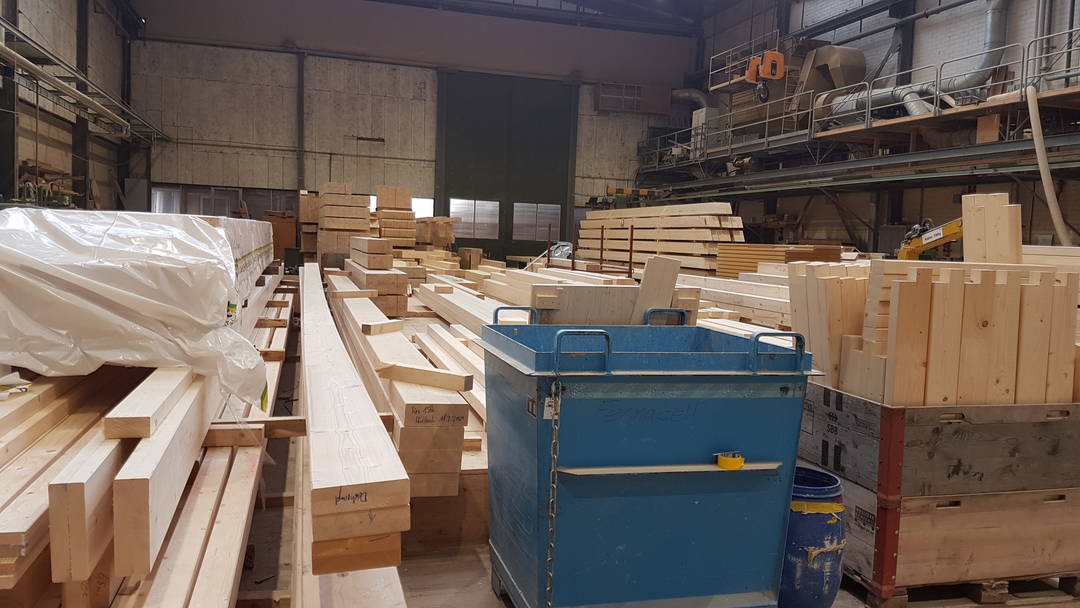

Die letzte Etappe der Decke über Einstellhalle wird betoniert. Auch beim hinterfüllen der erdberührten Wände wird der Zeitplan dank dem Einsatz der beteiligten Firmen eingehalten. Parallel hat die Produktion der Holzelemente bei der Firma Wenger Holzbau begonnen. Das Material zu deren Herstellung ist bereits zu einem grossen Teil auf dem Werkhof der Firma. Gegen Ende der Woche beginnt der Baumeister bereits mit Aufräumarbeiten und Rückschub des nicht mehr benötigten Materials. ma

Woche 17.-21. Februar 2020

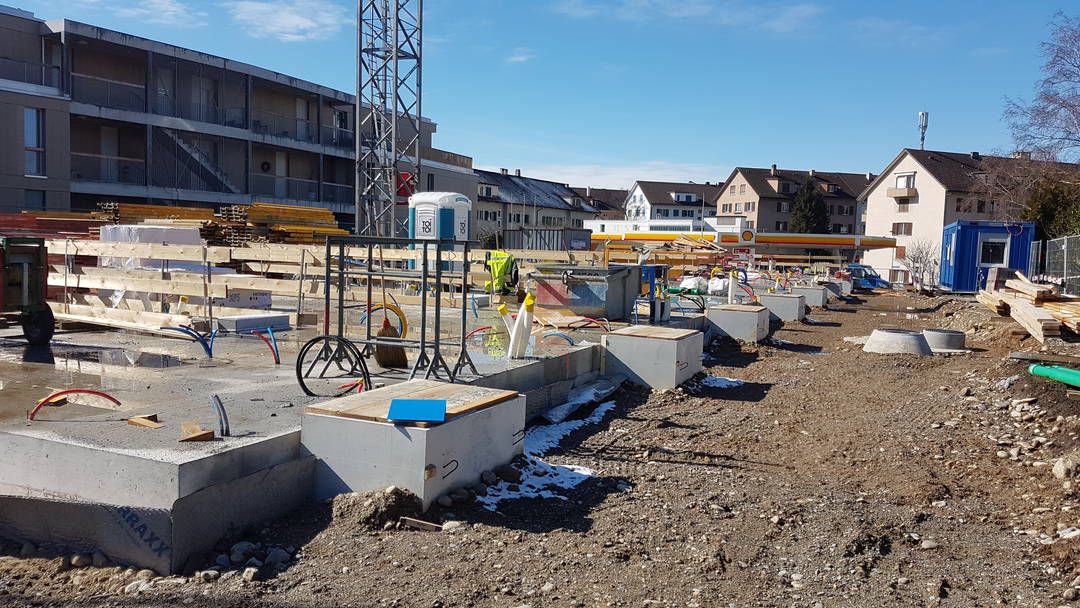

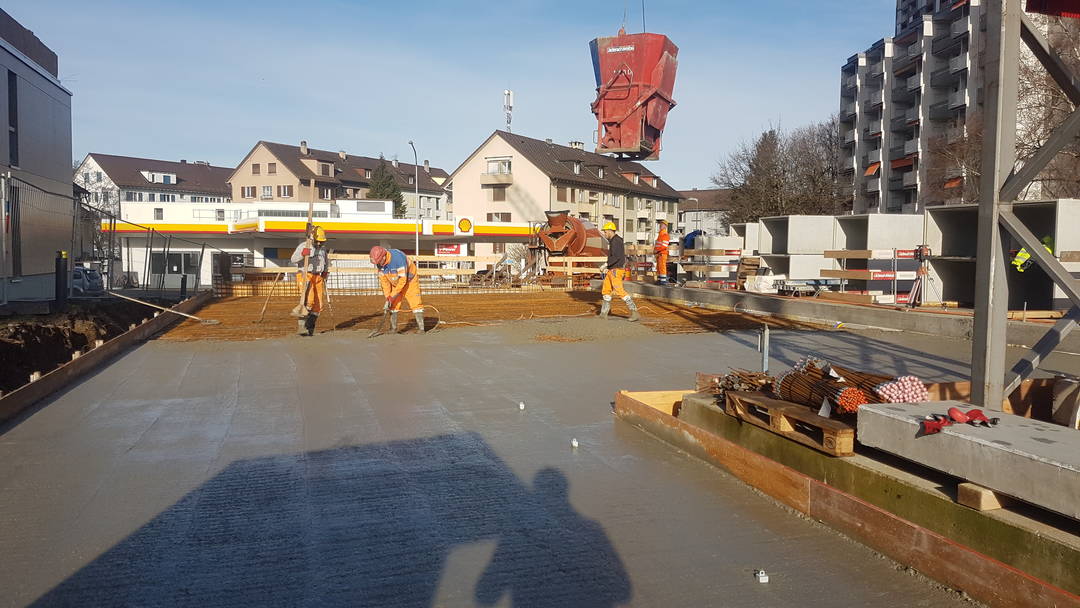

Betonieren der letzten Etappe
Die letzten Armierungseisen warten auf ihren Verbund mit dem Beton. Bereits wird mit dem Hinterfüllen begonnen. Die letzte Decke kann bald ausgeschalt werden. ma

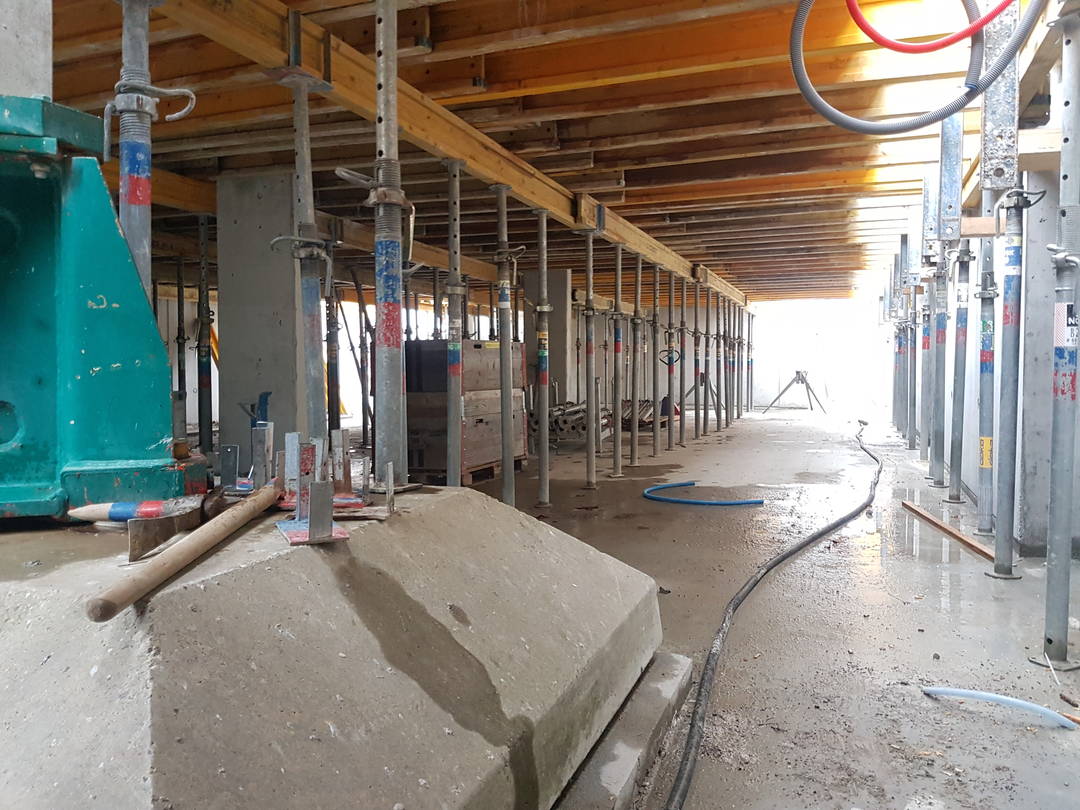

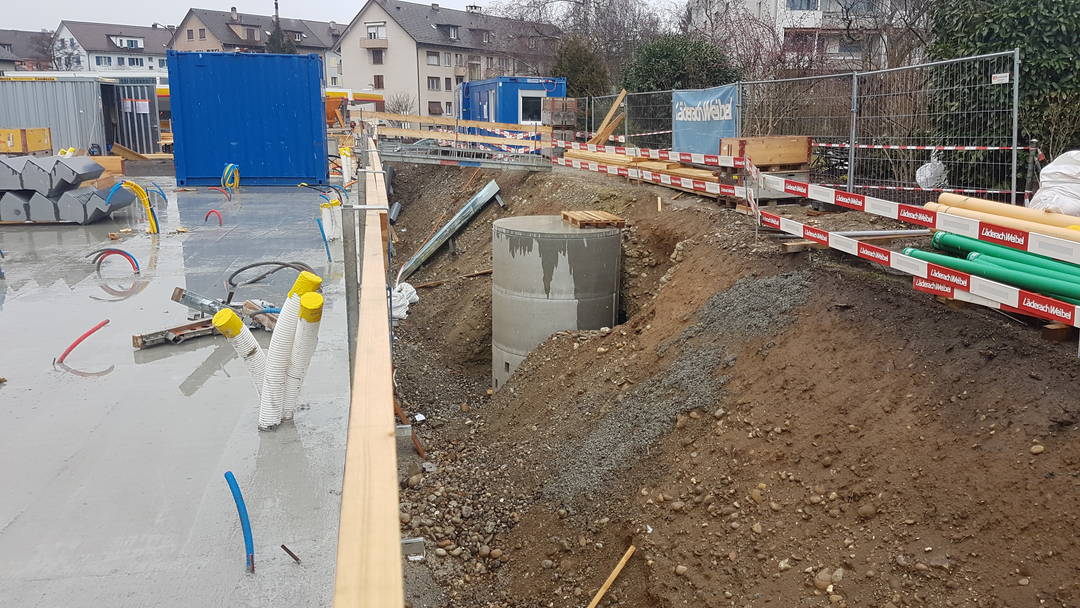

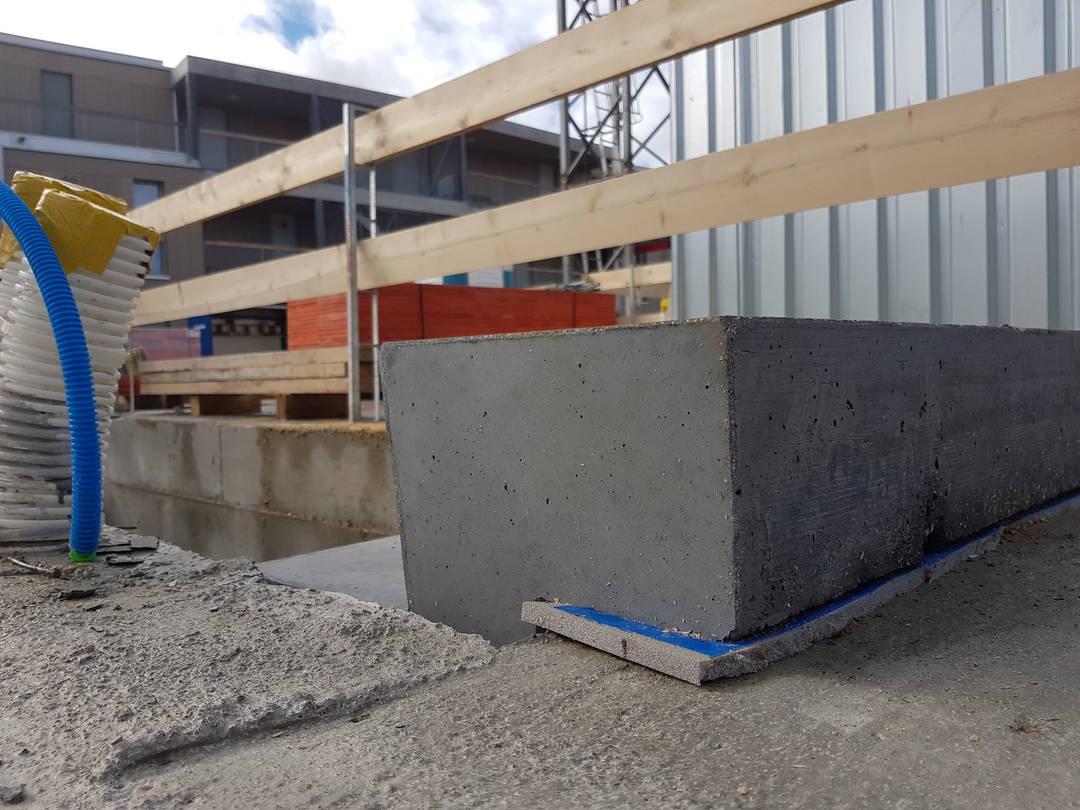

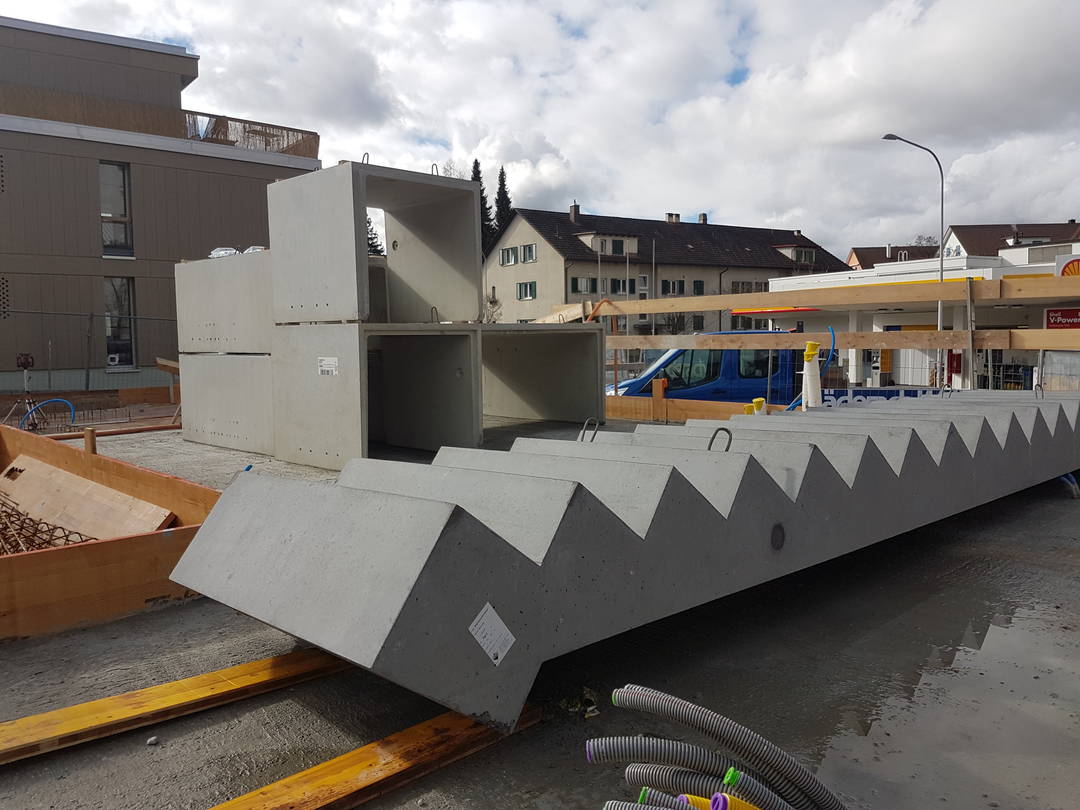

Woche 10.-14. Februar 2020

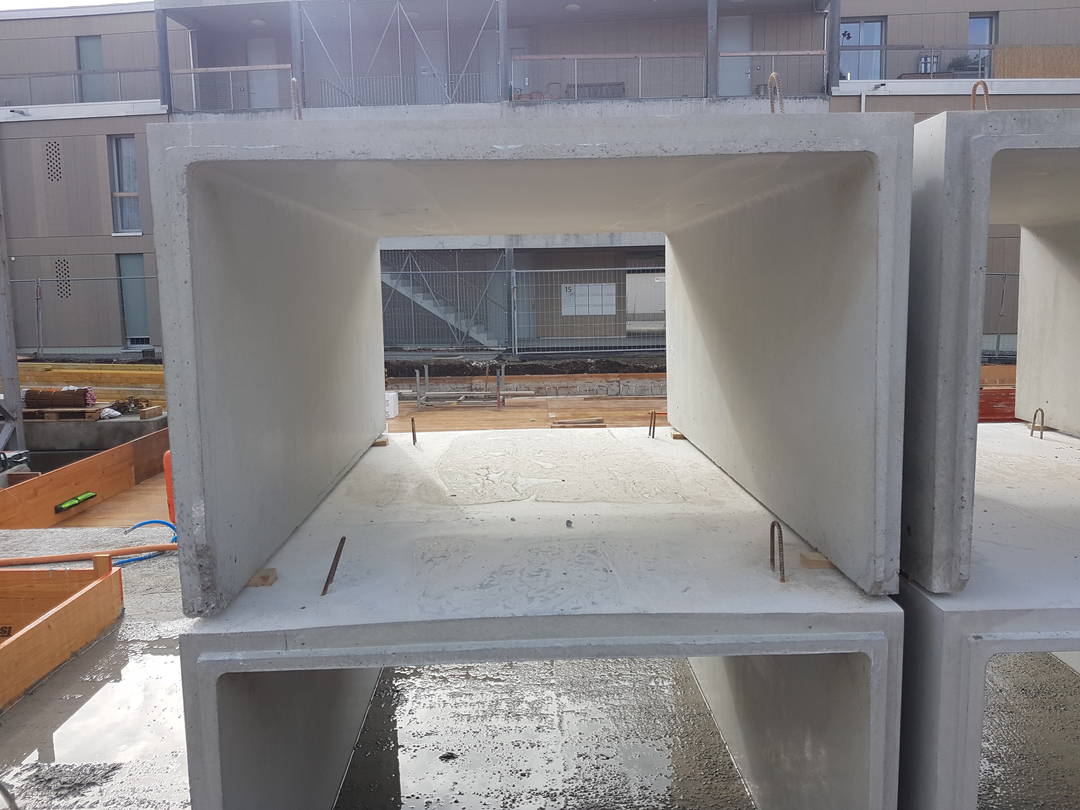

Treppen und Lichtschächte
Die fertigen Betontreppen sind angeliefert und werden passgenau versetzt. Während dem Hinterfüllen werden auch die Lichtschächte zentimetergenau platziert. ma
Woche 3. - 7. Februar 2020
Versetzen Sickerschächte
Die Sickerschächte finden ihren Platz und parallel gehen die Betonarbeiten weiter. ma
Woche 27.-31. Januar 2020

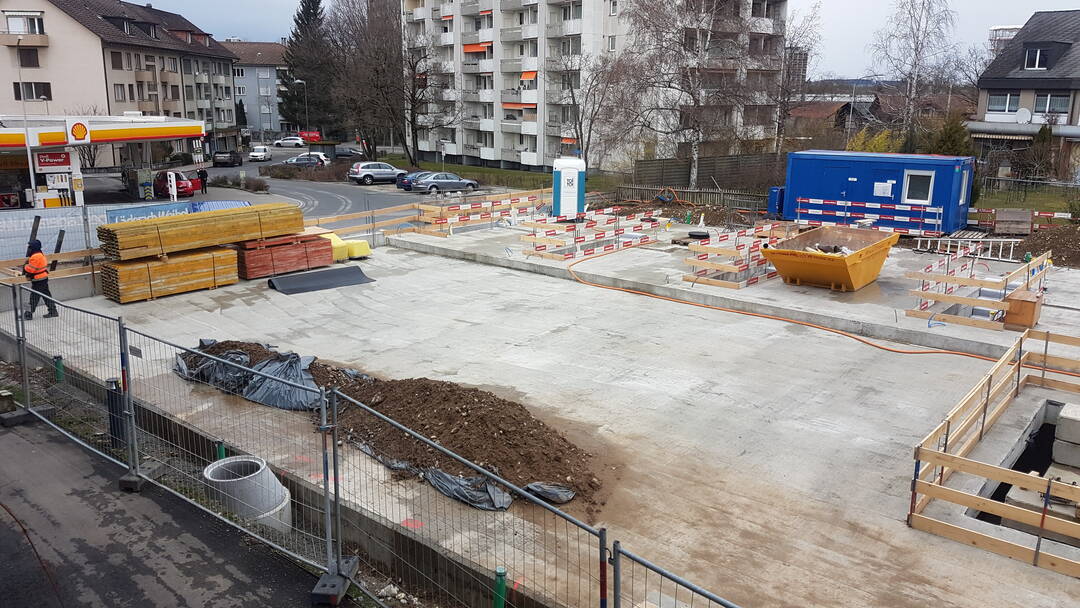

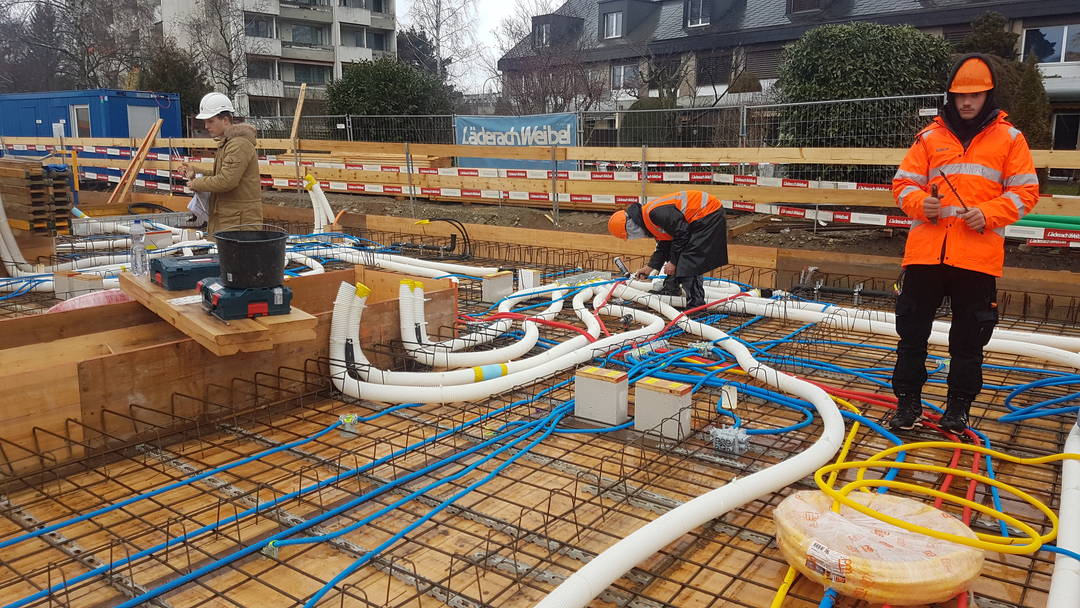

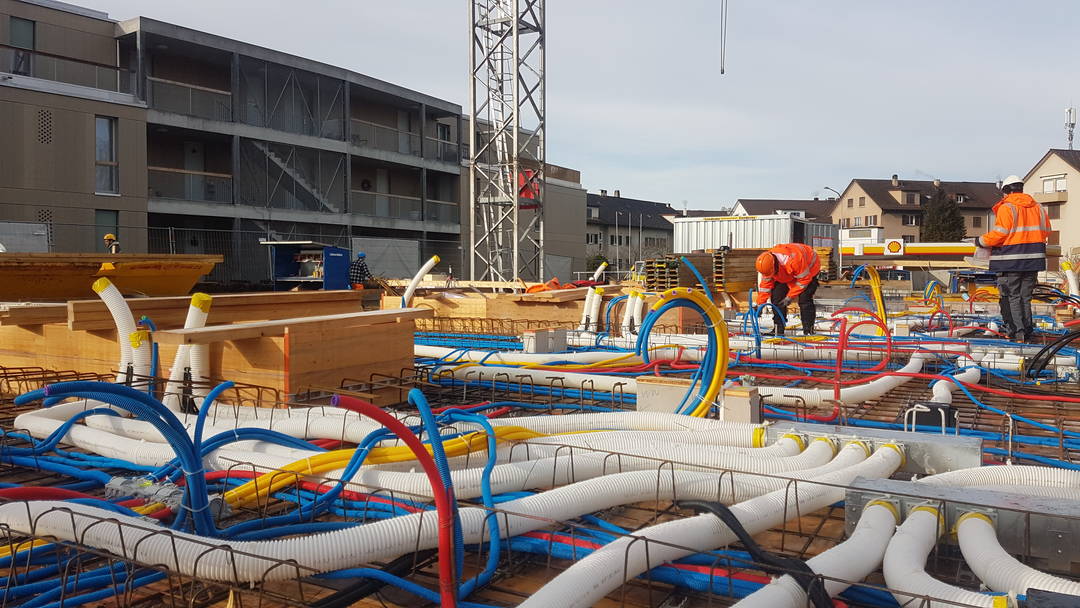

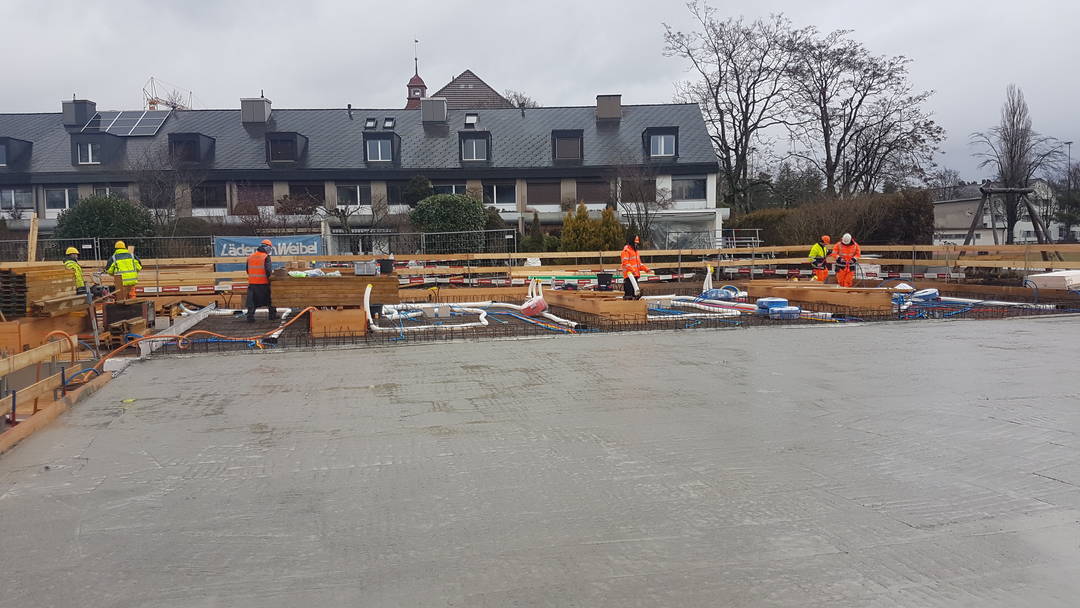

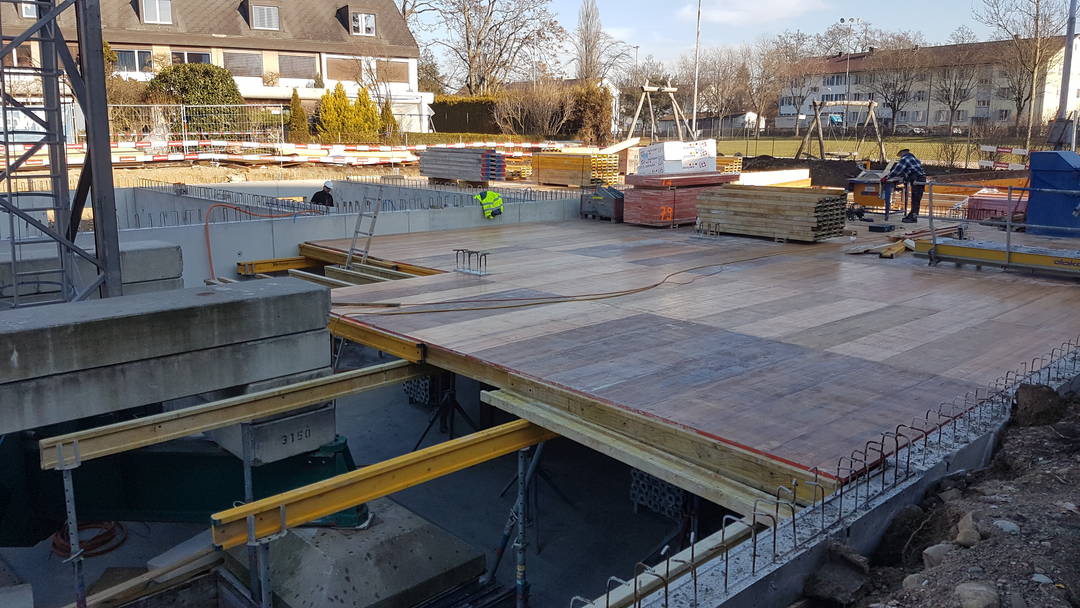

Betonieren Etappe I und II

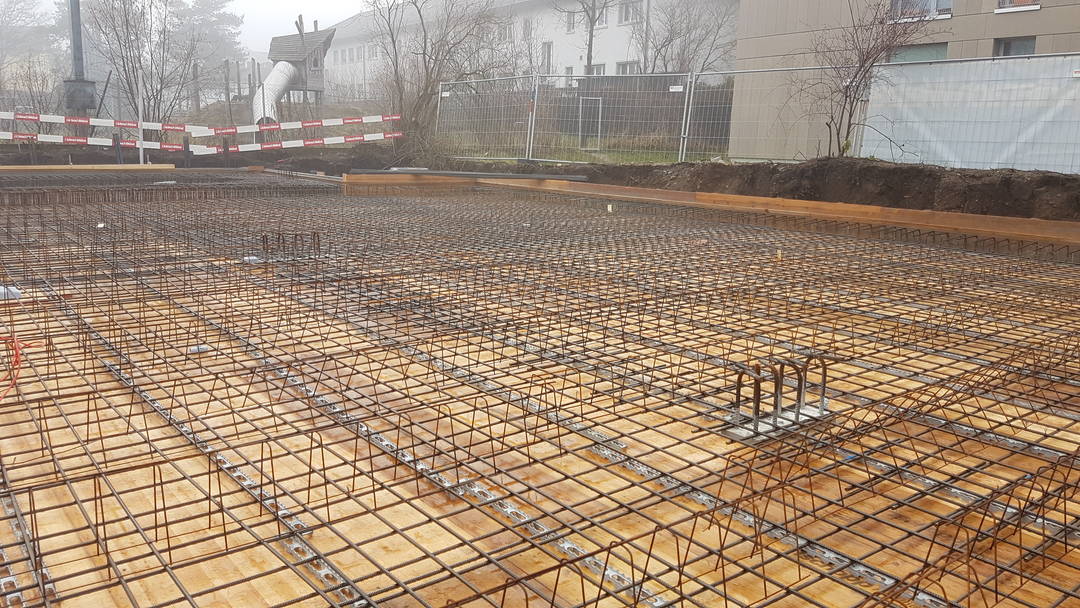

Die Decke über Einstellhalle und erste Etappe der Decken über UG Wohnbereich werden betoniert. Die Lüftungen zum erreichen des Minergiestandards sowie die zahlreichen Elektroinstallationsleitungen finden dank Planung ihren richtigen Platz.
Vorbereitungen zur Stützwand Rampe und betonieren Bodenplatte Technikraum
Der Frühling schickt die ersten Boten ☺️ ma

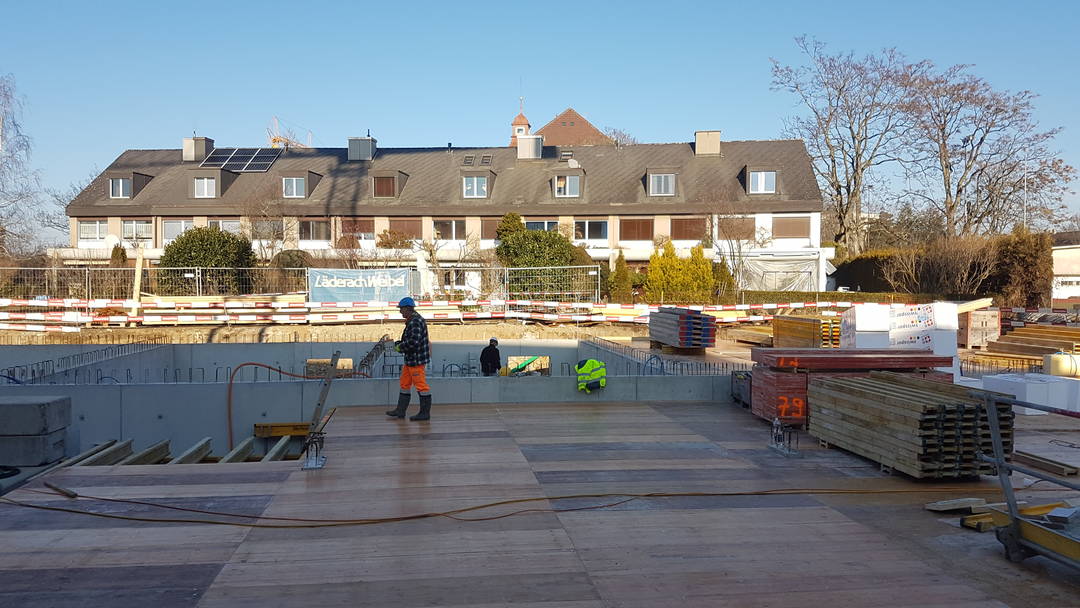

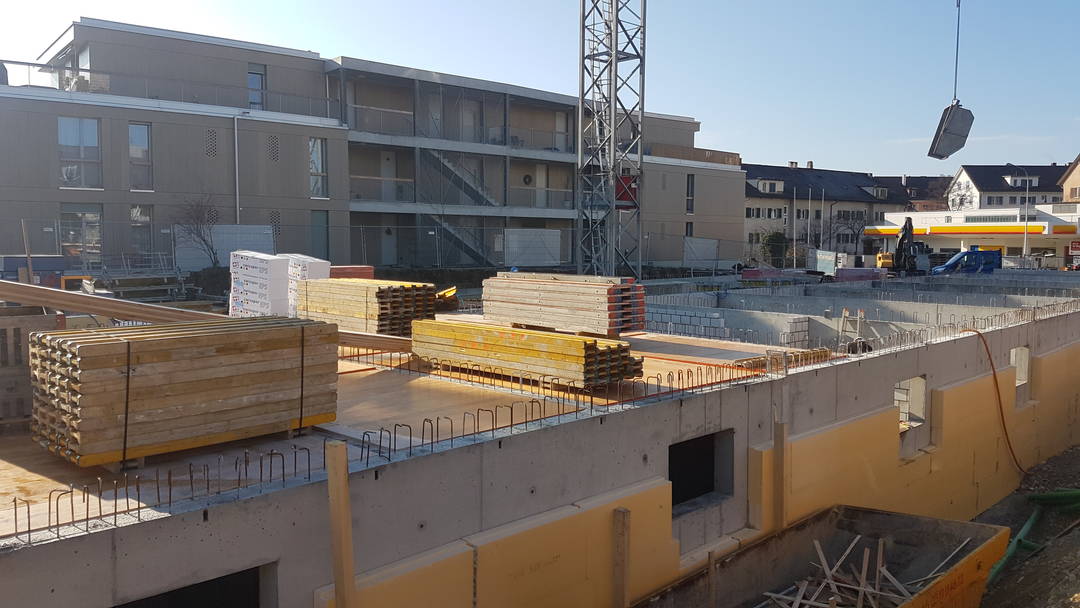

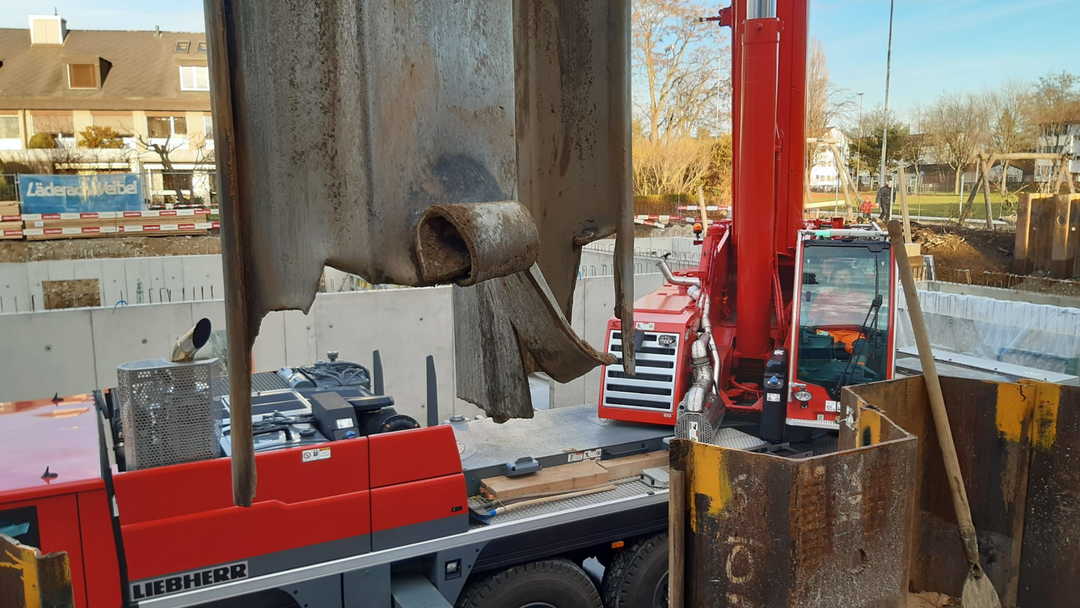

Dienstag, 22. Januar 2020
Innenwände und Decke Untergeschoss
Nach der Weihnachtspause wurden in den ersten Wochen bereits wieder Beton und Kalksandsteine in „ihre Form gebracht“. Die Vorbereitungen für die erste Etappe zum betonieren der Decke über UG sind gut erkennbar. ma

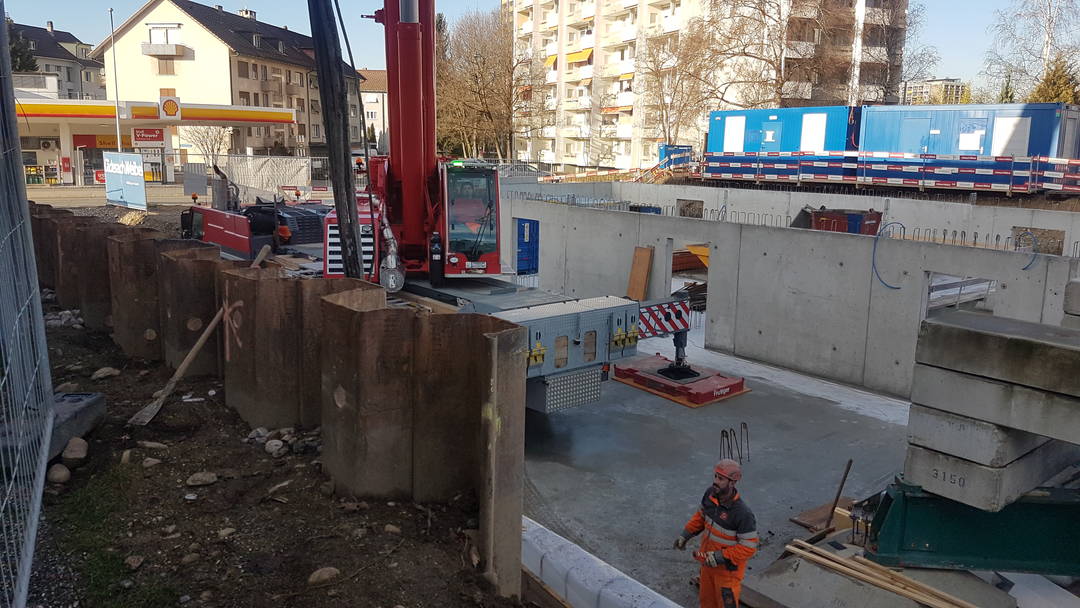

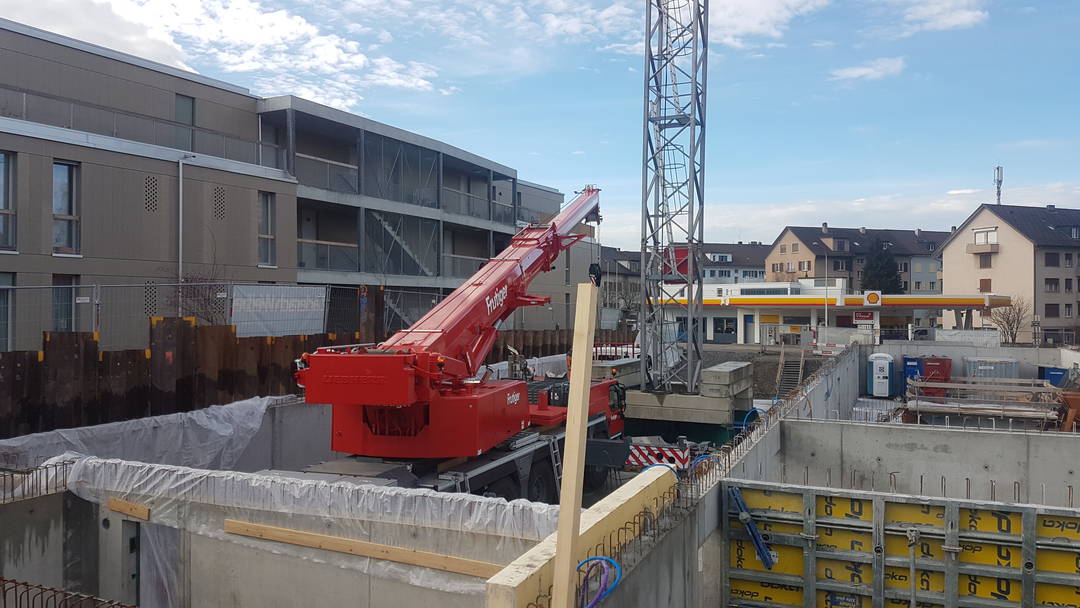

Freitag, 10. Januar 2020

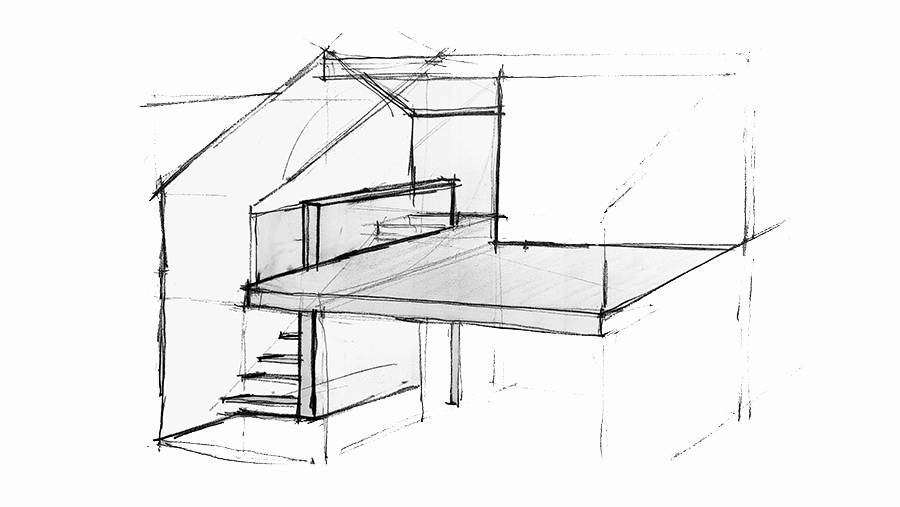

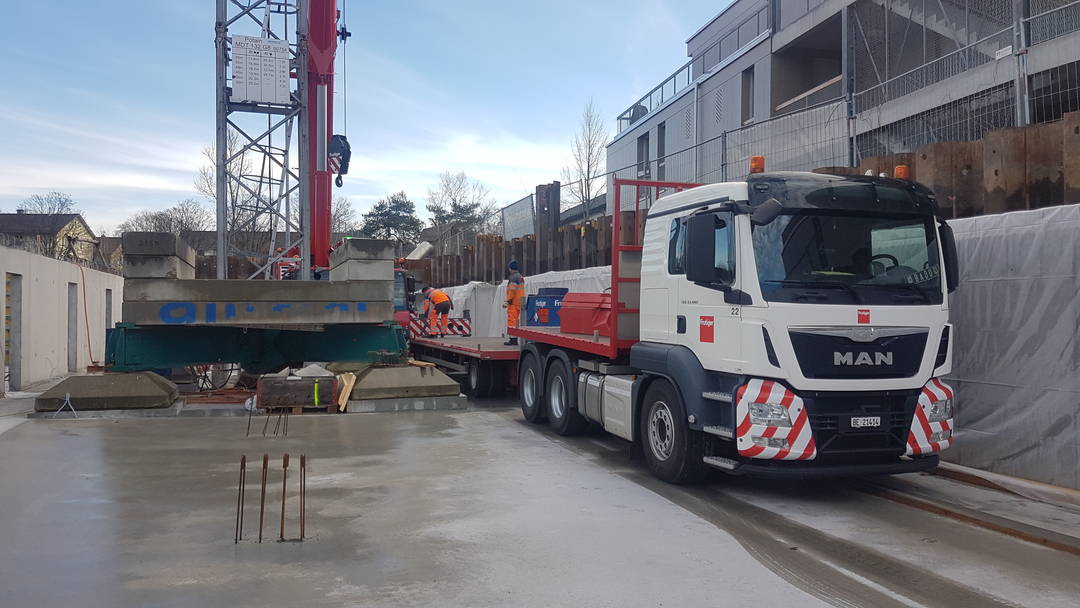

Teamarbeit Käufer/Architekt
Von der Architekturskizze über Legomodell bis zum Entscheid! Um die Vorstellungskraft zu unterstützen, werden alle mögliche Mitteln eingesetzt. Begeisterter Käufer baut den Innenraum des Dachgeschosses mit Legosteinen nach. Bravo bpo
Donnerstag 9. Januar 2020
Rückbau der Spundwände
Auf engstem Raum werden die Spundwände innerhalb zweier Tage „gezogen“ ma

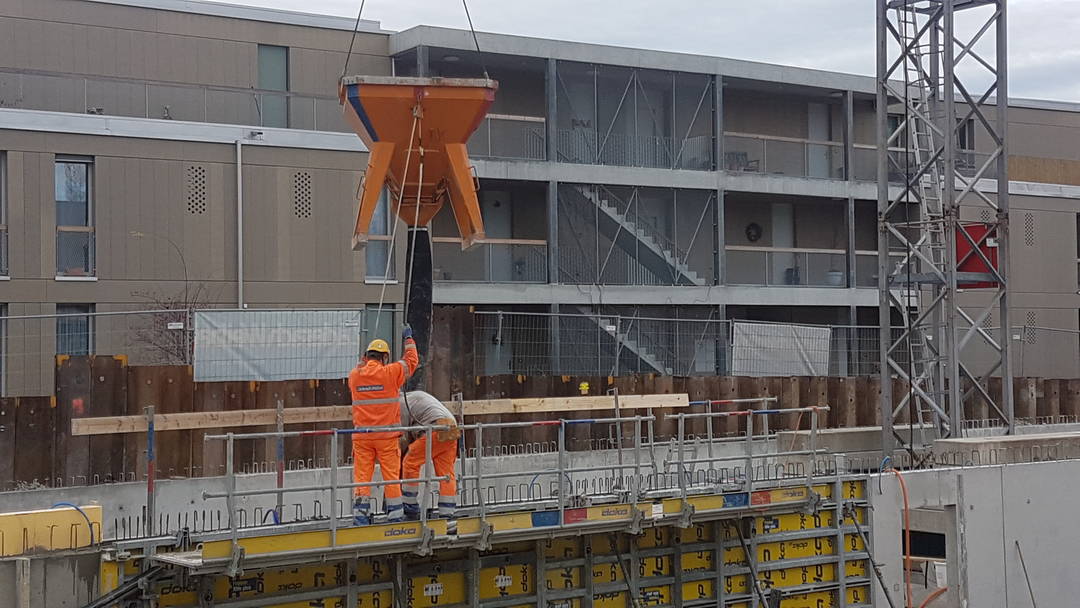

Dienstag, 17. Dezember 2019
Wände im Untergeschoss

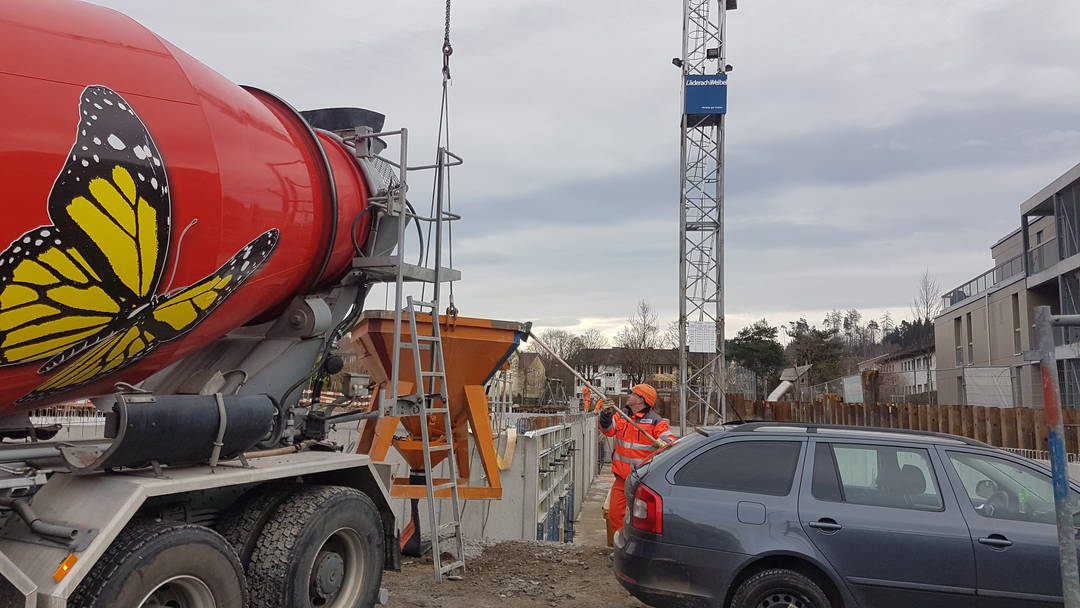

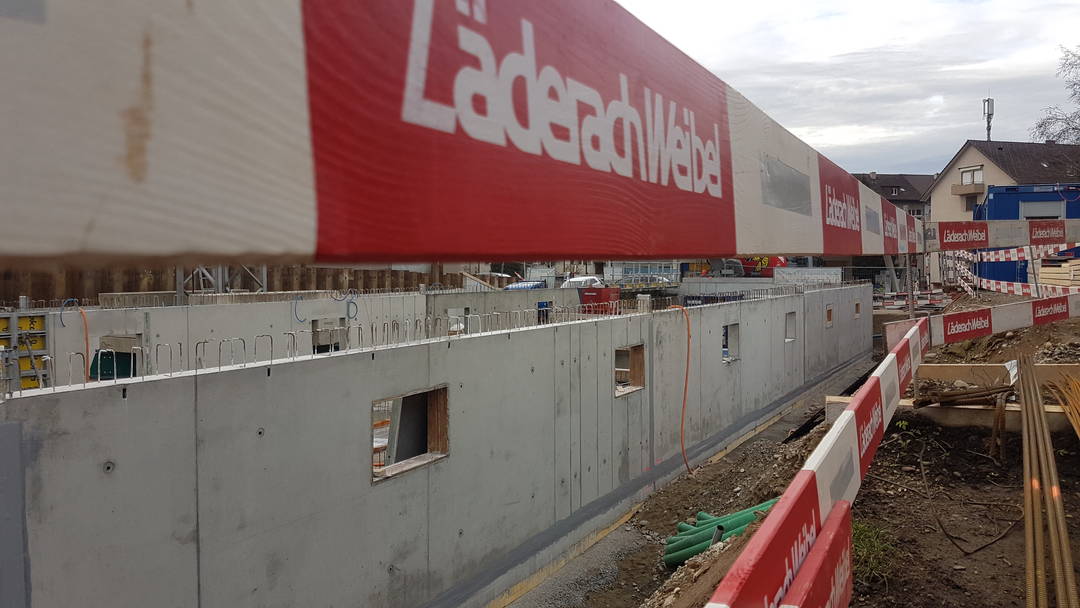

Die Betonarbeiten der Wände im Untergeschoss befinden sich in der Endphase. ma
Freitag, 13. Dezember 2019

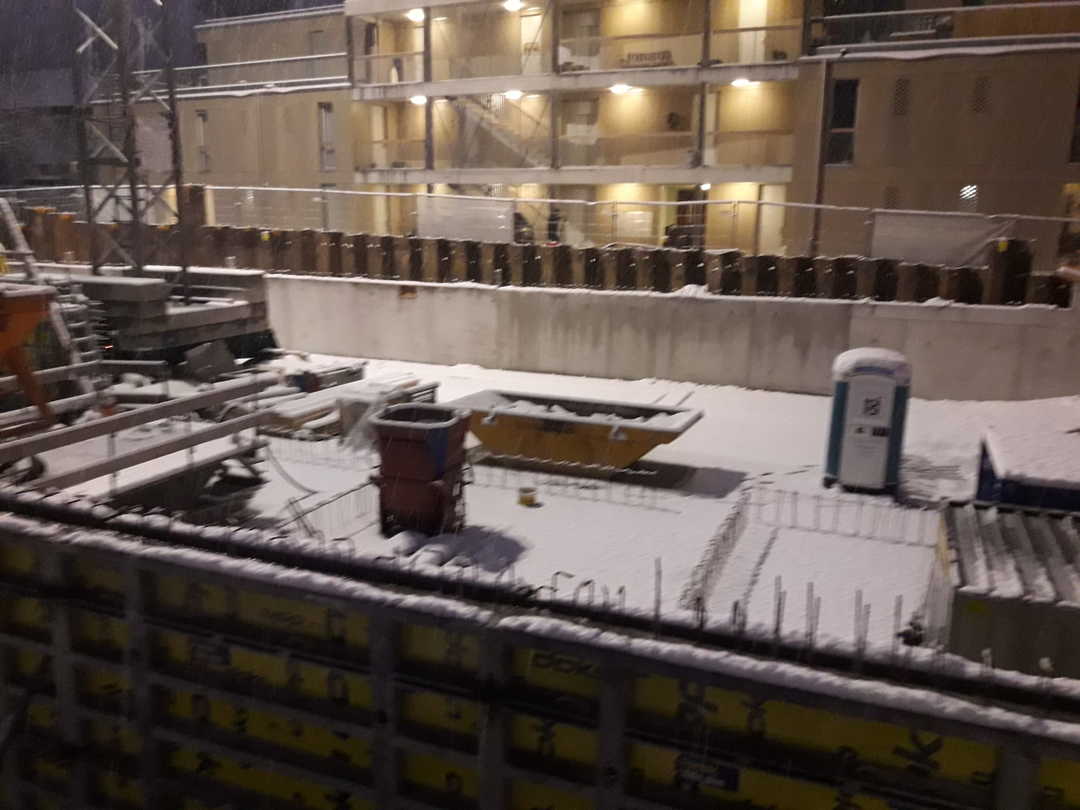

Der 1. Schnee
Der Winter hällt Einzug an der Morgenstrasse. ma

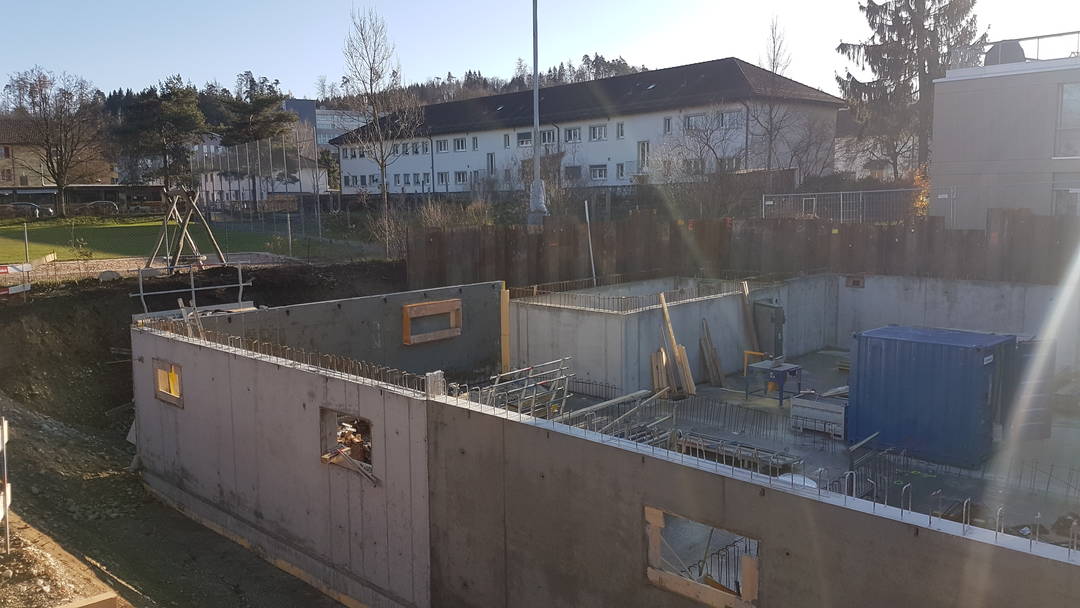

Dienstag, 10. Dezember 2019
Aussenwände

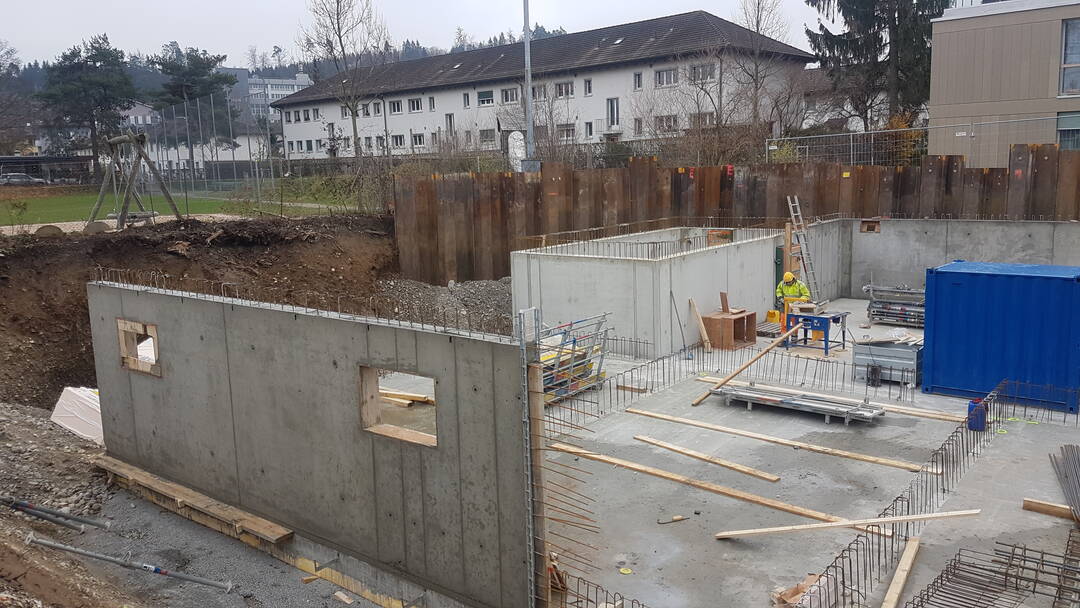

Die Aussenwände mit den Ausssparungen der Kellerfenster sind fertig. ma
Samstag, 07. Dezember 2019
Kellerwände im Aufbau
Die Aussenwände der Kellerräume nehmen Form an. ma
Dienstag, 03. Dezember 2019
Bodenplatte Kellerräume/ESTH Wände
Die gesamte Bodenplatte (ausser Technikraum) sind erstellt. Die Armierungsanschlüsse der Haustrennwände bereit für den nächsten Schritt. Die Einstellhallenwand zur Spundwand bereits betoniert und ausgeschalt. Fussfundamente der Stützmauer Rampeneinfahrt armiert. bpo
Freitag, 22. November 2019

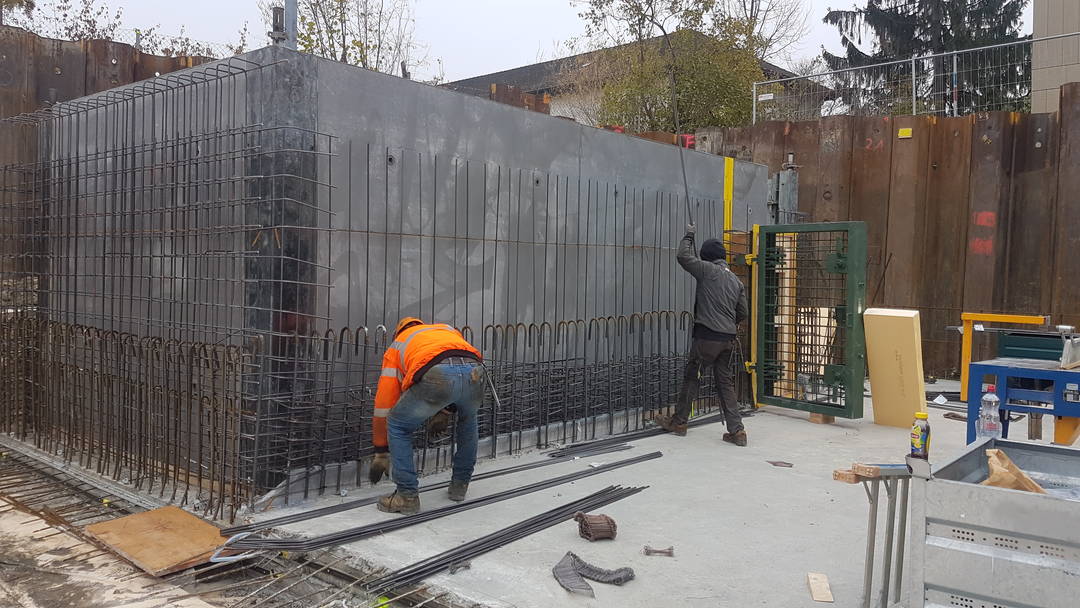

Armierung Wände Luftschutzraum
Die Wände des Luftschutzraumes werden als erste erstellt. Die fast schwellenlose Panzertüre steht bereits. bpo
Dienstag, 19. November 2019

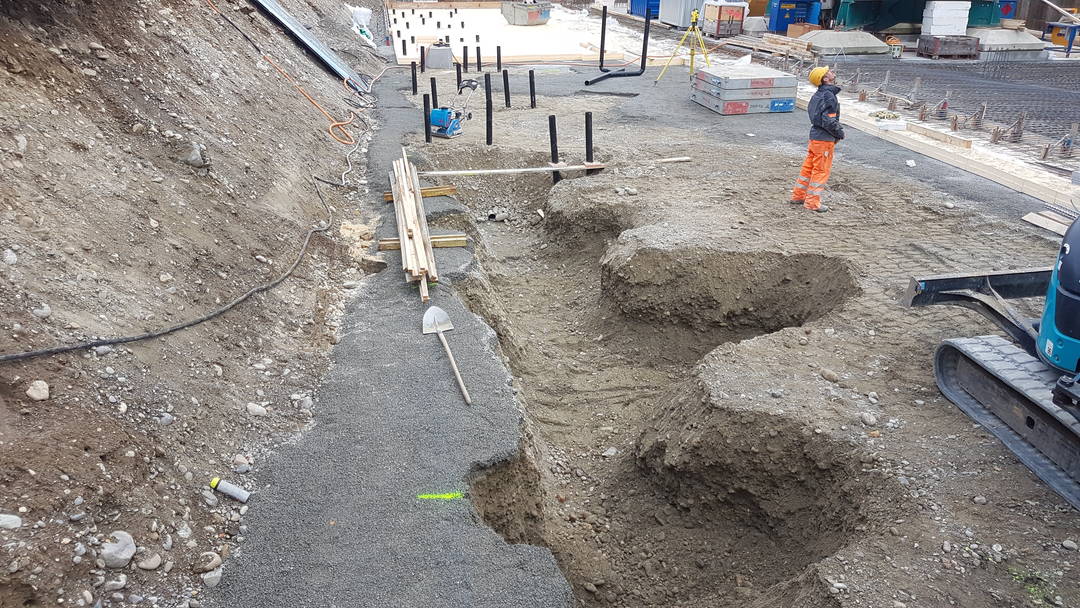

Armierung/Isolation Bodenplatte, Kanalisation
Die Bauarbeiten schreiten gut voran. Die 2. Etappe der Bodenplatte wurde armiert und ist zum giessen bereit. Im Bereich der Häuser wurden die Wärmedämmplatten und die Kanalisation verlegt. bpo

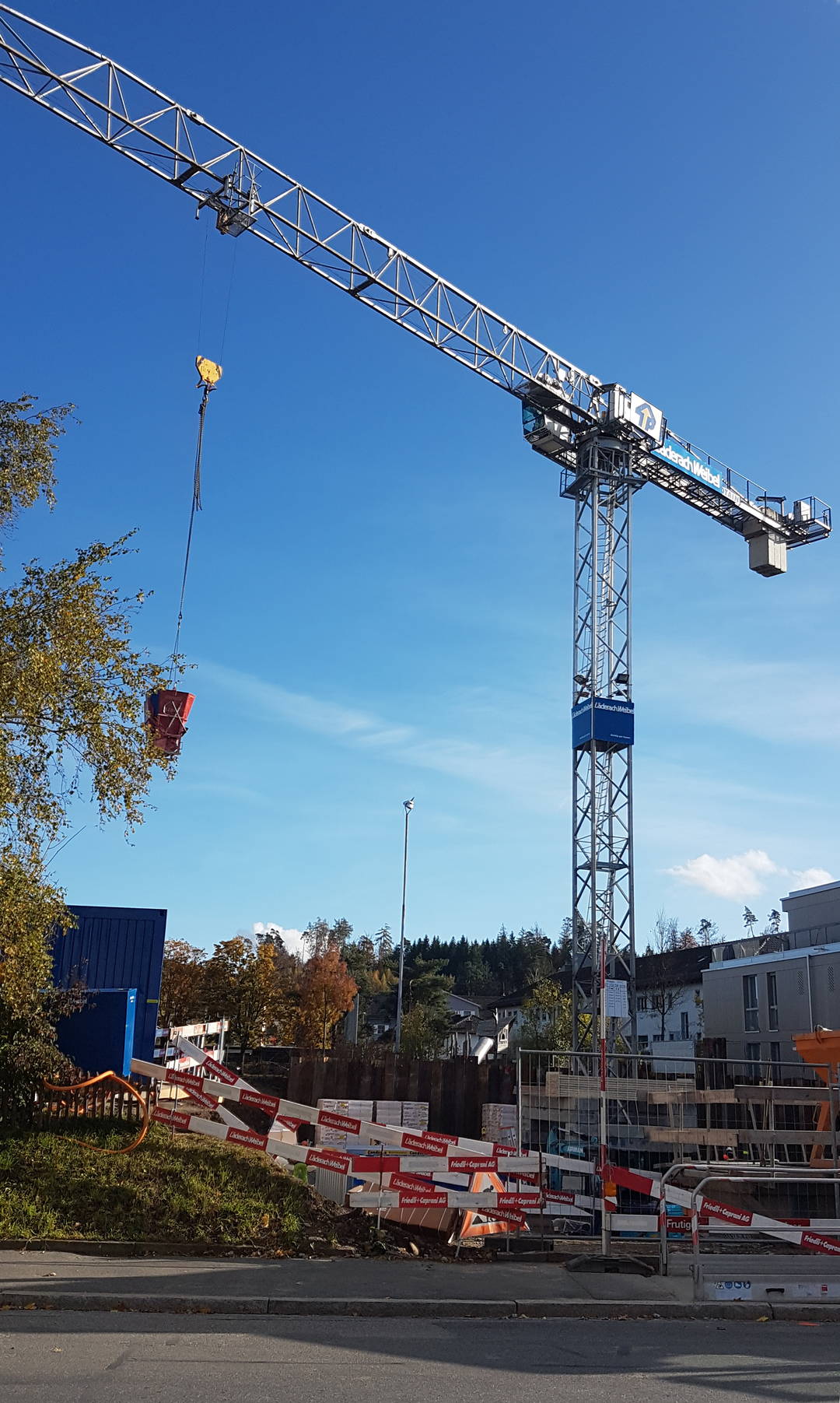

Dienstag, 12. November 2019

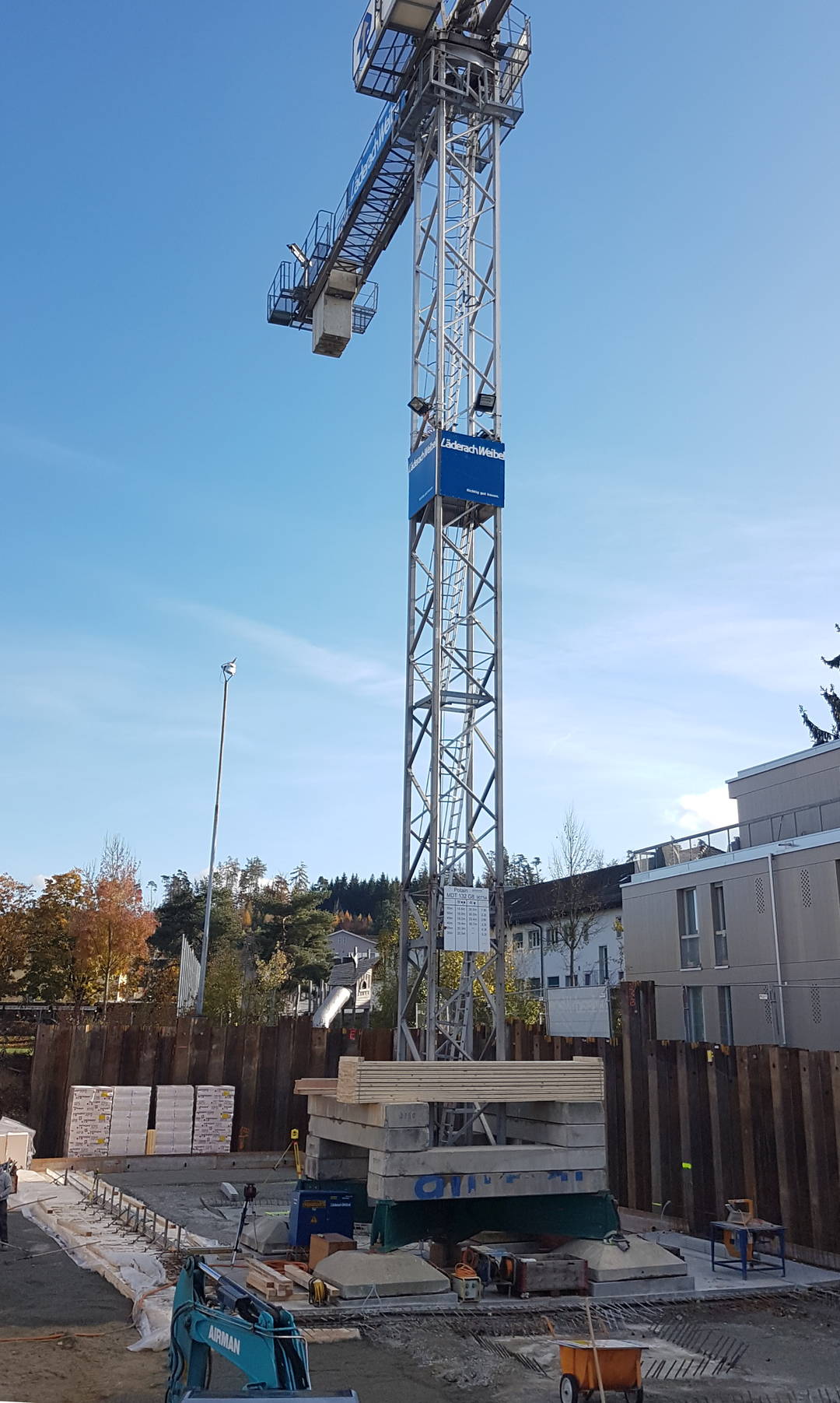

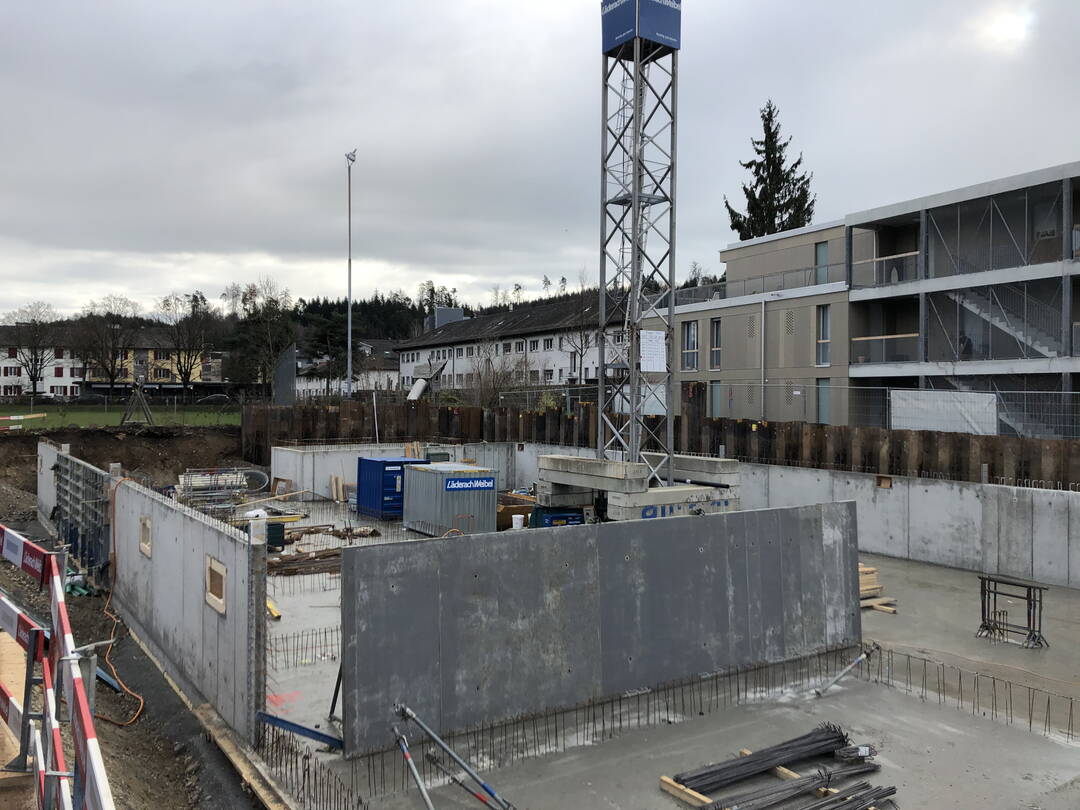

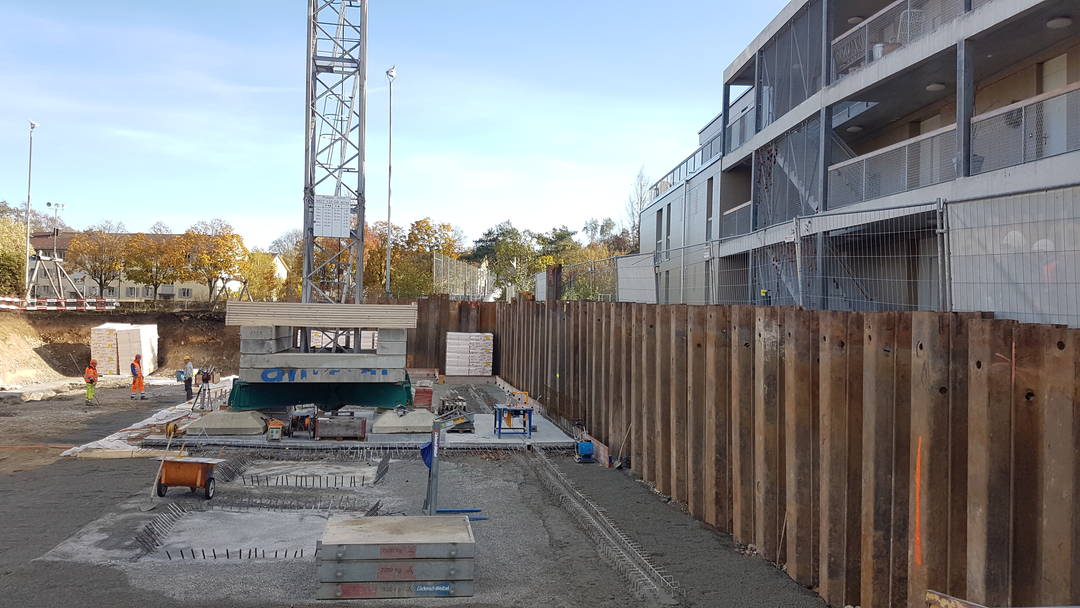

Kran/Bodenplatte Einstellhalle
Kran wurde aufgebaut. 1. Etappe der Bodenplatte ist fertigerstellt. ma

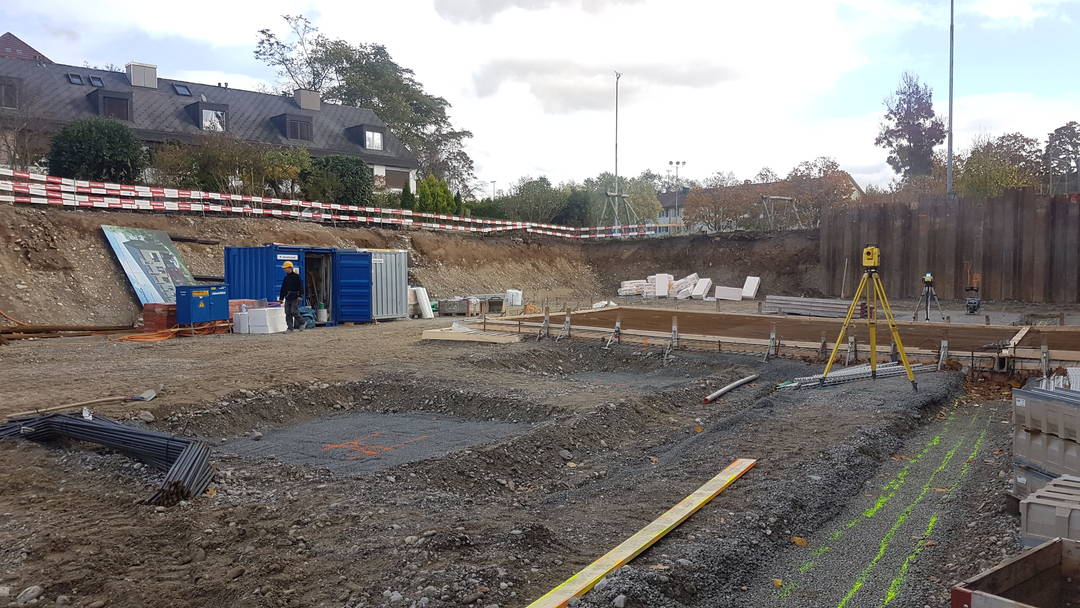

Dienstag, 05. November 2019
Stützenfundamente
Stützenfundament der Einstellhalle werden erstellt. ma
Freitag, 25. Oktober 2019

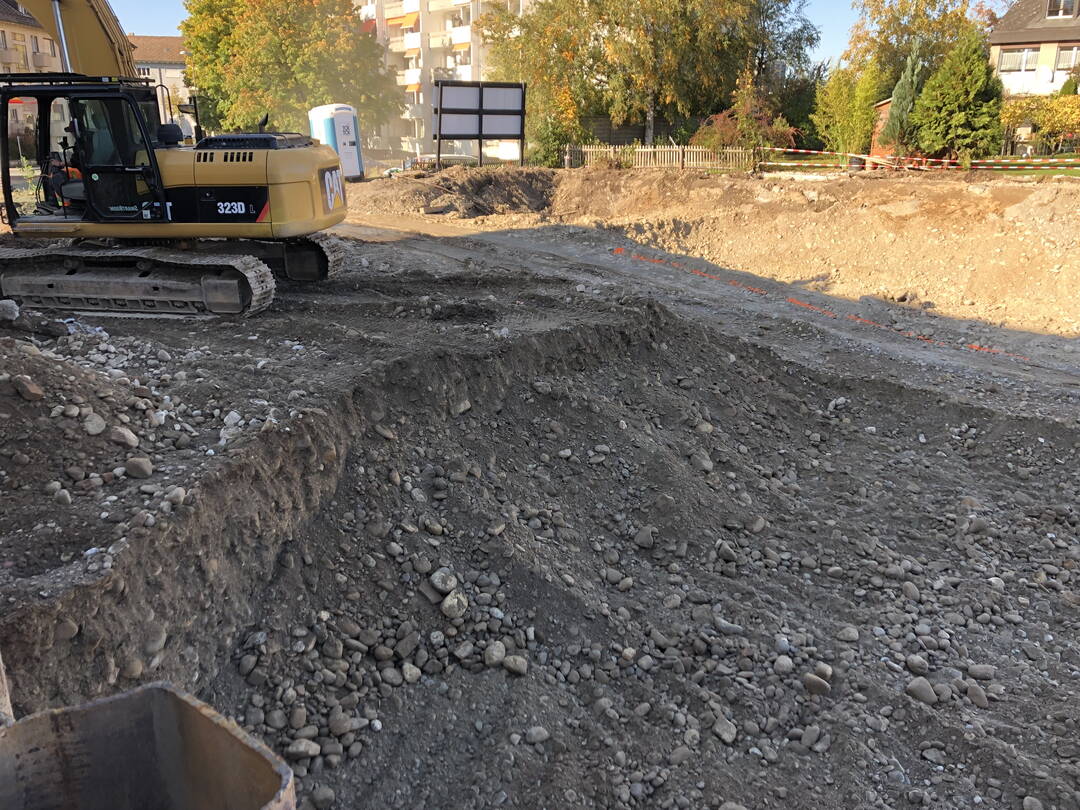

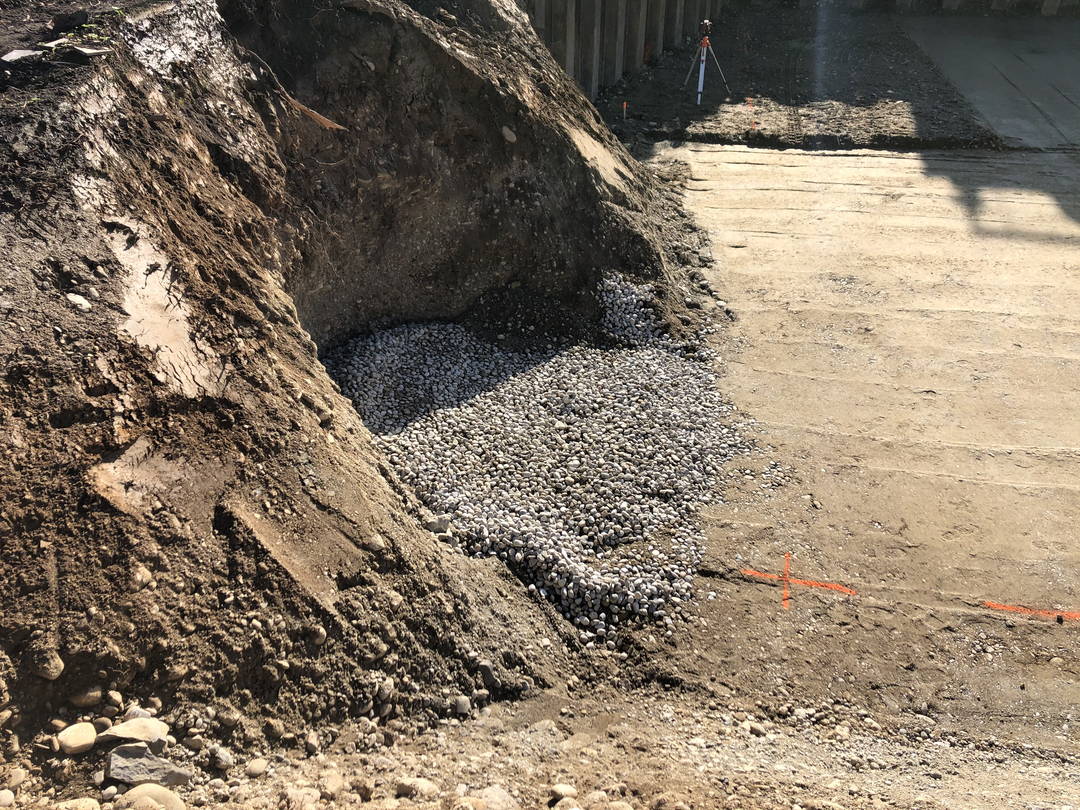

Baugrube ausgehoben/Versickerungsversuche
Die Baugrubenaushubsarbeiten gehen dem Ende zu. Die Geologen der Kellerhals+Häfeli AG vollziehen zwei Versickerungsversuche. bpo
Mittwoch, 16. Oktober 2019
Baugrubenaushub
Nach dem erfolgreichen Setzen der Spundwände beginnt die Firma Isenschmid mit dem Baugrubenaushub. ma
Donnerstag, 03. Oktober 2019

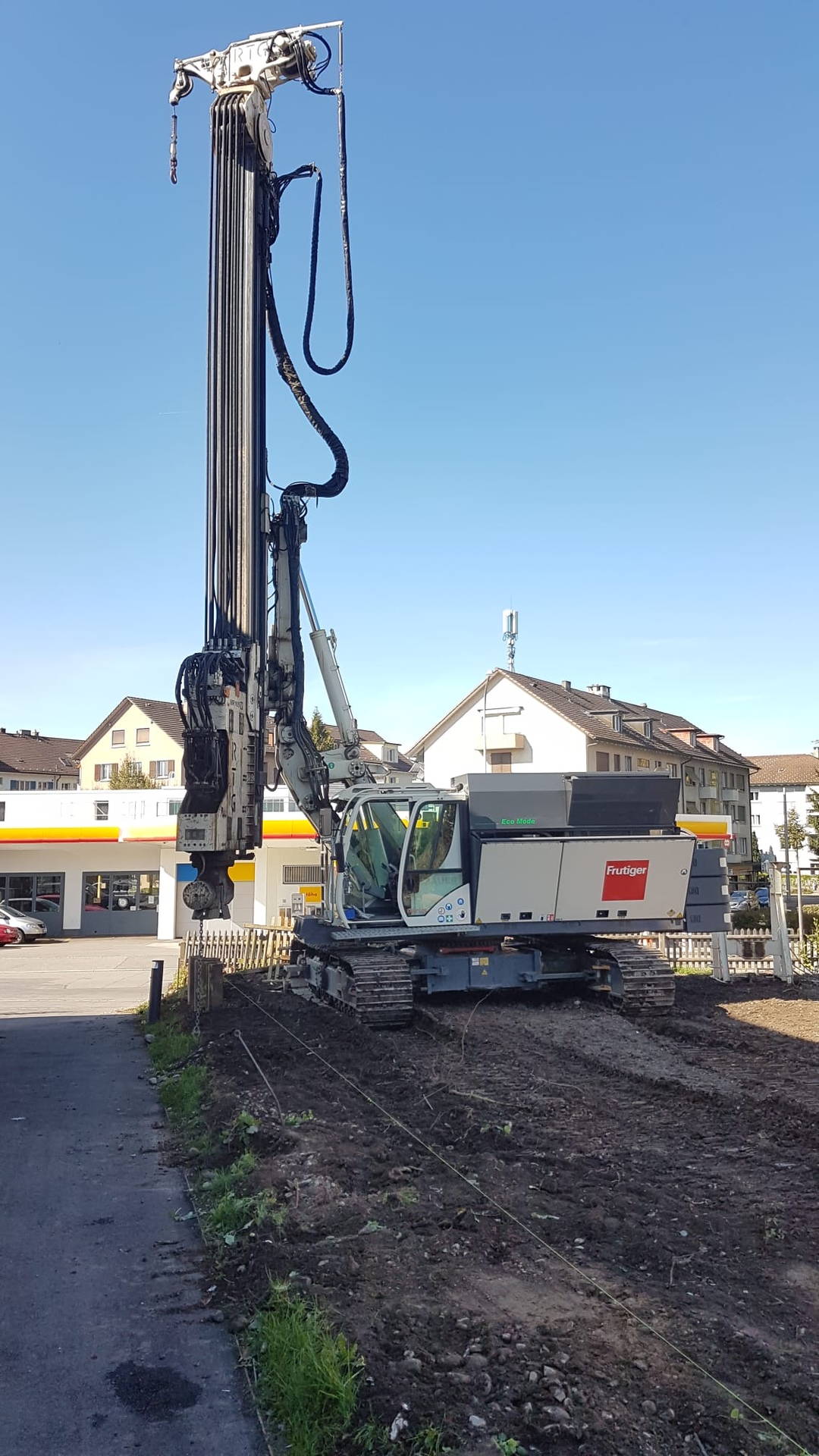

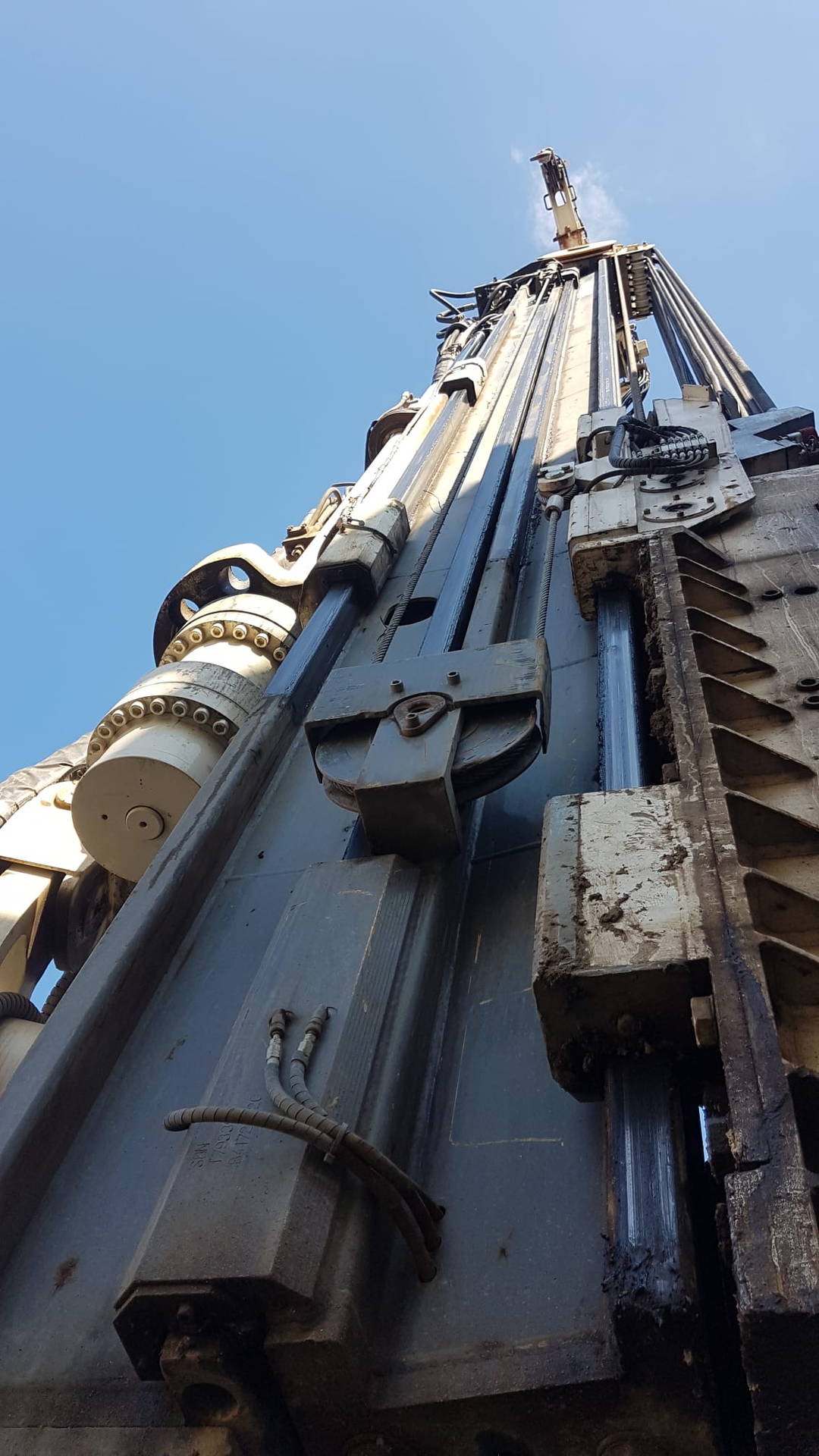

Setzen der Spundwände
Die Firma Frutiger beginnt mit dem Setzen der Spundwände. ma

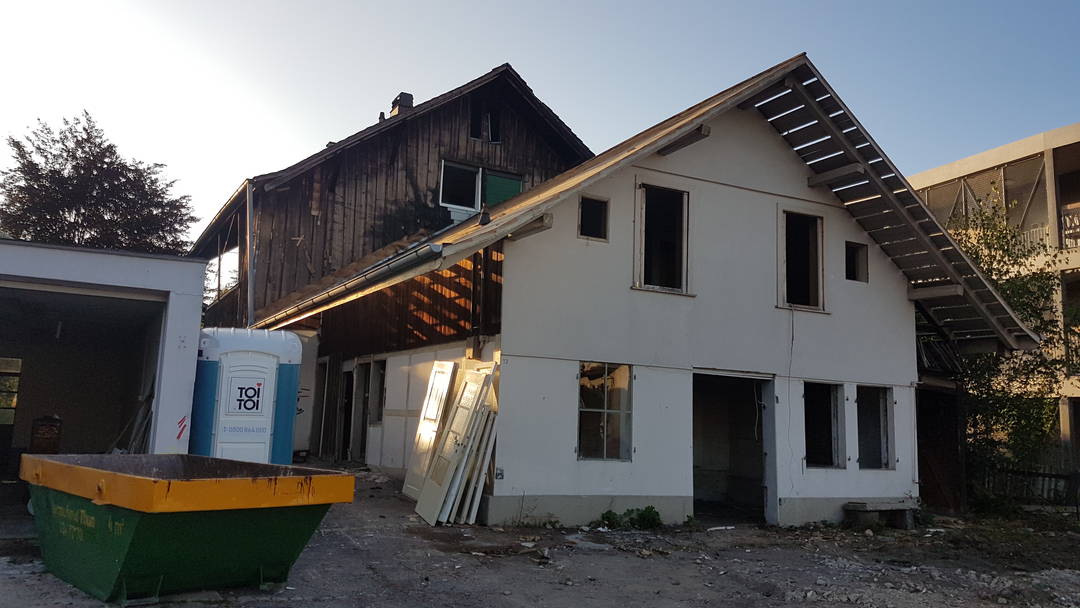

September 2019

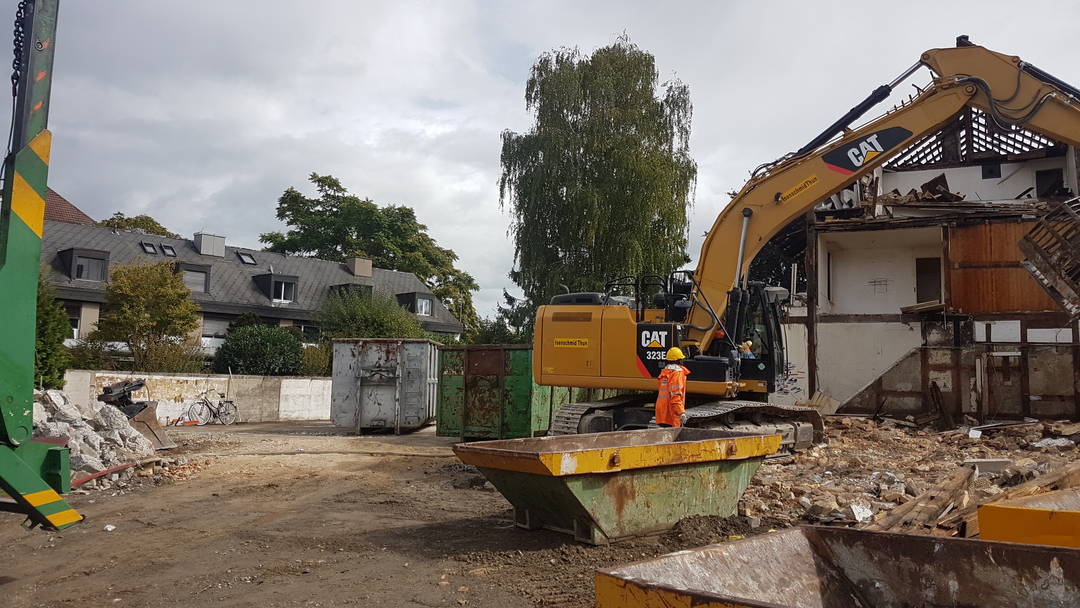

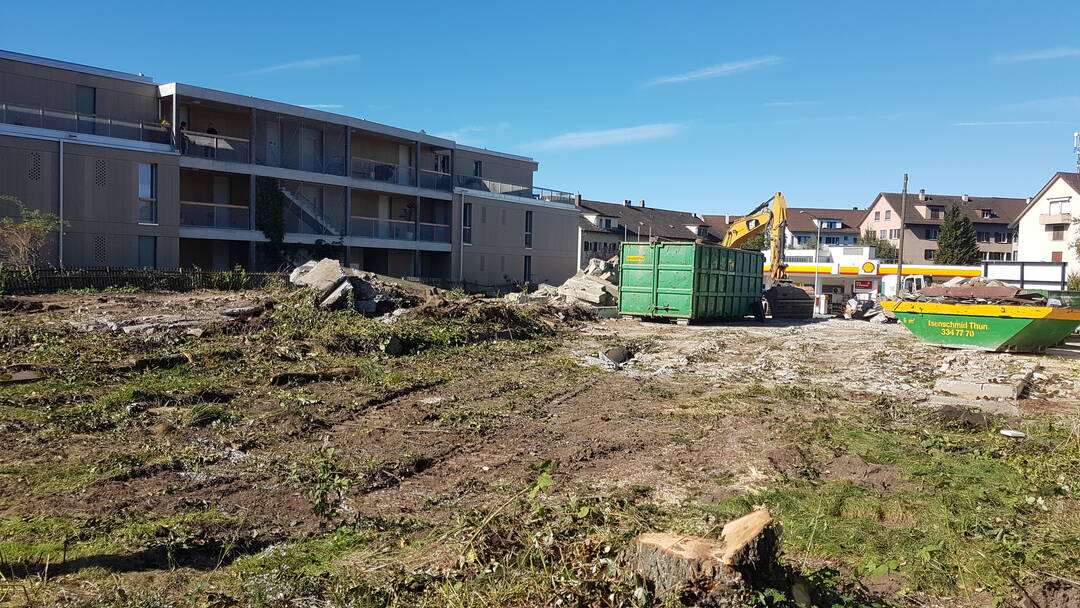

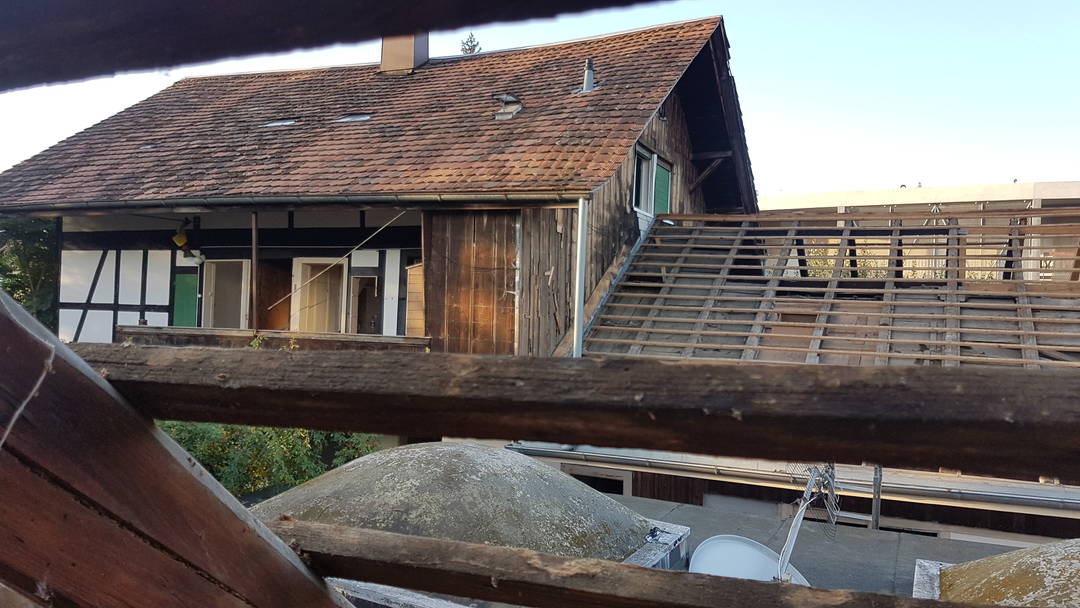

Beginn mit den Abbrucharbeiten
Der Weg vom Abbruch der bestehenden Gebäude zur baureifen Parzelle hat begonnen. ma
